铝模在高层建筑施工中的应用分析 杜冠卿

发表时间:2020/4/2   来源:《基层建设》2019年第31期   作者:杜冠卿
[导读] 摘要:铝模技术受到推崇自有其独特优势:铝模技术首先可以减少施工程序,从而大幅度提高施工效率;其次,该技术对于材料的循环利用的作用巨大,可以满足城市绿色环保建设要求;最后,该技术建造下的建筑稳定性较强,可以保证施工质量。
        上海建工七建集团有限公司  上海市  200050
        摘要:铝模技术受到推崇自有其独特优势:铝模技术首先可以减少施工程序,从而大幅度提高施工效率;其次,该技术对于材料的循环利用的作用巨大,可以满足城市绿色环保建设要求;最后,该技术建造下的建筑稳定性较强,可以保证施工质量。然而,在实际应用中,该技术仍需要更多有益的改进完善,来进一步提高技术应用度。
        关键词:铝模;高层建筑施工;应用
        1铝模的组成与优点
        1.1强度高、重量轻、快支快拆
        与常规的木模、钢模和胶合板相比较来讲,铝合金模板同时对比传统木模板、钢模板,铝模板具有强较高,承载能力大的特点。同时使用快支快拆体支撑体系,减少对钢管材料的使用。
        1.2施工方便、安全高效
        工人可花较少时间安装拆除定型模板,比传统模板施工快。不占用塔吊、无需物料平台、所有模板材料通过人工从预留洞传到施工层,克服了传统模板拆装困难,运输完全依赖机械的状况,施工方便。
        1.3稳定性较高
        相较于其他类型的模板,铝模板具有更强的承载力以及稳定性。根据相关研究结果可知,每平方米的铝模板,其最高承重可达60kN,这远远高于建筑工程施工过程中混凝土建筑后所产生的实际作用力。所以说,将铝模技术应用于高层建筑施工过程中,能够全面满足高层建筑施工的稳定性要求。
        1.4性价比较高
        高层建筑施工过程中使用铝模技术,不仅具有拆除方便、施工简单等优势,而且在实际的施工过程中,也可以将铝模重复利用。根据有关机构的调查结果显示,在高层建筑的施工中,铝模板最多可以重复利用300次以上,这远比传统材料模板更加具有经济价值,不仅能够有效地降低施工企业在模板材料费用方面的支出,而且也可以降低施工工程的工作量,提高施工质量,保证企业的经济效益。
        与此同时,对于铝模板来说,其外表也非常光滑。所以,利用铝模板进行浇筑的混凝土,其外表也非常光滑、细腻,有部分工程甚至可以达到亚清水的施工效果,这样一来,就不需要施工人员对混凝土的表面进行二次修正,直接就可以开展下一部分的施工,使施工步骤更加简化,降低施工的复杂性。

        1.5铝模板与钢模板特点的对比:

        2铝模在高层建筑施工中的具体应用方法
        2.1施工准备阶段
        大模板进入到施工场地之前,工程中的项目部门需要组织相关人员编制合理的施工组织设计,并按照施工等级实施技术交底,让施工人员能够更好的了解《模板分项工程设计方案》中的内容。
        模板进入到施工现场之后,要结合《模板分项工程设计方案》中的相关规定,认真检查进入到施工场地中的模板编号与规格,包括各项零配件数量与尺寸等等。
        施工场地要保持坚实、平整,最底层的铝模板与地面相距100mm,模板卸车之后,重复叠放的水平码高度不能够超过10块,在起吊模板的过程当中,要尽可能的防止发生碰撞,墙体模板要与施工位置接近,最大限度的缩短塔吊行程。两个相邻的模板码放施工场地要预留好一定宽度的通道,方便模板配件安装施工。
        2.2模板安装要求
        铝模安装要求较高,在使用铝模进行高层建筑施工过程中,安装铝模的难度主要在于墙柱模板、梁板模板的安装以及楼梯间模板的组装。故应重点关注这些部位的模板安装质量,务必要更加仔细认真,避免二次返工。安装完成后,按照设计要求进行混凝土的浇筑,并安排模板看护人员及时检查铝模情况,发现异常或变形情况及时上报并处理,确保浇筑过程安全和成型质量,同时需要注意的是,在浇筑过程中不能对模板的质量造成过大损伤,以确保在铝模被拆除后可以实现铝模的循环利用。具体安装要求如下:(1)在墙、柱模板施工过程中,应该着重考虑顺应设计内容和施工方案的具体要求,时刻坚持以安装施工标准和要求为导向,不随心所欲地进行施工。(2)在安装过程中注意刚度要求,保证适合的模板硬度,以确保铝模安装的稳定性与可靠性。(3)注意规避混凝土浇筑过程中铝模的移位现象,相应的保证措施是在浇筑前进行严格周密的检查,检查内容包括铝模安装位置、加固体系的稳定性、垂直度平整度等等,在确保所有检查内容都符合相关规定和施工要求并且查验合格后,再进行混凝土浇筑。在浇筑混凝土时,派专人专职检查模板,发现问题及时解决。(4)在铝模的安装施工过程中,必须保证所有梁和铝模连接成为一个整体,确保整个模板体系的稳定性。(5)注意做好铝模的固定工作。安装完成以后,必须立即对铝模进行加紧加固,在加固过程中,使用螺钉等固定配件时,力度要有所控制,保持适度,实现既固定紧固又不过分紧导致拆卸困难的理想效果。
        2.3混凝土浇筑与养护

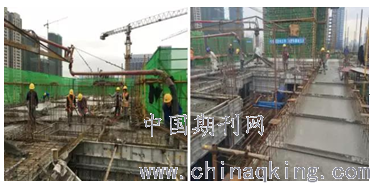

        在浇筑混凝土的过程当中,至少有2名施工人员在正在浇筑的墙体两侧检查销钉、销片及对拉螺丝的连接质量。销子、楔子与对拉螺丝如果出现滑落,铝模板很容易发生移动,破坏模板,受影响的施工区域,均需要在模板拆除后进行大面积修补。在混凝土浇筑过程当中,要特别注意以下问题:(1)因为振动而引起的销子脱落问题。(2)因为振动,横梁和平模支撑头附近区域发生下降滑移问题要妥善解决,保持施工场地中的特殊区域支撑合理。窗口开口位置不能够溢出混凝土。结合《混凝土结构工程施工质量验收规范》底模拆除时的混凝土强度要求,合理控制混凝土浇筑速率,底模拆除时的混凝土强度要求见《混凝土结构工程施工质量验收规范》。

        2.4模板拆卸及运输
        这是施工至关重要的最后一步,在这个过程中,最需要注意的就是必须严格控制模板拆除时间,在恰当的时机拆除混凝土模板,以避免出现混凝土大范围剥落现象。在进行模板拆除工作的过程中,必须保证混凝土的强度等级达到相关的要求和标准,举例言之,拆除模板不能操之过急,务必要在模板松动时才可自然将模板拆下,而不能直接人为拆除尚且牢固的模板,这会导致模板受到较大程度的破坏,从而影响到模板的二次利用,造成不必要的材料和资源浪费。在模板拆除后,应当及时按要求完成清理工作,只有这样做才能方便未来使用,确保清理工作妥善完成,同时减少模板损坏率,为高层施工现场提供更多的管理便利,大幅度延长模板的使用寿命。在使用过程中,如果发生模板和混凝土黏结现象,施工作业人员务必立即停止模板的拆除工作,向有关负责人汇报情况,协助负责人找到问题产生的原因及解决办法。在模板拆卸下来之后,及时做好模板的养护工作,不仅要对模板进行全方位的清洗,还要为模板涂上隔离或防腐剂,以便二次使用。
        2.5收尾及验收阶段
        检查和验收的范围应当全面:(1)是铝模加固及校正的检查作业;(2)锁销以及锁片的紧固性的检查作业;(3)墙柱及梁部位的垂直角度的检查作业;(4)顶板的平整度的检查作业;(5)墙柱及梁的截面尺寸的校正检查作业;(6)及时跟进监理单位的验收结果作业等。
        结论
        综上所述,铝模不仅应用范围非常广泛,而且也符合绿色建筑理念,所以,在高层建筑施工过程中,应该合理的使用铝模技术,从而有效地提高施工质量,减短施工的周期,提高企业的经济效益,促进我国建筑施工行业的进一步发展。
        参考文献:
        [1]张伟.高层建筑钢筋混凝土梁式转换层施工技术研究实践探究[J].河南建材,2019(5):224-225.
        [2]楚灵光,杨超,范帅昌,等.论超高层建筑钢结构型钢柱连接定位锥销施工[J].河南建材,2019(5):237-238.
        [3]楼天牛.基于高层剪力墙结构建筑的钢筋施工技术及质量控制措施[J].建材与装饰,2019(27):24-25.
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
