浅谈站场抬道及站改施工经验 ------以古尔班站改为例

发表时间:2020/4/3   来源:《工程管理前沿》2020年3期   作者:姜连东
[导读] 站场平面改造较为普遍,纵断面改造较少
         摘要:站场平面改造较为普遍,纵断面改造较少,因站场股道多,抬道涉及的工程量更大,抬道超过0.3m~0.5m时,为防止道床过高而不稳或难以养护,须拆除重垫路基,站场内涉及道岔及站后设备较多,抬道更加困难,需设置过渡便线外绕,站前、站后过渡工程量大,所以应尽量优化过渡方案,在站外完成。站改多采用上、下半场分别改造的方法,本文以2017年内蒙古集通铁路扩能改造工程中古尔班站改为例,说明站场抬道及站场改造工程施工一些经验。
         关键词:古尔班、站场抬道、过渡便线
1.引言
         针对既有车站改造,设计一般会基于现场实测及建设目标给出建议性站改方案,但设计与实施阶段一般相隔数年,期间设备管理单位逐年养护或大修改造,实际情况难免有变,所以实施前现场实测非常重要,也是站改方案制定的基础性依据,古尔班站改是通过实测优化站场抬道重大过渡方案的实例,说明设计给定的方案随着现场变化也存在优化的可能性,最终节约成本的同时减小对运输效率的影响。
2.车站改造主要概况
         集通铁路位于内蒙古,西起集宁,东至通辽,纵贯约一千公里,为1995年开通的单线、非电气化、半自动闭塞铁路,古尔班站为距离起点约260km处的一座会让站,地处浑善达克沙漠腹地,共三股道,具体示意图见图1中既有车站。
         本次改造的主要目标是:①延长股道有效长度(848m延长至1050m),②软化纵坡(6‰软化为0‰),纵断面抬道,③增加股道、实现复线接入条件,具体站改前后对照图见图1:

图1:对照图
3.站改整体方案确定
         难点为软化纵坡,即纵断面抬道;为延长股道有效长度,集宁端咽喉区需外扩,对集宁端K258+000-K259+700段正线进行纵断面抬道,设计抬道高度为0-2.15m,因抬道高度较高,需拆除既有线路、加高路基、重新铺设。为保证行车不中断,设计方案为设置过渡便线,先开通3、5股道,将既有车站向外绕开,停用既有车站进行抬道,示意图见图2:

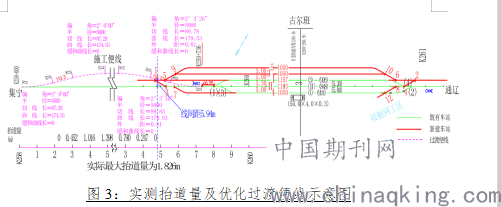

图2:设计过渡便线示意图
         工务方面需过渡铺设L5#道岔(和设计9#道岔开向不一致),电务需要更换过渡信号联锁软件(因不是最终站型),相当于过渡建设一座两股道车站,增加过渡费用约300万,且增加多次封锁点,更换联锁软件至少需要三个月,大大延长建设工期;过渡期间所有列车通过6#、2/4#道岔侧向,需长期限速45km/h,降低运输效率,建设单位要求进一步优化。经多次讨论,确定从站场抬道上想办法,首先进行抬道高度、段落实测,如抬道终点距离道岔过近,则只能维持设计过渡方案;经实测,实际需要抬道的段落缩短为K258+220-K259+480,最大抬道高度1.83m,即抬道终点距离道岔由设计的88m变为300m,反向曲线长474m,实际抬道终点K259+480处便线与正线线间距达到5.94m,绕开距离满足抬道高差横向顺坡要求,即可实现在既有站外完成便线过渡及抬道,具体示意图见图2:

图3:实测抬道量及优化过渡便线示意图
         反向曲线的设置满足旧规范《铁路线路设计规范》(GB50090-2006)3.1.6、3.1.9,新规范《铁路线路设计规范》(TB10098-2017/J2399-2017)5.4.4、5.4.7要求:限速100km/h,曲线半径大于4000m,实际设置半径为5000m,夹直线长度大于60m,实际设置113.3m和115.3m,(1#)道岔前直线段长度大于20m,实际设置50m,设计出具正式变更资料,这样最终站改方案确定,节省建设成本,不用更换联锁软件,缩短了建设工期。
4.具体站改步骤
    第一步:预铺线路及道岔,需封锁点插铺的道岔对位组装。
         第二步:开通便线。申请封锁点,拨接关大机入工程线,拨接K258处连通施工便线,大机进入便线工程线内捣固预铺线路(约1km);具备开通条件时申请封锁点拨接开通便线,开通后进行既有正线抬道(拆除线路、填筑路基、重新铺轨等),示意图见图4。
         第三步:抬道完毕后拨接恢复开通正线。抬道完毕线路重铺后,申请封锁点,拨接放大机进入既有正线工程线内捣固预铺线路;具备开通条件时,申请封锁点,拨接恢复开通抬道段落的既有正线,信号机随线路改移至外扩后的设计位置,为要点插铺7#道岔创造条件,换装LKJ数据。点外拆除施工便线,便线拆除后正位铺设1#、5#道岔,示意图见图4:

图4:优化施工便线完成站场抬道示意图
         至此纵断面抬道完成。
         站改思路为:以Ⅱ、4道和Ⅰ、3、5道各为上、下半场,停用(1)道,以便开通设计Ⅱ、4道,启用新站联锁,然后改造施工Ⅰ、3、5道。
         第四步:停用(1)道并改造,开通新站Ⅱ、4道。申请封锁点,拆除既有(3#)、(2#)道岔补缺口,停用(1)道,点外改造(1)道为设计4道(延长股道、线路补碴捣固等),正位铺设12#道岔。
         大封锁施工,拆除(1#)、(4#)道岔补缺口,插铺7#、8#道岔,开通设计Ⅱ、4道,停用既有车站信号联锁,启用设计正式联锁,换装LKJ数据。点外铺设6#道岔,拆除(3)道,铺设下行正线Ⅰ道无缝线路,示意图见图5:
         第五步:要点插铺3#、4#道岔,大机由3#/1#道岔进入Ⅰ、3、5道工程线捣固,养护合格后开通,至此全站改造完毕,示意图见图5:

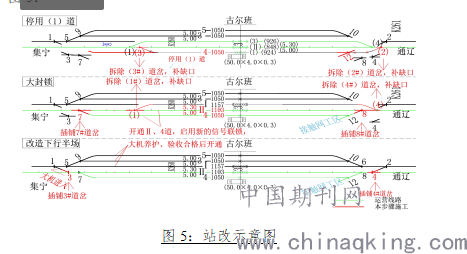

图5:站改示意图
5 结语
         通过分析,总结以下几点经验:
         1.加强现场调查,优化过渡方案
         从设计到施工一般相隔数年,现场情况难免有变,所以,站前、站后单位必须联合进行现场测量、核对,查看设计方案是否和现场吻合,能否实现,是否存在更优方案。站改方案需报路局审批,合格后签订安全协议、提报施工计划,然后实施,如果在实施过程中发现方案和现场不符,无法推进,然后重新调整方案报批,将会延误工期,造成窝工,且对单位名誉造成不良影响。
         2.站前、站后密切配合,精细推演,与设备管理单位密切合作,确保站改工程一气呵成
         站改方案必须站前、站后联合编制,保证每步骤环环相扣、同步兑现,例如第五步,施工便线停用、恢复正线通行时将信号机直接移回至设计正式位置,为后续插铺道岔创造条件。
         过程中2次要点拨接关大机,系工务部门为保证行车安全提出的强制要求,大机捣固质量高,利于开通后线路稳定、行车平稳,站改作为一个系统工程,涉及工务、电务、通信、信息、水电、房建、接触网(电气化铁路时)等各个专业,必须根据开通节点考虑各专业的进度,并和相关站段密切合作,确保同步达标开通。

参考文献:
[1]《铁路线路设计规范》(GB50090-2006);
[2]《铁路线路设计规范》(TB10098-2017/J2399-2017)
[3]《浅析铁路站场改造工程的难点及措施》徐鹏(中铁二院土木工程建筑设计研究-一院站场所,四川成都610031)
[4]《浅谈既有线站改方案》赵奇峰,铁道通信信号第49卷第5期2013年5月
