摘 要:220kV变电站的主变压器具有体积庞大、吨位重的特点,在实际安装过程中需要将主变压器的各个结构和零件进行现场安装,增加了主变压器的安装难度。在220kV变电站主变压器安装就位后需要进行多项的检查和试验,涉及到多个施工环节和工作人员,如果其中一个环节出现错误都会对220kV变电站的使用造成影响。主变压器的安装是否正确对后续变电站的实际运行效果起着决定性的作用,因此安装主变压器的工作人员必须要掌握正确的施工流程和技术要点,提高主变压器的安装效率。本文阐述了220kV变电站主变压器的安装流程,并提出了在不同安装环节中需要注意的技术要点。
关键词:220kV变电站;主变压器;安装;要点
主变压器是220kV变电站中的重要设备之一,是保障220kV变电站安全运行的重要装置。在220kV变电站的工作过程中,会有较大的电流通过主变压器,因此如果主变压器出现故障之后,会影响220kV变电站以及电力系统整体运行,给供电公司造成经济损失。在我国电力需求不断增加的环境下,220kV变电站建设也已经成为电力行业的重点工作内容之一,而如何提高主变压器的安装效果也变成220kV变电站建设中的主要关注点。施工人员需要明确220kV变电站主变压器的安装技术要点,避免出现安装错误的现象,影响220kV变电站的供电质量。
一、220kV变电站主变压器安装流程
220kV变电站主变压器的安装流程主要分为7个环节,在安装主变压器的过程中需要按照正确流程进行,保证220kV变电站主变压器的安装准确性[1]。在安装主变压器之前需要做好安装准备,电气技术负责人和土建工程负责人做好交接工作,对主变压器的尺寸、各个结构的质量、强度进行再次核对,确保主变压器的散件结构符合相关规定。在技术方面需要准备好主变压器的施工流程和方案,并由技术人员向施工人员进行技术培训,落实安装技术要点。在完成基础准备内容后,需要对变压器以及相关部件进行再次检查,包括对变压器的主体和部件进行检查,在检查主体时要保证变压器外观无破损、腐蚀、漏油的状况,在附件检查时要测试套管和储油柜的密封性,检查散热器和冷却器是否能够正常工作[2]。检查工作之后变压器就位,之后对变压器的器身进行检查和试验,具体包括排氮、器身检查、吊罩检查。在吊罩检查过程中需要检查线圈和铁芯的外观是否出现位移、松动以及绝缘损伤的问题。对于分接开关、动静触点、紧固件等多个部件都需要进行一一检查,并进行绝缘测试。下图为220kV变电站主变压器的安装流程图。

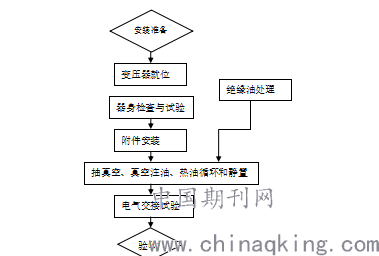

图1 220kV变电站主变压器的安装流程图
二、主变压器附件安装技术要点
(一)附件安装注意事项
在安装附件的时候,技术人员需要控制住变压器的铁芯,不能让铁芯长时间的暴露在空气中,特别是空气湿度高的时候,技术人员需要停止主变压器的开口工作[3]。在运输变压器时会因为主变压器的体积过大将主变压器的附件拆除,因此在实际安装时工作人员应当检查附件中是否存在微小的杂物,如螺帽、灰尘等。在安装密封圈时需要保证密封圈表面的光滑性,且在密封圈表面不能带有其他附着物,可以选择在安装前用酒精清洗密封圈,并在密封圈上涂抹密封油。在密封环节时也可也使用螺栓紧固法,按照正确的顺序安装螺栓,并保证螺栓都属于拧紧的状态。
(二)散热器和散热泵的安装技术要点
散热器和散热泵是维持主变压器正常工作的重要部件,如果安装技术不规范,会影响主变压器的散热效果。在安装散热器和散热泵时需要先做好准备工作,先卸除封板并清洗散热器和油管,将散热器的表面和内部结构进行完全清洗,避免有杂物进入到散热器内部[4]。工作人员需要做好吊装工作,根据散热器顶部结构的吊攀来完成吊装工作,保证吊装工作的实施效果。在安装散热器和散热板时应当让散热器的支撑架和主油箱保持着紧密的联系,在安装结束之后进行核查和检验,保证每个部件安装的正确性,特别是密封圈的定位情况需要进行严格检查,保证达到规定的标准。
(三)套管安装技术要点
安装前用干净的白布将套管顶部和均压球内壁擦拭干净。由于套管容易损坏,吊装作业要小心翼翼,防止冲击和碰撞。大型套管一般使用2台吊车,2点起吊,吊起后调整角度和位置使其与升高座角度一致;接近升高座时由专人连接引线;然后调整位置使套管在升高座上就位,套上螺栓将套管与升高座联接起来,并使油标的方向朝外;由专人检查应力锥是否进人均压球内。小型套管使用1台吊机起吊,起吊时人力扶持,接近位置后通过手孔连接引线[5]。
(四)储油柜以及储油柜管路的安装技术要点
220kV变电站主变压器的储油柜都属于密封式的结构,按照主变压器的结构以及制作材质,可以分为三种样式,分别是隔膜式储油柜、胶囊式储油柜以及金属波纹式储油柜。在安装储油柜的时候,需要将储油柜的支架利用吊装的方式放到主变压器的顶盖上方,并为储油柜上好螺栓。此时应当注意的是,虽然上好螺栓但是不用拧紧。在吊装储油柜时要利用处于储油柜侧面的专门起吊器进行吊装作业,在储油柜吊起之后需要让储油柜保持在水平的状态,如果储油柜没有处于水平状态可以使用钢丝绳进行调整。当储油柜被吊装到支架上后,需要套上螺栓,但是也不应拧紧。在储油柜上方安装其他部件,包括继电器、吸湿器以及压力释放阀等,需要注意的是在安装继电器的时候要将继电器保持在水平的状态,让继电器顶盖上方的箭头标志指向储油柜[6]。然后连接排气管路,在安装排气管路之前需要利用干净的棉布进行擦洗,在擦洗之后使用塑料布进行密封,最后将储油柜、储油柜支架以及主变压器之间的连接螺栓全部拧紧。
(五)升高坐以及温度继电器的安装
主变压器升高坐在安装之前需要先进行试验,测试升高坐内部的电流互感器是否可以正常工作。在安装升高坐时要依据升高坐出厂时的标记进行对位,让电流互感器带有铭牌的一侧朝向外面。升高坐安装过程中需要注意电流互感器的二次回路是否有开路的现象,并且要将放气塞的位置上调,调到升高坐的最高处。升高坐的电流互感器应当保证良好的密封性,保证电流互感器不会有渗油、漏油的状况出现。在安装温度继电器之前也应当进行试验,测定温度继电器的整定值,如果整定值符合相关技术规定,则可以开始温度继电器的安装。将温度继电器的探头准确放置在温度计座之内,并在温度计座内注入变压器油[7]。
(六)铁芯接地导体的安装技术要点
需要把绝缘子安装到储油柜的本体上,之后把铁芯接地导体进行固定,让铁芯接地导体和绝缘子有紧密的接触。在安装之前要对铁芯接地导体进行测试,使用2500V的摇表作为测量工具,测试铁芯接地导体的绝缘电阻,如果铁芯接地导体高于500MΩ则代表铁芯接地导体符合技术标准。
三、主变压器的油处理
220kV变电站主变压器在进行绝缘油处理的过程中需要使用20KW的电源,并在处理之前对电源、对回路进行核查和确认,保证油处理工作可以正常、有序的进行。当主变压器的绝缘油被送到安装现场之后,需要先对绝缘油的绝缘能力进行测试,并同时对储油箱中的残油进行检测,如果有残油应当立即排除。使用测试后的绝缘油清洗储油箱,由于储油箱较为封闭,因此在技术人员在清洗储油箱之前需要检测其内部是否有充足的氧气含量,在清洗的过程中要注意储油箱的通风情况。将绝缘油注人到储油箱内部前,应将油桶中的绝缘油取样进行相应的电气试验然后通过压力式滤油机将绝缘油抽到储油箱中。
结束语:
随着电力行业的快速发展,我国供电系统的供电质量和供电能力都大幅度提升,但是用户的用电需求也在逐渐提高,必须要加快220kV变电站的建设,才能满足用户的电力需求。220kV变电站主变压器的安装具有复杂性和专业性,对于施工技术水平的要求较高,这不仅需要对施工现场和工作人员实施严格的监督还管理,还需要对施工中的安装技术要点进行明确。首先需要对主变压器的进行检查,包括外观检查、内部压力检测以及运输检查。在安装主变压器的附件时,需要注意到散热器、散热泵、油枕、温度继电器、升高坐、套管等多种装置的安装要点。在220kV变电站主变压器安装结束后,需要进行试验和验收检查,确保220kV变电站的主变压器可以正常工作再投入运行。在经济和科学技术的影响下,供电企业需要加快技术研发,为220kV变电站主变压器的安装提供必要的技术支持,保证电力系统的正常运行。
参考文献:
[1]刘敬祥.110kV变电站站内电气设备安装过程中存在的问题及解决方法[J].现代制造技术与装备,2018(06):97-98.
[2]张娜,蒋健,李巨泽,周剑君.220kV大型敞开式变电站主接线型式改造方案研究[J].电气技术,2017(06):132-135.
[3]于国梅,史卓鹏,罗炜.基于国家电网通用设计方案的220kV户内变电站总平面布置的优化[J].山西电力,2017(01):15-18.
[4]张云云,吕海涛,阮亮.考虑地质条件约束的220kV变电站配电装置选型技术经济论证研究[J].陕西电力,2017,45(01):78-81.
[5]陈健成.变电站220kV变压器现场安装技术的探讨[J].通讯世界,2019,26(07):251-252.
