深基坑施工中塔吊基础设计方案探讨

发表时间:2020/5/20   来源:《基层建设》2019年第33期   作者:钟沁家 陶鹏 李洋
[导读] 摘要:随着我国建筑业的蓬勃发展,在大规模的深基坑建筑施工中,为了解决施工中垂直运输覆盖范围及使用率问题,基础施工方案中的塔吊布置成为一个重要内容。
        中建八局第四建设有限公司  青岛  266071
        摘要:随着我国建筑业的蓬勃发展,在大规模的深基坑建筑施工中,为了解决施工中垂直运输覆盖范围及使用率问题,基础施工方案中的塔吊布置成为一个重要内容。现根据重庆华南城集团巴南华府项目(二期B8-1/02)工程实例,通过对塔吊基础布置方案在安全性、经济性、施工便捷性因素的分析,探讨深基坑施工中塔吊基础的设计方案,以便为类似施工提供参考依据。
        关键词:深基坑;塔吊基础;设计方案
        1工程概况
        巴南华府项目(二期B8-1/02)位于重庆市巴南区南彭公路物流基地环道东路6号,总建筑面积约33万㎡,共包括24栋住宅楼及配套商业、地下车库、设备用房、观光电梯及室外连廊、跨渠桥、配套路网等。住宅为地下1-3层,地上14、17、18层,基础形式为桩基础+独立基础,结构形式为框架+剪力墙结构、部分钢结构。该工程基坑总长度750m,宽度90m,基坑最深处达20m,基坑施工规模大,基坑周边长,开挖深度深,且地下部分结构施工工期特别紧张,同时考虑到地下结构施工过程中施工材料的运输量也比较大,在考虑周边环境和基坑支护结构安全的前提下,介绍几种合理的塔吊布置方式及其设计思路。
        2 塔吊基础方案的选择
        针对塔吊基础形式的选择,项目技术人员最初提出3种做法。
        (1)提前对塔吊位置处的土方进行开挖,将塔吊固定在低于底板或与底板平的塔基承台上。

        做法一构造图                 做法一实景图
        缺点:本工程地下三层,基坑深20m,土质松软,地下水
        位位于地表下约2m位置,提前局部土方开挖成本高且难度大。
        (2)土方开挖前先将塔吊定位在基坑外,在底板浇筑完后再将塔吊移进基坑内固定在底板上。

        做法二实景图
        缺点:1)需施工两个塔吊基础,造价成倍增加;
        2)塔吊拆卸、移动、重新安装等工序造成工期延误。
        (3)采用格构式基础将塔吊设计在顶板标高之上,通过承台将塔吊基座和格构柱连接。

        现场实景图
        缺点:1)用钢量、焊接量、用工量大;
        2)承台大,砼用量大,承台对格构柱的荷载大;
        3)成本高。
        结合现场实际情况,深入思考,提出以下三种方案:

        方案一(钢格构柱+钢平台)
        安全性:焊接质量不易控制,特别是格构柱上端与钢平台的焊接部位很难达到完全固结,造成安全隐患。
        1)钢材抗弯抗压性能好,“格构柱+钢平台”基础能很好承受塔吊产。生的弯矩及荷载;
        2)钢平台自重.小,对格构柱的压力小;
        3)采用格构柱避免了由于深基坑土方提前开挖造成的流砂、坍塌等安全隐患。
        经济性:全钢结构,焊接用工量大。
        全钢结构,经济环保,可循环使用。采用格构柱省去了大量土方开挖及支护成本。
        施工便捷性:焊接工艺要求高。
        施工速度快,无需浇混凝土,减少了混凝土养护时间。
        方案二(钢管柱+钢平台)
        安全性:焊接质量不易控制,特别是钢管柱与钢平台的焊接部位很难达到完全固结,造成安全隐患。
        1)钢材抗弯抗压性能好,“钢管柱+钢平台”基础能很好承受塔吊产生的弯矩及荷载;
        2)钢平台自重小,对钢管柱的压力小;
        3)采用钢管柱避免了由于深基坑土方提前开挖造成的流砂、坍塌等安全隐患。
        经济性:全钢结构,经济环保,可循环使用。采用钢管柱省去了大量土方开挖及支护成本。
        1)全钢结构,焊接用工量大;
        2)圆钢柱、水平及斜向支撑需工厂预制,成本高。
        施工便捷性:施工速度快,无需浇混凝土,减少了混凝土养护时间。
        1)焊接工艺要求高;
        2)管钢柱及支撑需工厂预制,时间长。
        方案三(钢格构柱+矩形承台)
        安全性:钢筋砼承台对格构柱的荷载大。
        1各节点连接方便、可靠,“格构柱+钢筋砼承台”基础整体性好。
        2)采用格构柱避免了由于深基坑土方提前开挖造成的流砂、坍塌等安全隐患。
        经济性:钢筋砼承台成本高。
        1)焊接及用工量相对较少;
        2)采用钢管柱省去了大量土方开挖及支护成本。
        施工便捷性:
        1)焊接量少,施工浇筑、安装、拆除便捷。
        2)钢筋砼承台需养护,强度达到要求后才能运行塔吊,施工时间长。
        项目部对以上三种施工方案,从安全性、经济性、施工便捷性三个方面进行优缺点分析,并结合项目现场实际情况,确定最佳方案为方案三(钢格构柱+矩形承台)。
        3、施工流程

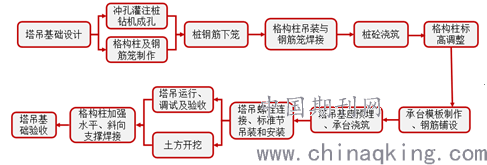

        深基坑格构柱塔吊基础工艺流程图
        4、施工要点及防治措施
        (1)增强格构柱整体稳定性
        防治措施:焊接加固
        1)、每根格构柱采用四根L160×16×16mm的角钢和@500的缀板焊接而成;
        2)、格构柱总高≥14m,单根格构柱不够高度,所以两根格构柱间采用15厚缀板焊;
        3)、格构柱间采用16号槽钢作水平及斜向支撑;
        4)、在格构柱外围四周焊接角钢,共同托撑承台。
        (2)格构柱与灌注桩节点构造稳固
        防治措施:焊接加固
        1)、格构柱端锚入灌注桩内3000mm,并在格构柱与底板交界处预埋止水钢片;
        2)、用加强筋两头分别满焊桩主筋和格构柱每根格构柱采用四根L160×16×16mm的角钢和@500的缀板焊接而成;
        (3)承台体积过大
        防治措施:使塔吊基座与格构柱成轴心抗压
        打塔吊桩基时将四个桩基的边长(桩心与桩心距离)设计成与塔吊基座边长等长度。这样塔吊基座与格构柱的轴心线是同一条,倾覆弯矩M=0。
        5、结束语
        随着我国建筑行业的迅猛发展,城市内高层建筑越来越多,必然存在深大基坑施工塔吊基础的情况,本文从施工方案的比选,到施工方案安全性、经济性、施工便捷性三个方面进行合理性分析最终确定最优施工方案,在保证安全的前提下,提高了塔吊的利用率,方便前期基坑施工,减少塔吊基础施工时的难度,确保基坑及塔吊基础顺利施工。
        6、参考文献:
        【1】李俊.格构式钢平台塔吊基础施工技术[J].工程技术,2016(5).
        【2】陈崔丽.格构式钢柱塔吊基础施工[J].山西建筑,2013.
        【3】崔秀光,张士平.组合式塔吊基础的设计与施工[J].浙江建筑,2012.
        【4】陈云英.浅谈下沉式塔吊基础施工方法[J].工程技术,2016.
