港口堆场工程给排水施工工艺及质量控制

发表时间:2020/5/21   来源:《基层建设》2020年第3期   作者:冯勇
[导读] 摘要:社会经济的高速发展带动了我国港口事业的快速进步,我国天然港口众多,涉港工程及配套建设需求缺口大。
        黄河三角洲建设工程有限公司  山东省滨州市  256907
        摘要:社会经济的高速发展带动了我国港口事业的快速进步,我国天然港口众多,涉港工程及配套建设需求缺口大。港口施工中的堆场工程,工艺流程较为复杂,质量控制点多,尤其是港口堆场工程给排水施工很大程度上决定着港口基建整体质量表现。本文围绕港口堆场工程,就其给排水施工工艺要点及质量控制措施进行分析探究,希望起到一定借鉴意义。
        关键词:港口;堆场工程;给排水;工艺;措施
        在港口建设过程中,堆场工程给排水施工是一项基础工程项目,堆场工程给排水施工质量与港口质量、寿命及性能紧密相关[1]。在港口吞吐量逐年增加的背景下,要建设使用周期年限更久的优质港口,应重点做好堆场给排水系统的设计及施工技术要点的监督,保障港口给排水的稳定性。
        一、港口堆场工程基本概述
        港口堆场工程主要以港口集装箱堆场形式为主,是指在港口码头周边区域,交接、存放、保管集装箱的场所。在类型上涉及集装箱编排场、码头前后沿堆场等。港口堆场作为港口基础设施存在,在集装箱运输环节起到重要作用,如堆场具有集装箱交接、核对、存储、装卸、集港、进出口等综合性作用。
        基于港口堆场工程的重要性,在建设施工时要满足几个基本条件:①地面平整且承压力强,排水条件良好,排水设施充足;②污水及堆场污染物具备环保级别的处理能力;③具备信息化管理水平。其中,堆场给排水管网系统设计及施工至为关键,此部分施工质量表现与堆场工程使用寿命呈现正相关。
        二、港口堆场工程给排水施工工艺流程步骤
        港口堆场工程给排水施工工艺流程步骤如下:
        ①实地勘察,测量放线;②处理基础,开挖基槽;③回填并夯实给排水管管底基础;④给排水管道铺设施工;⑤处理给排水管道接口;⑥管道压力及管道闭水试验;⑦安装主体及配套消防设施;⑧回填并夯实给排水管基槽。

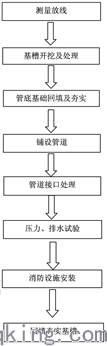

        图:港口堆场工程给排水施工工艺流程示意图
        三、港口堆场工程给排水施工工艺要点
        (一)开挖给排水基槽及基础回填作业相关要点
        开挖港口堆场工程给排水基槽土方应在实地勘察并完成测量放线后进行。相关技术要点如下:①基槽土方开挖作业为提高效率,应采用机械施工方式,在此基础上人工进行修整。在开挖基槽土方时,对基槽边坡部位的开挖要符合设计规范标准。②开挖产生的废弃土应放置专门区域,保持与基槽足够的距离,堆土高度不能超高,避免导致基槽边坡失稳。③如涉及到深基槽开挖,在基槽底部部位应对槽两侧尺寸加以扩大,根据实际情况可扩大1-2m。④基槽开挖时为避免受地下水影响,保持施工环境的干燥,要在开挖基槽周围设置集水井及排水沟,进行边挖边抽水。⑤严格做好给排水基槽坑壁专项处理。在这一点上应进行分层放坡开挖,相关参数如下:设置大于2m的留台宽度;以1:1.5或1:2作为标准坡度;分层高度设计为2-2.5m。⑥密切关注基槽开挖土质,如基槽内存在软土层或流砂,及时选用置换料进行置换,如沙砾等。也可采用设置导流沟的方式进行排水。⑦港口属近海区,基槽开挖深度过大时极易伴随渗水问题,此时要边开挖边支护。相关要点有:支护物体可选用砂袋;砂袋搭接要错层操作,砂袋袋口向内,搭接保持大于1/3的宽度及不高于1:1的坡度,砂袋支护的宽度范围要大于50cm;砂袋支护完成后检查稳定性,如处于稳定状态,使用挖掘机设备对边坡加以修整,形成稳定边坡;为提高港口堆场给排水基槽开挖施工的安全性,应设置必要的防护栏或警示标示。⑧基槽开挖过程中如遇到大量流砂,应采取多种支护方式相结合的方式处理。例如,边坡用砂袋进行压实;同步设置木桩作为辅助支护;选取土工布方式加以配合等[2]。⑨基槽开挖环节的抽排水施工。在开挖完成基槽并做好边坡支护后,现场测量基槽渗水水量,一方面可以采用泥浆泵强排水,确保抽水的连续性,以基槽无积水为准;另一方面可以开挖集水坑,将其设计在基槽低段部位。通过两种方式确保基槽抽排水实时进行。
        基础回填施工需在基槽土方开挖完成之后进行,相关要点有:①测量放线,确定标高及中心线;②基础处理参照港口堆场设计方案进行处理;③基础回填上可采用分层回填方式,回填材料选取密实砂石。
        (二)给排水管道铺设及接口施工相关要点
        港口堆场给排水施工中,在给排水管道铺设安装及接口施工上要注意遵循以下几个技术要点:①安装给排水管道之前,先进行中线测量,根据施工实际选择管道铺设方式,如给排水管道规格大,具备极大重量,可在人工作业的基础上,选用钩机或吊机做辅助;②将基础垫层铺好,在上面放置给排水管道,管道的每节应确保与基础垫层贴合紧密无缝隙,确保管道可平均受力,避免管道因应力失衡而破损;③确保港口堆场给排水管道各项参数符合质量标准。一是选用港口专用给排水管道管材,对管道的三证进行入场前的严格检查。二是在运输管道、装卸管道及存放管道时,做好防撞措施,确保管道外观完整无磕碰,如一旦存在裂纹,应及时更换。如管道暂时用不到,需要长时间在场内存留时,因临近海域,泥沙杂质较多,应采用防护膜紧固管道口。三是在管道安装的技术要求及操作标准上,根据港口堆场给排水施工设计方案开展施工,由专人进行旁督。四是处理给排水管道接口时,除了要严格执行操作规程外,还要由管道厂家技术人员进行现场指导。
        (三)给排水系统中的井室部位施工作业相关要点
        ①给排水井室选用抗渗性表现较好的钢筋混凝土结构形式,在施工工艺上选用预制吊装施工及混凝土现浇施工方式;②分类施工:井室深度不足2.5m时,由预制场预制井室,将井编号标注在预制井的井壁部位,然后运输至施工现场进行现场吊装。井室深度大于2.5m时,在给排水施工现场进行预制并吊装。井室深度大于5m,在井变径部位进行分层混凝土浇筑,上层现浇混凝土,下层施工现场预制吊装;③井室钢筋、模板及预埋件施工。绑扎井室钢筋时,在预留孔洞处的主筋要注意搭接精度及强度,在管径大小的基础上,将预留管洞增加10cm。所用模板以预制形式为主,同步采用人工及钩机相结合的模板装拆施工方式[3]。
        四、港口堆场给排水施工中的几个主要质量控制点
        首先,在埋设给排水管线时按照先深后浅的施工原则进行,大管线先埋设,小管线后埋设。如确需管线交叉布置,较难弯曲的管线先埋设,可弯曲的管线后埋设。其次,基础施工要随时保持基底的清洁,彻底做好杂质及淤泥清理后再进行基础施工。基础开挖密切关注边坡度大小数值及其稳定性[4]。确保基础施工在无积水状态下进行。第三,模板及各类预制件的质量管控。模板质量要兼顾模板的尺寸、强度及刚度,对其是否符合港口堆场给排水施工标准规范进行严格检验。在预制件及附属配件检查上,除了其质量合规外,还要检查其是否匹配港口给排水施工设计方案,配件标准上应只高不低。第四,混凝土浇筑施工一定要做好混凝土材料、配比、运输、浇筑、振捣、养护等几个环节的质量控制工作。
        结语
        港口堆场给排水施工是一项技术性要求极高的工程,在具体开展施工作业时,应结合港口规格标准及相应的给排水施工技术方案,把握在基槽开挖、基础处理、管道铺设、接口处理、井室施工、混凝土浇筑等环节的质量控制措施,整体上提高港口堆场给排水施工质量。
        参考文献
        [1]王茜.港口工程给排水施工工艺及质量控制相关问题研究[J].装饰装修天地,2018,(5):306.
        [2]方存星.大型堆场给排水管线施工工艺及质量控制[J].大科技,2018, (14):341.
        [3]王建,王波.浅谈港口建筑给排水施工技术要点[J].人民交通,2019,(6): 75.
        [4]姚远,张磊.BIM技术在港口给排水建构筑物设计中的应用[J].工程建设与设计,2018,(13):151-152+155.
