摘要:装配式施工技术在住宅框架结构中的应用较广,如楼板的装配、钢结构建筑等,装配的技术具有特殊性,通过物理结构的住宅建筑,进行装配施工工,完成结构的连接工艺 ,是通过对构件的连接施工技术,对框架式结构住宅的梁、柱、板等进行连接的工艺。装配式技术在住宅中的应用,施工中需要借助测量与较正、焊接等施工技术来完成,对确保信宅建筑的质量、稳固程度,有着决定性的作用。
关键词:装配;施工技术;住宅;连接;
一.前言
我国住宅项目与人们的生产生活紧密联系,住宅工程的装配技术的应用,在近年来较为广泛。对建筑工程的楼板、墙壁、梁、柱等设备,事先依据不同的尺寸要求,事先加工成构件,对框架式结构或砖混结构、钢结构的住宅建筑,进行构件的装配施工。为更好的对装配式施工技术的探讨研究,对我国住宅中预制构件的安装技术,进行探讨。
二.装配式施工技术在住宅工程中的运用
装配工程在住宅中的应用,主要的机械设备是起重机,辅助设备有卷杨机、水平仪、振动器、抹子等,作业人员必须具备相关特殊作业证书,且能力必须要符合施工要求。
1.装配构件的流程
进行住宅施工时,需要装配构件前,需要对施工场地进行合理规划,对运输通道进行设置,其中临时堆放构件及材料场地规划科学合理,做好原住宅项目中的成品保护措施。装配构件进场以后,要对相关装配构件的质量进行验收,包括核对预制构件的强度、型号、规格、数量等;在施工前对预装配位置进行测量放线、对构件位置进行设置,做好构件的定位标识;在施工前,还需要加强对构件位置的复核工作,包括对构件节点的连接位置的复核,以及临时支撑设备的建设情况;然后对各项机械设备进行检查,尤其是吊装设备及吊具等,避免带病作业;在装配施工前要核实现场的施工环境、及道路运输是否顺利、进场后运输设备能否完好装缷、调头等。
2.预制构件的吊装与保存

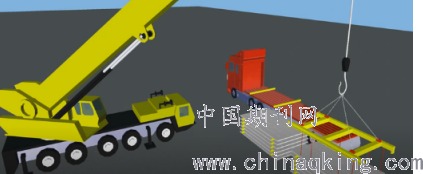

预制构件的吊运是装配式施工中的重要项目,预制构件做为住宅建筑中吊装与运输的主要材料,在装配施工上,要事先进行预制构件的尺寸、重量、作业半径等多项参数进行计算,从而确定装配的位置及应用的吊装设备,通过预制构件的各项参数来选择起重设备(如下图所示)。
对预制构件进行吊装运输时,可应用吊装架进行构件的吊装,其中分配梁下垂四至六根挂索,抓牢预制构件,进行装车。其中吊装设备上绳索与吊壁之间的夹角角度保持在45度至60度角之间,起重机的主钩位置要对准构件的中心点,并确保主钩、吊具的中心点、吊件的中心点在一条直线上。在吊装上,必须要确保吊件的稳定、牢固,在大型构件的吊装上需要缓慢吊起、稳定升起、缓慢放下的原则进行吊装装车,在吊装过程中严禁在空中长时间悬停,并应用分配梁进行吊装。
住宅构件采用装配式施工上,可分为墙板、楼板等不同类别的预制构件,其中墙板可采用竖式运输的方式,预制构件竖向装车,易于运输也易于保护构件不受到破坏。主要的方式是采用立式靠架,做为构件的支撑,构件在装车时要对称装载,以利于运输的稳定性,其中构件对称靠放不应超过二层以上。其中适宜平放运输的构件如梁、板、楼梯、阳台等可应用水平托架来辅助运输。平行运输时叠放构件不超三层为宜,且要确保构件的稳固性。
构件进入场地后的保存上,要合理规划存放区域,确保存放工域的地况平整、干爽,且易于排水。构件在存放时要采用水平的方式进行摆放,水平摆放应用水平托架等物进行楞起,预制件的标志朝外,分类摆放整齐。在保存上,层间构间对齐,水平摆放时且不得超过六层。平放的阳台板、梁、柱等,中间用木方楞起,并且构件的平放过程中,薄弱部位需要应用木方等垫起以保护构件。
三.预制构件的安装技术运用
对构件进行安装时,要对起重机型号进行确定。起重机型号依据构件外形、尺寸、度度等来确定。起重机的应用,可二台以上起重机共同施工。对构件的起重吊钩高度进行换算公式如下所示:
H>h1+h2+h3+h4;
H=起重机高度;
h1=支座表面高度;
h2=工作间距>0.2m;
h3=构件捆绑后距底面距离;
h4=绑扎点至吊钩中心高度;
起重机起重重量大于构件重量与索具之和。
Q>Q1+Q2;
Q=起重机起重重量;
Q1=起重机重量;
Q2=索具重量;
1.预制构件的安装技术

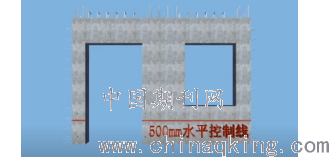

预制构件的装配工程,是住宅构件安装的重点项目,在装配施工前,要按照施工规划的设计要求,先进行预制墙板的装配,然后进行预制墙板的连接。主要施工技术是先进行放线、测量,在装配位置先划出控制线,然后标出预制构件的角柱、边柱、中柱顺序,并按照角柱、边柱、中柱的位置进行装配,在墙板装配就位前,墙板底部需要事先设置调整位置与标高的柱,可应用调频装置来进行垂直度的调整与较正。这对预制构件的装配质量与承重性能上影响较大,也是质量保障的重点装配技术之一。在其中500mm位置标出水平控制线(如下图所示),应用水平尺等做平行测量,在装配时,以轴线和外轮郭线做为控制线,来进行预制构件的安装施工。
.png)
2.构件的连接与支护技术

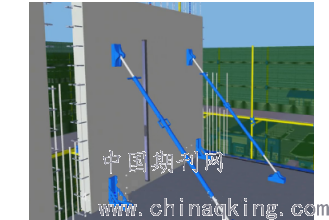

预制构件安装完成后,在两侧设置临时的支护杆,每侧至少两个支护杆,对构件装配进行垂直度与角度扭转的调整施工。在预制构件安装顺序上,遵循先主后次、先低后高的原则来装配施工。构件装配上以后,要及时对水平、标高等项目进行检测,对构件的高低差与拼缝尺寸进行测量,对需要调整的可应用支托来进行调节接缝。其中预制墙预制柱等坚向构件,在装配时要对标高与垂直度进行重点测量,并对相邻两块板之间的接缝进行核对,对预留缝进行拼接。其中对构件采取的临时支撑支护设施,支护点要在构件的离地高度的2/3位置处,且每侧不能少于两根,待构件安装完毕以后,方可撤去支护设施。构件安装以后,要对构件进行坚固,应用底板螺丝角形构件坚固,对接缝位置采用钢筋套筒灌浆法进行连接,构件两件应用板板支护,中间位置构件中的预留钢筋可起到连接的作用,具体的连接原理如下图所示。
.png)
3.构件间的连接技术
灌浆施工前,需要对缝隙等处进行钢筋笼的下入,起到筋的作用,与构件两侧的钢筋连接并挂紧后,两侧用模板扣住支护,然后对构件接缝内进行混凝土的灌注施工,直至构件顶部位置,在灌注施工上,为增加混凝土的密实性能,提升混凝土的预应力与强度,可应用坐浆料分离灌注的办法来时行 。其中灌浆料主要是混凝土,在制备30分钟内连接注浆完成,避免断断续续或浆料缺少的情况发生,对混凝土的结构容易造成影响,形成断裂带,引起预力力与抗压强度受损。对构件的浆料的灌浆办法,可通过下口灌注的方式,对构件进行浆料的灌注,浆料灌注完成后从上口流出时,要及时对下部的浆料口进行封堵。
对住宅进行楼板等构件的装配时,要应用临时支架辅助施工,待构件稳固连接以后,对构件接连位置,进行钢筋连接,然后应用钢网进行铺设,增强楼板的抗拉伸能力,避免楼板的裂缝的产生。钢网铺设完成后,楼板表面应用混凝土浆料铺设施工,找平以后,在对底部临时搭设的支架进行拆除。
四.结束语
在住宅建筑的装配施工上,构件的连接与接缝处,还需要混凝土材料人工浇筑或灌注施工,完成连接与密封工作。由于混凝土浆料属于液态水合浆料,在室外温度低于零上5度时,要避免施工,且连接位置的混凝土浆料在室外温度低于10度时,应用保温的办法进行养护。养护施工要依据养护施工要求进行,首先清理混凝土裸露层,撒水保湿,或应用苫布进行覆盖保温保湿,起到良好的养护效果,利于混凝土浆料的初凝与终凝,从而形成合乎施工要求的抗压强度与抗震能力。
参考文献:
[1] 刘亮.装配式施工技术在住宅工程中的应用[J].建材与装饰.2018(43)
[2] 陈江.探究幕墙装配式施工方法在工程中的应用[J].城市建设理论研究(电子版).2017(25)
[3] 张波涛.装配式施工技术在住宅工程中的应用研究[J].中国标准化.2018(18)
[4] 邓松.建筑装饰工程的装配式施工技术分析[J].建筑设计管理.2016(06)
[5] 王劭辉.装配式施工技术在住宅工程中的应用[J].住宅与房地产.2018(02)
[6] 金波.装配式施工技术在住宅工程中的应用研究[J].建筑技术.2017(04)
