【摘要】本文通过对府谷电厂二期扩建工程厂区竖向标高影响因素的分析,且经过技术经济比较,最终提出了经济合理的建筑物零米标高,为地形复杂的山区电厂竖向标高的确定提供了思路及数据支撑。
【关键词】府谷电厂;扩建;竖向标高;影响因素分析
1 工程概况
1.1 厂址地理位置
府谷电厂二期2×660MW扩建工程为超超临界直接空冷燃煤发电机组。厂址位于府谷县西北约38km的沙梁川河道阶地,北距庙沟门镇约2km。新庙公路(新庙村—庙沟门)在川道内由南向北穿过。厂址座落于沙梁川河道西侧,厂区东侧紧临沙梁川河。二期工程位于一期工程扩建端,充分利用一期施工场地。
1.2 厂址地形地貌
厂址地貌属低山沟谷区,地形起伏较大,地面自然标高1040~1150m,总体上呈西、北高,东南低的地势。
二期主厂区主要用地为一期工程施工场地,场地标高在1057.11m~1058.91m之间,二期升压站位于一期升压站扩建端,场地标高在1130.17m~1133.96m之间。二期施工场地位于主厂区扩建端,已经初步整平,整平标高在1068.0m左右。
2 厂区总平面布置简述
2.1 一期厂区总平面布置
府谷电厂一期装机容量为2×600MW机组,厂区采用二列式格局,纵轴线基本平行于沙梁川河。阴峁沟将厂区分为两个部分,沟北岸为主厂房区,南岸与新庙公路西侧为厂前建筑区和升压站区。厂内不设储煤场。
一期主厂房位于厂区西北部,固定端朝东南,向西北扩建,出线向西南。煤场布置在厂外,地处厂址区西北侧的山丘地带,厂外部分利用长皮带与三道沟煤矿相接,扩建端上煤。500kV升压站位于厂区南侧的高山地带。厂前建筑区布置在厂区南侧,主厂房南端。
2.2 二期厂区总平面布置
二期厂区位于一期扩建端,厂区纵轴线与一期保持一致,厂区固定端朝东南,向西北扩建。500kV升压站在一期升压站扩建端连续扩建。二期煤场利用一期,不再新建。二期工程的附属设施与主厂房区高度联合或利用一期场地扩建。二期厂前建筑区与一期共用,不再新建。
3 影响二期主厂房零米标高确定外部条件分析
经过认真细致地分析,影响厂区竖向布置及标高的主要外部条件见表3-1。

影响二期主厂房零米标高确定的外部条件分析表 表3-1
4 厂区竖向布置优化
4.1 厂区竖向布置形式
二期主厂区主要用地为一期工程施工场地,场地标高在1057.11m~1058.91m之间,二期升压站位于一期升压站扩建端,场地标高在1130.17m~1133.96m之间。因此,厂区竖向采用台阶式和平坡式相结合的布置方式。
4.2 二期厂区设计标高比选
一期主厂区为一个台阶,台阶内采用平坡式布置,场地平整标高为1054.00~1055.50m。一期升压站区设计标高为1120.0m。

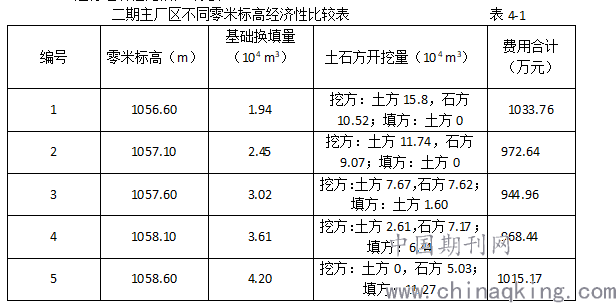

为使两期升压站的连接满足电气专业要求,二期升压站设计地坪标高与一期一致。二期升压站区土石方挖方量19.8×104m3,可运至较近的弃土场且不会增加其用地。基于以上原则,本文仅对主厂区不同标高进行经济性比选,参与比选的影响因素有土石方量,持力层标高、建(构)筑物基底标高,基础换填量等。主厂区用地9.67hm2,鉴于一期主厂房零米标高为1054.60m,本次主厂区零米标高分别选取1056.60m、1057.10m、1057.60m、1058.10m、1058.60m进行经济性比较,详见表4-1。
综合上表可以看出,主厂区零米标高以1057.60m为分界,标高每增减0.5m,投资费用分别增加约23.5万元、27.7万元,标高每增减1.0m,投资费用分别增加约70万元、88万元。因此二期主厂区零米标高为1057.60m是经济可行的,且在一、二期管道连接,厂内外交通运输,运行检修,厂区美观方面都能做到顺畅连接、自然过渡,故最终确定二期主厂区零米标高为1057.60m。
5 结语
通过对厂区竖向标高影响因素的分析及经济比选,最终确定的厂区标高经济合理。其他地形复杂的山区电厂也可借鉴以上思路、方法,为合理确定山区电厂竖向标高提供数据支撑。
