摘要:SBS改性沥青混凝土在市政道路施工建设上具有很多优点,本文通过某市区路面工程要求分析,进行结构施工,施工过程中通过对SBS改性沥青混凝土的施工温度、搅合、运输、摊铺以及碾压等过程进行技术要求进行分析,进而达到市政道路施工中SBS改性沥青混凝土路面的技术完善和推广。
关键词:SBS改性沥青混凝土;施工;市政道路;应用
1 工程概况
某市政道路路面改造工程,路长约10.23km,限速60 km/h,原来路面是混凝土,改造为SBS改性沥青混凝土路面,总厚度为35cm,路基垫层和基层为级配碎石和水泥稳定层,路基面层的下层为粗粒式沥青混凝土,表层使用中粒式沥青混凝土。设计使用寿命为十五年。
2 市政道路结构施工
2.1市政道路的厚度设置
在市政道路SBS改性沥青混凝土施工过程中,首先要考虑到摊铺厚度,除了满足功能需要之外,厚度要考虑到路面的基层有刚性,不能引起基层干缩或者温度影响伸缩后产生永久性裂缝。合理的厚度不仅仅节约成本,减少施工时间,还能够有效的提升路面的综合性能。经研究发现,一般SBS改性沥青混凝土厚度在12-19cm内效果较好。
2.2市政道路的层级选择
基于本地交通情况调查数据分析情况制定市政道路的层级配设计 ,经勘察结果制定本市政道路表面层为三级,再以骨架结构做辅助,增强表层稳定性。该层级的选择可以有效防止路面渗水性,对车辙等性能也能够进行改进。
3.市政道路的材料配合比
施工前进行材料配比实验,验证最佳配比结果进行选择施工非常重要。首先,选用不同的配比进行样品检测。在开始准备实验材料时候,要把矿料加热至180℃,沥青温度170℃。之后进行拌料时候混合材料温度应该控制在175℃以上为宜。在正式施工之前先做150~200m的路段进行SBS改性沥青混合料的试验,通过结果看整个施工环节和结果是否符合预期要求。通过试验段的效果检验,进行优化改进,找到最佳配比方案进行施工。
4施工技术应用
4.1原材料的配置
施工的粗细集料和填料首先都要符合《公路沥青路面施工技术规范》的标准。施工前和施工过程都要多材料进行抽样检测,不合格材料一律不许使用,同时还要对材料的管理、存放、运输环节进行严格的监督和管理。为了防止沥青拌料存放时间变硬的现象发生,要合理控制原材料的搅拌和施工速度,间歇式的供料时间差控制在45~55s(增加干拌时间8~12s)为宜。
4.2 施工工艺
4.2.1温度控制
因为SBS混凝土粘性更大,所以施工对温度要求更高,难度也更大,这直接影响工程质量,如果温度控制不好,混凝土的性能会发生变化,严重的后期产生裂缝等现象,所以施工之前要结合施工环境,采取一定的措施保证正常的温度把控以保证施工质量。

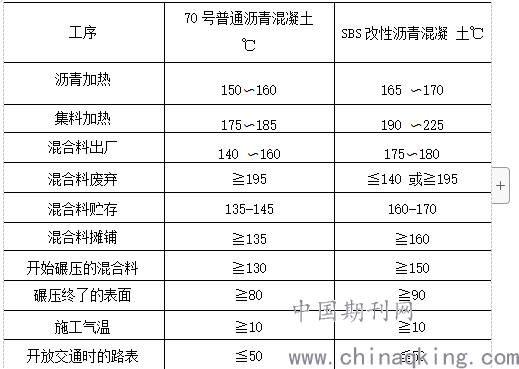

表1 SBS改性沥青混合料及普通沥青混合料的正常施工温度范图
.png)
4.2.2拌和要求
在正式施工之前,要对材料的配比结果进行再次检验,确保结果符合施工要求之后才能开始拌和。在拌和过程中要有专业人员现场监管,保证材料的质量,如果出现材料拌合产生离析等不良现象,应作为废料处理,禁止运输到施工现场,另外,拌和的用料量和混凝土的用量应该精确测算,用多少拌和多少,减少材料的浪费。
4.2.3运输过程控制
根据目前生产和施工速度,调配合适数目的运输车辆,本项目5台车辆为宜,在运输之前要清洁运输车厢,避免杂质和SBS改性沥青混凝土粘在一起,在运输车侧壁涂抹隔离液防止粘在车板上难以清理。另外,运输车辆都要配有防水设施,运输途中对车辆覆盖,防水、防尘还能保温,以免影响混凝土的质量。卸料以后及时清理车厢,以免残留的混合料硬结成块,再和新料混合影响施工。
4.2.4摊铺控制
在摊铺过程需要同型号的双摊铺机并机施工,摊铺机熨平板需要预热到130℃以上,并调整好熨平板的距离和高度,施工时摊铺的两幅中间重叠5-8cm,车轮痕迹带要错开,两摊铺机前后距离保持10cm以内。上下层的对接错开20cm。摊铺之前要对下层进行检查和清理,清理赶紧杂物,不合格的下层区域要进行修饰达标后才能摊铺SBS改性沥青混凝土层。摊铺表层温度需要在160℃以上。摊铺过程要有足够数量的运输车供给用料,保证速度均衡,减少中间的停顿,施工过程做到慢、稳、均。如果施工过程由于特殊原因中断时间超过2小时,那么做横接缝处理。施工过程要有专业人员现场指挥施工,摊铺过程还需要有检验人员,发现有局部不匀,缺料、凹坑、凸起等现象小面积的话可以进行人工修缮,施工的铁锹等工具需要事先涂抹隔离剂,防止粘沥青。对于大接缝部位后一部分摊铺时应有10cm左右的重叠,并在最后以热接缝形式消除缝迹。不同面层的纵向接缝不宜重叠,至少需要错开50cm。
4.2.5碾压过程控制
在进行摊铺检测达标之后要进行碾压,不合格路面部分要进行修补合格后才能进行。碾压分为三个阶段:初压、复压、终压。压路机根据路段状况随摊铺机碾压,碾压过程中途不能停车,转弯,要保证要求速度进行,如果交替进行时候,前后两次停止的位置距离10cm以上。碾压结束后,路面禁止停放各种车辆和杂物。如果压路机作业,需喷洒隔离剂(光轮压路机可以用洁净清水,胶轮压路机可以用肥皂水),防止黏轮,要控制水量不要影响施工温度。碾压过程要控制好压路机的速度,见表2.

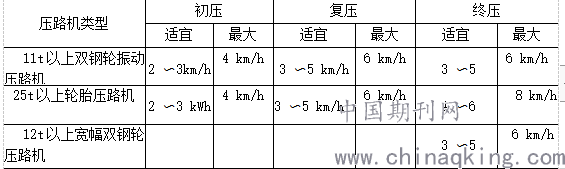

表2压路机碾压速度
.png)
碾压完毕后要进行检查,看是否压实,是否平整,如果不合格区段及时人工修补或者重新铺设。
5结束语
综上所述,由于SBS改沥青混凝土抗拉能力强,而且形变后恢复能力强大,不易永久变形。另外寿命长的多,抗氧化能力强等优点,在市政道路的应用上非常广泛, SBS改沥青混凝土能够有效的提高路面性能和使用寿命。在施工过程中通过对材料控制、配比控制、温度控制,以及机械操作控制等方面,加上严格的管理和监督,能够保证施工质量,提高路面的使用性能,还能体现其经济性,为交通事业的发展提高基础保障。
参考文献:
[11]刘勇刚,曲志鹏.改性沥青 SBS施工技术探讨[J].林业科技情报,2011,42(3):110-112.
[2]王鹏鹏.SBS改性沥青混凝土在辽开线公路上的应用研究[J].吉林大学,2012(5):11-15.
