喷涂石膏在装修施工中的应用趋势探究

发表时间:2020/5/28   来源:《工程管理前沿》2020年第07期   作者: 张小仓 赵国辉 程满东 靳磊 张力博
[导读] 传统施工中砂浆抹灰引发的质量问题较多,常见的有空鼓、开裂、断层等现象。
        摘要:传统施工中砂浆抹灰引发的质量问题较多,常见的有空鼓、开裂、断层等现象。这些问题大大的影响了装修施工的质量,本文将着重介绍机械式喷涂石膏在主体后期装修中所产生的质量优势、节约人工材料优势、结构负荷承重优势。
关键词:铝模板 喷涂石膏 冲筋 施工工艺 经济效益 社会效益
引言
        目前,建筑市场对于装修阶段施工抹灰一直采用砂浆抹灰的原始工艺做法,喷涂石膏的工艺还未普及。对于石膏抹灰所带来的经济效益和绿色环保效益是未来建筑市场所需要普及的趋势。
        本文结合项目施工,对比砂浆和石膏抹灰工艺,优缺点,及各方面效益,对石膏砂浆的推广和普及做以说明。
一、工程概况:
恒大御景湾项目总建筑面积为280831.3m2,地上建筑面的213579.3m2,地下车库建筑面积67252m2。包括1#-11#住宅楼、幼儿园、综合楼、商业及地下车库。
1.抹灰工程概况
        本工程为混凝土框架+剪力墙结构,根据设计院下发本工程图纸(建筑设计总说明)、图纸会审及建设单位下发相关标准文件,本工程室内抹灰做法如下:
主体用铝合金模板施工的楼栋内墙抹灰采用5mm厚粉刷石膏抹灰;
        主体用木模板施工的楼栋内墙抹灰采用12mm厚喷涂石膏抹灰。
二、喷涂石膏的工艺流程
1.喷涂石膏抹灰工艺流程
        基层界面剂处理→找规矩→石膏做冲筋→接缝处铺设耐碱网格布→石膏喷涂,收平→表面打磨或收光处理,或作出各种艺术效果→施工验收。
2.施工准备
        2.1主要施工工具
        喷浆机:由水泵、空气压缩机、混料泵、输送管及喷枪等组成。
        找平工具:H行尺或1.5-2m铝刮板。
        打磨工具:全自动打磨机,能自动洒水。
        收光工具:翼型刮刀。其它涂抹工具:海绵抹板,铁板等。
        2.2喷涂石膏料浆的制备
        喷涂石膏现场采用袋装石膏的加料方式,现场搅拌的全过程在喷浆机中自动完成,并根据气温和墙面的吸水性及喷涂的厚度进行调节。
        2.3基层处理
        墙体应坚实平整、表面干燥,不得有开裂、空鼓、松动或泛碱,平整度及垂直度应符合相关标准的要求。
        对于蒸压灰砂砖、轻骨料混凝土空心砌块的基层,应先清除表面杂物、残留灰浆、舌头灰、尘土等,并在抹灰前浇水润混墙面。
        对于混凝土基层,应先将基层表面的尘土、污垢、油渍等清除干净,再涂抹界面材料。
        对于加气混凝土砌块基层,应先将基层清扫干净,再涂抹界面材料。
        2.4楼层内各类主要管线宜安装完毕,电器接线盒埋设深度应与找平层厚度相同,开槽的管线表面应采用快刻石膏修复平整,并应在其表面加一层钢丝网防开裂。
        2.5管道等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前清理干净。
3.施工工艺

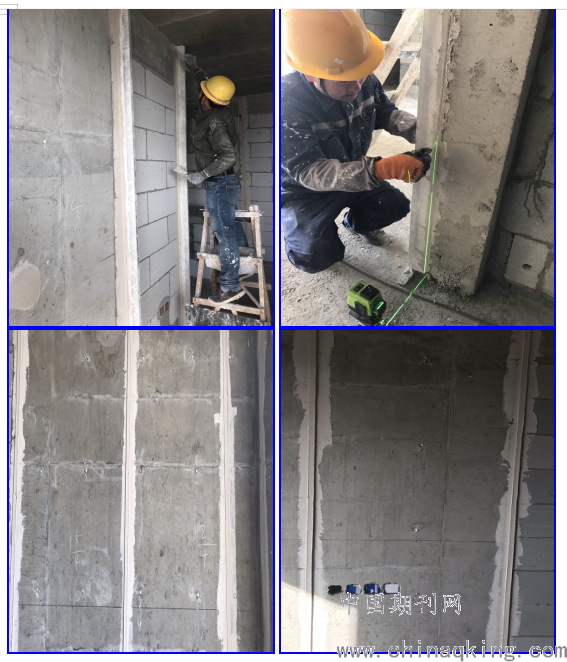

3.1应根据设计要求和基层表面平整垂直情况,进行吊线样板冲筋。
3.2冲筋时,应根据室内抹灰要求用红外线四线仪找好房间四边规矩,靠尺先用石膏砂浆上下位置涂抹调整固定于墙面,间隙用石膏砂浆填充压实,半个小时左右用细线隔离靠尺,冲筋完成。当墙面高度小于3.5m时,宜做立筋,两筋间距不宜大于1.5m,当墙面高度大于3.5m时,宜做横筋,两筋间距不宜大于2m。
        冲筋用料必须调制均匀,灰筋饱满,表面光洁平整,垂直平整必须控制在3mm,灰筋接头部位必须留置斜口以方便接筋,冲筋、接筋完成后应进行检查,发现问题及时进行修补,确保灰筋质量,用方尺上料对边角进行阳角施工,施工过程中应采用红外线控制,确保边角平整、垂直。严格控制门洞、窗口尺寸。
严格按照放线、打点的尺寸、位置要求进行施工,不得偷减灰筋数量;灰筋接头部位必须留置斜口以方便接筋;冲筋、接筋完成后应进行检查,发现问题及时进行修补,确保灰筋质量。

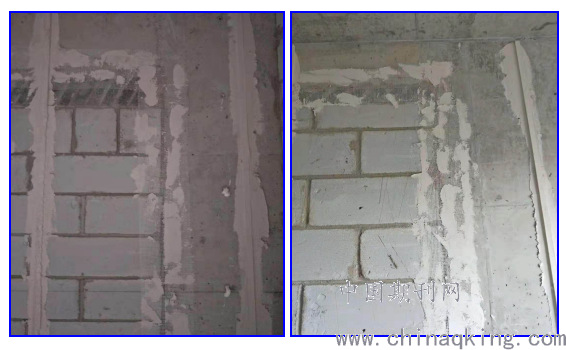

3.3贴网格布
        网格布粘贴流程:点铺S600刮平→张铺网格布至平顺→将石膏砂浆刮平,在不同基墙交接处粘贴网格布必须齐缝对中(网格布宽≥300mm),各结构缝及线管、线槽等部位缝隙回填应密实,严禁出现空鼓,如遇交叉部分注意分层情况,分层压实中间要有石膏浆料。













3.4复筋、修筋
        用长铝合金对相邻的3根筋进行平整度检测,用垂直尺检查垂直度。将未冲到顶的灰筋进行复筋,每条灰筋须顶天立地;冲筋、接筋完成后由实测实量人员进行垂直、平整、光洁检查,发现问题及时进行修补,确保灰筋质量。
3.5护角
        严格按照施工图纸及现场技术交底的要求进行施工;施工前应对门、窗边护角部位进行检查,对出现的截面尺寸等问题及时通知相关工序人员或现场管理人员进行处理;
        1.施工过程中应采用线锤吊直,确保边角平整、垂直(控制在±4mm);
        2.严格控制门洞、窗口尺寸(门洞、窗口控制在±4mm)。
3.6喷涂施工

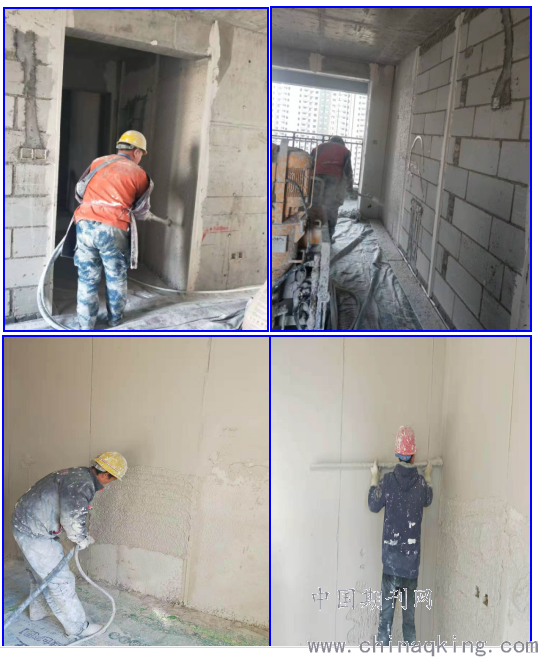

        1.墙面喷刮前应先检查灰筋是否按照要求冲、接完整,通过验筋后方可进行喷涂。
        2.喷刮前应先对墙面进行洒水湿润,喷涂时沿筋的边缘先喷涂,以确保筋的四周密实,从墙面上端往下开始喷涂。最好喷出鱼鳞状效果。
        3.找平时将上墙材料顺着冲筋位置自下往上刮平,用力均匀,避免刮尺变形,内凹。
        4.收光,在等待10-20分钟后,待表面没有明显的水印时对表面进行收光处理,收光时用力均匀,刮刀尽量拉长,一刀压一刀,减少刀印产生。(必要时通过撒水湿润,用海绵磨板转圈打磨,并用翼型刮刀收光)。
        5.每间房喷刮完成终凝后,对局部气泡及个别不完善的部位进行修补。门、窗边及地面散落余料应及时清理干净,确保干净、整洁。
        6.喷涂至距楼板地面7cm处。
3.7喷涂、刮平
        墙面喷刮前应先检查灰筋是否按照要求冲、接完整;喷刮前应先对墙面进行洒水湿润;对剪力墙墙面可先进行人工满批一遍,厚度在3~5mm,待初凝后再进行机器喷涂(或者在喷涂完成人工及时跟进压泡),从而消除剪力墙墙面的气泡;墙面须喷刮至灰筋面并至墙面平整、光洁;阴角部位须喷刮到位收至垂直、平整;每间房喷刮完成后,门、窗边及地面散落余料应及时清理干净,确保干净、整洁;喷刮过程中,对出现的空鼓、气泡以及裂纹等质量问题应及时修补处理,做到每间房喷刮完成后跟进修补;















3.8修补
        专职实测实量人员对石膏砂浆喷刮完成后的作业面进行实测实量,并及时安排人员进行修补,用专用工具将表面毛糙、凸出部位和误差点进行挫平,从而达到实测实量质量标准要求;房间方正、开间、进深和墙面垂直、平整以及阴阳角修补至实测实量标准;实测实量标准:方正≤10mm,开间、进深±10mm,垂直、平整±4mm,阴阳角±2mm,衣柜、壁橱开间+5mm(只能大不能小)。
3.9清理
        修补完成后对施工作业面进行清理,将遗留的材料、施工用具及其机配件等清理出作业面并清扫干净。
三、施工控制要点
1.夏季施工易发问题及预控方案
        夏季高温时段,石膏砂浆表凝时间约为30分钟;冬季低温时约为40分钟。抹刮后材料应即刻收集回用,否则容易发生硬化;硬化的材料再次上墙,容易引起空鼓剥落等风险。由于高温,料浆的水份容易被墙体基层吸收和水份挥发快,致使粉刷石膏缺少水化所必须的水份,因而出现裂纹、空鼓。
2.质量控制措施
        保证项目:所用材料的品种、质量必须符合设计要求,各抹灰层之间及抹灰层与基体之间必须粘结牢固、无脱层、空鼓,面层无裂缝等缺陷。
        基本项目:表面光滑、洁净,颜色均匀,无明显抹纹,墙面垂直平整,房间方正。空洞、槽、盒尺寸正确、方正、整齐、光滑,管道后面抹灰平整。专职实测实量人员根据万科实测实量的检验、控制标准,对每道施工工序进行跟踪检查、实测,对出现的质量问题及时处理以达到质量标准。
3. 气泡质量通病预防及措施
在石膏喷涂施工过程中发现容易产生气泡,产生主要是在喷涂完刮平后。
3.1气泡产生的原因有以下几种:
墙面灰尘较多;
施工温度;
墙面蜂窝、麻面没有预先处理
3.2预防措施:
涂刷界面剂
出现气泡后及时二次收面












四、喷涂石膏使用的优点
1、机喷石膏砂浆与各种基底墙都有极佳的相容性和粘附力,施工过程中不会出现砂浆空鼓现象,抹灰质量有明显差别。
2、随着精装修住房越来越普及,开发商越来越重视内墙抹灰的质量,否则会带来长达若干年的反复维修。石膏抹灰的优势在接缝和线槽处尤为明显。石膏砂浆无收缩,避免了水泥砂浆的干缩裂缝和接缝处开裂,有效地解决了以往维修的时间和费用。
3、水泥砂浆一般由水泥、砂、掺和料拌和而成,质量不稳定。石膏砂浆用电厂废料高温脱硫石膏由工厂加工而成,现场只需加水拌和即可作业,可控性强。
4、水泥砂浆施工效率较低,工人劳动强度大,机械化施工受限。机喷石膏砂浆和易性强,可机械化作业,效率高,降低劳动强度,4人1台喷涂设备,施工面积为300-400平/天,提高了施工效率,节省了成本。
5、水泥砂浆抹灰完成,装修需两遍腻子收光,费时费力。石膏砂浆找平后,饰面腻子可一遍成活。石膏砂浆抹灰后2小时强度就能达到后续施工要求。
6、温度和湿度是现在建筑空间舒适度两大指标,石膏内墙可以吸收潮气,调整室内湿度,不易霉变,在热传导性能上有相当的优势,绝热效果是水泥砂浆的6倍,在隔音方便也有优越的表现,可以称得上“会呼吸的墙。”

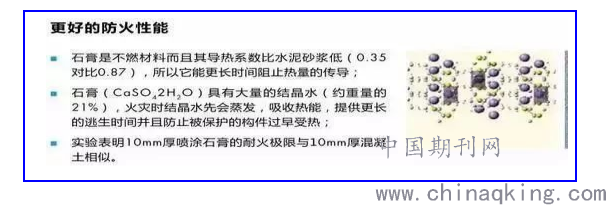

7、防火性能强大:水泥与石膏均为A1级防火材料,但石膏的特性决定了他在防火上更佳的表现。




8、降低楼体荷载,节约建筑成本:
轻质石膏使得整个建筑物荷载降低,轻质抹灰石膏的由80%的石膏和20%的玻璃微珠构成,重量是水泥粉刷砂浆的1/2;按抹灰面积是建筑面积的3倍计算,抹灰厚度15mm,建筑物荷载比水泥砂浆减少40kg/㎡
9、健康环保:
轻质抹灰石膏主材为电厂废料脱硫石膏,属于固废利用项目,由于整个产品是预拌成品,杜绝现场使用的扬尘问题。石膏耗能只有水泥的1/3,二氧化碳排放量只有水泥的1/10,石膏PH值为7,水泥的PH值为11-12,石膏更具环保功效。
结语:
        经过本项目实际操作,我们可以确定石膏喷涂抹灰在施工阶段可以达到良好的质量效果,对比砂浆抹灰能带来更好的经济效益和社会效益。喷涂石膏本身的工艺具有节约成本、节省材料、节省人工、降低结构荷载的显著特点,值得目前建筑市场的广泛应用,并在后续施工中不断改进和完善。
        如果能从设计阶段初始就确定石膏砂浆的应用,根据降低结构荷载的特点,可以考虑优化结构设计,节约成本,同时对未来的装修施工带来更多的便捷与效益。
        参考规范标准及文献
        《工程建筑标准强制性条文》房屋建筑部份建标(2002)219号;
        《建筑装饰装修工程施工及验收规范》(GB 50210-2001);
        《抹灰石膏》GB/T28627-2012;
        《建筑室内用腻子》JG/T298-2010;
        《混凝土用水标准》JGJ63;
        《耐碱玻璃纤维网布》JC/T 841;
        《水泥包装袋》GB 9774;
        《建筑石膏》GB/T 14684;
        《抹灰砂浆技术规程》JGJ/T220-2010;
        《石膏粉刷砂浆应用技术规程》DG/TJ08-2085-2011;
        《蒸压加气混凝土用砌筑砂浆和抹面砂浆》JC 890-2001;
        《蒸压加气混凝土建筑应用技术规程》JGJ/T 17-2008;
        [1]李念,许韶华,王磊.机械喷涂石膏施工技术的研究与应用[J].青岛理工大学学报,2017,38(04):119-124.
        [2]张旭峰.建筑粉刷石膏在装饰工程的应用技术[J].山西建筑,2009,35(30):234-235.
        [3]吴强,付兴杰.冬期施工中采用粉刷石膏抹灰的技术要点[J].黑龙江科技信息,2008(08):239.
        [4]贾艳梅.粉刷石膏在室内抹灰中的应用[J].山西建筑,2002(03):83-84.

投稿 打印文章 转寄朋友 留言编辑 收藏文章
