浅谈赢得值法在工程管理中的应用梁腾飞

发表时间:2020/5/29   来源:《建筑实践》2020年39卷1月3期   作者:梁腾飞
[导读] 赢得值法作为现在项目管理的一种方法,是工程项目费用、进度综合度量和监控的有效方法
        摘要:赢得值法作为现在项目管理的一种方法,是工程项目费用、进度综合度量和监控的有效方法,在项目建设过程中具有重大作用。本文介绍了赢得值法的基本概念和原理,结合工程实例对赢得值法在项目管理中的应用进行了分析比对,以准确掌握工程项目的费用、进度状况和趋势,采取纠偏措施,有效的保障项目目标的实现
        关键词:赢得值法;进度;费用;项目目标
        引言
        随着建筑行业的蓬勃发展,工程项目成本和进度已成为各建设单位关注的焦点。如何有效的控制进度和成本,是建筑行业建设过程中的当务之急。赢得值法作为对项目进度和成本综合控制的一种方法,目前已被广泛采用。赢得值法通过相关参数的计算,可以得到有关计划实施的进度和成本偏差,从而判断项目执行情况,独特之处在于用费用来衡量项目的进度,简洁清晰。
        一、赢得值法简介
        1.赢得值法的三个基本参数
        赢得值法的三个基本参数:已完工程预算费用BCWP, 计划工程预算费用BCWS, 已完工程实际费用ACWP.
        2.赢得值法的四个评价指标
        赢得值法的四个评价指标: 费用偏差CV,进度偏差SV,费用绩效指数CPI, 进度绩效指数SPI.
        二、赢得值法的应用经验
        由于项目的一次性,独特性以及目标的确定性,项目的进度管理和成本管理必须是事先制订计划,过程动态跟综控制。项目实施过程控制的关键是及时地分析项目成本状况和进度状况,尽早地预测和发现项目成本差异与进度延误情况,充分运用赢得值原理,通过对工程项目的费用、进度综合分析控制,使得整个项目管理目标得以有效实现。
        1.编制工程量清单、确定工作分解结构
        在工程项目管理中,对项目进行了工作分解,能明确和准确说明项目的范围,结合标底中的各个子项单价、中标单位投标文件商务标所报单价,为成本、进度计划、质量、安全和费用控制奠定共同基础,确定项目进度测量和控制的基准。
        2.确定三个基本参数
        结合现场实际完成工程量,按照造价咨询单位编制的招标标底单价、承包人投标单价将子项、分部分项工程、单位工程的计划工作量的预算费用(BCWS)、已完工作量的预算费用(BCWP)、已完工程量的实际消耗费用(ACWP)计算并汇总入工程费用表。
        3.进度偏差、费用偏差计算
        依据相应数据计算进度偏差SV、SPI;费用偏差CV、CPI,形成动态变化曲线,分析进度偏差和费用偏差,项目进度计划是否滞后、费用是否超出预算。
        三、赢得值法实例分析
        下面以机电安装分包工程举例:
        某工业厂房,总承包A将机电安装工程分包给B单位,合同工期90天,承包范围包括风管、给排水、雨水管的采购安装,工程量及综合单价如下表所示,暂不考虑其他费用。

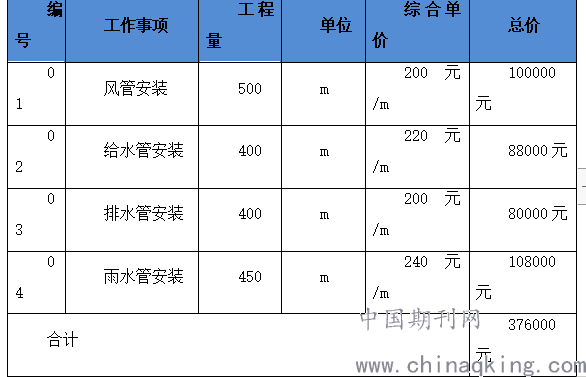

        工程量清单与计价表:

        假设分包单位均衡施工,其余条件理想,总承包单位在第一个月末进度检查时发现各分部工程完成量如下,且本月已累计付款120000元。
        我们站在总承包A单位的角度采用赢得值法进行分析:

        首月末数据分析表

        从上表可以看出,此安装工程费用节支,但是进度滞后,需采取相关措施。
        从以上分析得知,此安装工程进度滞后,已亮黄牌,长此下去,将会影响安装总进度,影响竣工验收。为此项目部采取相关措施:一方面,要求分包单位尽快加大人、机、材等投入力度,制定相关赶工措施;另一方面,梳理付款条件,严格执行付款节点要求,适当采取奖惩措施,以增加分包单位的积极性。
        在相关措施的实施下,总承包单位在第二个月末进度检查,且本月已累计付款255000元。
        经过计算,得出第二个月末CV>0,SV>0,CPI>1,SPI>1,意味着工程进展十分顺利。
        在总承包单位的精心组织和协调下,最终工期为88天,顺利地完成了本厂房的安装工作。
        结论
        综上所述,赢得值法是一种能全面衡量工程进度、成本状况的整体方法,其基本要素是用货币量代替工程量来测量工程的进度,它不以投入资金的多少来反映工程的进展,而是以资金已经转化为工程成果的量来衡量,是一种完整和有效的工程项目监控指标和方法。通过对计划工作量的预算费用(BCWS)、已完工作量的预算费用(BCWP)、已完工程量的实际消耗费用(ACWP)、费用偏差CV、进度偏差SV、费用绩效指数CPI、进度绩效指数SPI的及时监控分析,能准确掌握工程项目的成本、进度状况和趋势,进而采取纠偏措施使项目能控制在基准范围内。这样会使整个项目实施过程,成本、进度始终可控,最终安全、有效的实现项目管理目标。
        参考文献
        [1]未知.赢得值法在工程管理中的应用.中国论文网.1009-2374(2011)24-0123-03.
        [2]全国一级建造师职业资格考试用书编写委员会.全国一级建造师职业资格考试用书-机电工程管理与实物,2019
