论市政道路排水管道的施工技术 卢斌

发表时间:2020/6/1   来源:《基层建设》2020年第4期   作者:卢斌
[导读] 摘要:近几年,随着社会城市化进程的加快,我国市政道路建设工程的步伐也极为迅捷,道路排水系统作为市政工程中的重要组成部分,如果出现问题,对生命财产安全、环境污染、交通堵塞、道路变形都有影响。
        江苏省南通城市建设项目管理有限公司
        摘要:近几年,随着社会城市化进程的加快,我国市政道路建设工程的步伐也极为迅捷,道路排水系统作为市政工程中的重要组成部分,如果出现问题,对生命财产安全、环境污染、交通堵塞、道路变形都有影响。因此,本文从市政道路排水管道的施工技术进行分析,最后结合工程实例分析印证施工技术的可行度,仅供同类型的行业施工作业进行参考。
        关键词:市政道路;排水管道;施工技术
        随着我国现代化进程的加快,市政道路建设的排水管道施工作为城市建设中的重要一环,对城市的环保、防洪排涝等发挥着重要的作用。在具体的施工过程中,要切实保证人民的生命和财产安全,进行科学、合理的规范化施工,稳步提升我国城市建设水平,将我们的家园建设的更加的健康和安全。本文通过对市政道路排水的认识,将结合一个工程实例对道路排水管道施工技术进行分析。
        1、施工技术概述

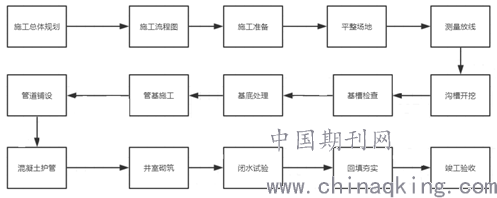

        目前我国市政道路排水管道主要采用的施工技术是明挖法。主要为开挖沟槽、管道处理、管道安装、回填夯实四个阶段,具体的流程见图2-1管网施工技术流程图:

        图2-1管网施工技术流程图
        开槽施工多用于管线埋置深度 9 米以内的管线,这样的管线埋置深度较浅,开挖土方量不大,需采取的支护、降水等措施较少,机械设备不需大量投入,人员操作的安全隐患较低。
        2、结合工程实例进行施工技术分析
        2.1工程概况
        该工程是处于城市开发区在建的一个排水管道项目,经过前期勘察发现,区域静止地下水位实际埋深在0.4~0.6m范围内,计划铺设排水管道,采用混凝土加筋管,管径为1.55m。现结合该工程项目,对其道路排水管道施工技术加以分析。
        2.2施工准备
        (1)首先需要在开工前进行施工场地的平整和清理,处理暗塘、淤泥等,并针对处在膨胀土的路基按设计要求进行处理;
        (2)在正式布设管道时,要进行开挖沟槽的排水设施布置,避免在施工过程中有积水淤积到沟槽中影响施工进度;
        (3)如果有一定的挖深深度,则需要对开挖的断面进行合理的支护以保障安全作业;
        (4)提前与其他单位进行有关地下管线走线的沟通,确定具体位置,避免后续管道损伤;
        (5)以设计图纸为依据,做好现场测量放线的工作。并且注意清理测放现场,避免影响测量结果。
        2.3施工技术分析
        2.3.1沟槽开挖
        (1)根据设计数据要求,该工程应在3m的深度范围内进行开挖,打好基础后在进行其他作业。
        (2)在进行沟槽开挖的时候注意在沟底设置合适的坡度,利用反铲挖掘机挖掘的同时进行退土。
        (3)根据管道实际设计的走线情况,结合实际的地质条件,由人工进行地基的清底,由设计人员确认后方可进行作业施工。另外,由于该工程地下水位相对较高,所以需要在沟槽底部的两侧分别预留出30×30cm的排水沟,防止积水过多导致沟槽塌方。在井空处还需要设置集水井及时设泵抽水。沟槽开挖从下游到上游分段施工。发现问题时要及时对沟槽进行加固。
        (4)对沟槽进行开挖时,要注意堆土的合理规范化,不仅要满足验收的条件,而且距离槽口10m的范围内不能有其他的杂物堆放,另外,沟槽顶部也要避免受到震动载荷,如发现不良土质,要及时进行整改。
        2.3.2基础处理
        (1)由于该工程项目所处地区地质条件较差,且铺设的管道直径较大,重量也较大,在后期的应用过程中,很容易产生沉降的问题,将会对整个工程产生不良的影响,因此,对于地质较差的地段,采用加固地基的方法是有尤为必要的,在对软基加固完成后,还需要利用级配碎石进行找平,厚度一般在30cm左右,在级配碎石中还可以夹杂一层5cm左右厚度的竹笆,可以有效的提高基础的稳定性,最后填筑一层吹填砂。
        (2)多条管道埋设应沿平行方向,中心距控制在2.5m左右,施工可同时进行,将管道底部标高进行挖深,地基之间或者管道之间出现高度差都可以用级配碎石进行回填,然后碾压夯实。
        2.3.3管道安装

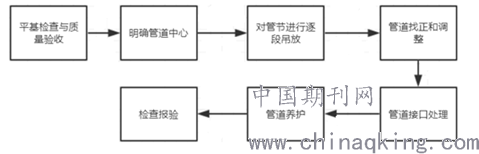

        如图3-1所示,为道路管道安装施工工艺流程:

        图3-1管道安装施工工艺流程图
        (2)管道运输和堆放
        对于混凝土管道和钢筋混凝土管道,不能产生任何损伤,因此在堆放的过程中,一定要放平放实,不要让其产生相对位移。
        (3)排管
        根据管道的走向,需要提前将管道和管节放置在合适的位置上,要充分考虑其他交通因素的影响,做出详细的规划,提前布置好排管图。
        (4)下管和管道安装
        下管一般都是采用挖掘机进行下管,在对管道进行拼装衔接时,要顶正好管道口的校准高度和平面位置,确认合格后方可施工。并且在进行管道口缝合前,要将管道口的污物清理干净,并套上防滑耐磨的橡胶垫圈,再抹上一圈黄油。完成对管道重心高度的复检,确认合格以后还需要做好防腐处理。为了施工的进展和技术保障性,管道安装现场还需要架设水平仪与全站仪,以便随时发现问题,解决问题。
        2.3.4沟槽回填
        沟槽回填主要是利用挖掘机等机械设备进行施工,搭配人工,分层进行回填与夯实。
        (1)完成管道验收并确认合格以后立即进行回填,在槽底到顶部上部50cm的范围内,不允许含有冻土和有机物与粒径超过500mm的大石块,沟槽中也不得含水,需要严格按照设计要求进行回填,在防腐绝缘层等的周围填筑细颗粒土。
        (2)在沟槽回填的过程中,尽量用机械设备进行施工,用压路机反复进行夯实,辅以人工保证回填的对称均匀性,两边也要同时进行,尽量保持高度差在30cm以内,以免产生管道形变。
        (3)在比较窄的道路管道和胸腔部位,应该使用人工采用蛙式技术对土层夯实。
        (4)对于前期为了支护而做的辅助设备,在回填之前就需要拆除,此时要保证周围环境的安全,在拆除支护物后要尽快进行回填作业。
        (5)根据沟槽的排水走向,从高到低进行分层回填作业,分层厚度在30cm以内进行,沟槽的两侧应该同时进行回填,否则会发生管道的位移,另外,注意在回填的过程中,不要将土层直接覆盖在管道接口处
        (6)在压路机碾压作业过程中,管道顶部的回填深度必须大于半米,否则应该由人工进行夯实回填。
        (7)在每一层回填结束后,组要对该层土样进行取样化验分析,在验证这一层的压实度已经满足要求后才可以进行下一层的回填。
        (8)填土的夯实必须分层完成,期间管道不可发生移动。对管道和基础间形成的三角区,应由施工人员使用木夯进行夯击。管道两侧与顶部上方50cm范围内,要用轻型夯机夯实,使管道两侧实际高差在30cm以内。回填与夯击都必须分段进行,相邻段落之间的接驳应做成阶梯状,防止漏夯。
        结束语:
        随着社会的进步,现阶段的市政管道排水施工已经不仅仅是为了单一的完成某一个项目目的或者目标,它还承载着一座城市的带来人们的生活质量高低。好的市政管道排水施工技术不应该只停留在考虑工程的上面,而是应该更多的考虑到城市的建设,人们出行的便利等人文因素上,为提升人们的生活品质做出更大的贡献。
        参考文献:
        [1]丁寅佳,徐鑫.市政道路工程中排水管道施工管理与技术要点分析[J].居舍,2019(34):73.
        [2]柏立飞.市政道路工程排水管道施工技术研究[J].四川水泥,2019(11):66.
        [3]刘兴洋.市政道路工程排水管道施工技术研究[J].绿色环保建材,2019(09):128.
        [4]彭国彪.浅析市政道路排水管道施工技术[J].中小企业管理与科技(中旬刊),2019(05):180-181.
        [5]杨姝琨.浅谈市政道路排水管道施工技术要点[J].科学技术创新,2019(11):135-136.
