摘要:变电站施工期间,进行安装GIS设备属于重要内容,而且产生的作用巨大。通过进行安装GIS设备,对于电力系统的安全平稳运行产生重要的影响。在当前社会发展形势下,应用传统形式的安装技术已经远远不能满足标准需求,所以变电站施工的人员必须要应用先进的GIS设备安装技术,采取科学的安装工艺,确保获得最优的安装方式及应用质量。
关键词:GIS设备;安装技术;变电站施工
一、GIS设备的安装步骤
1、安装方案的制定为了保证
变电站GIS设备的安装成功进行,首先应该对施工的现场状况进行勘探,根据实际状况制定相应的安装方式,做好相关的准备工作,通过组织安装人员、安装设备、GIS元件运输等进行调整,在进行安装之前进行现场清理,在打开气室之后进行金属元件的清洁,之后通过合适的布料擦拭设备的表面,防止出现细小杂物影响的状况。
2、画出地面轴线
在进行变电站GIS的安装之前,首先根据现场的安装情况,确定地面的轴线位置,根据现场的轴线情况确定安装的结构位置,保证对于安装过程合理的指导,完成设备的组间安装之后,根据设备组成元件的内容进行相关的组件安装,由专业的人员进行检查。
3、法兰凸缘盘的安装
通过法兰凸缘盘可以实现不同的设备连接,是完成设备连接的重要组成零件,在进行变电站GIS设备安装时,法兰凸缘盘的重要性相对较大,在进行法兰凸缘盘安装之前,首先对其密封性严格检查,如果有损伤情况,通过磨砂纸完成磨平工作,之后通过乙醇等液体进行表面擦拭,完成安装之后,将法兰凸缘盘向密封槽中按压,保证产生位移等情况。
4、气室抽气及二次电缆的接线
在完成法兰凸缘盘的连接后,对设备抽真空,若内部呈现真空状态之后,再次充入绝缘气体。二次电缆的接线主要通过信号的传递、反馈等形式进行,作为重要的变电站GIS的组成,为了保证GIS的顺利进行,应该进行良好的变电站的设备信息互通设计,从而为设备的正常情况提供可能。
二、GIS设备的安装工作分析
1、安装前的准备
技术人员应该同施工人员之间展开严密的沟通交流,掌握住设备的设计以及安装要求标准等内容,严格地遵循施工现场的实际状态,科学合理地编制施工方案。(1)培训施工场地的全部工作者,告知GIS安装以及电业安全规范等事项。(2)严格地准备好技术资料以及施工图纸,落实严密的施工技术交底,提前预测安装设备期间的相关问题,并制定解决方案,充分地掌控全部施工流程。(3)各施工小组对于安装图纸要明确地掌握,核查好安装的尺寸、安装的部位等,小组的负责人员需要全面检查安装设备,使得设备可以平稳地应用。(4)施工小组负责人应该检查好施工现场的设备以及设施的运行状态等,布置好施工设备场所。落实组合电器的基础性检查、GIS设备检查以及设备开箱检查等内容。其中,检查GIS设备的方式就是检查绝缘部件以及组合元件、紧固螺栓、母线等是否完好。同时检查好施工场地的斗车以及吊车等,防止发生安全问题。(5)清理好施工的现场环境,例如清理地坪以及地沟等,洒水防尘,在48小时以后,安装设备。同时检查以及控制导体加工过程,防止空心体内死角有残留物。另外,检查好电力GIS密封性能,避免产生SF6气体泄漏的情况。
2、安装GIS设备的方法
安装GIS的流程较多,每一步骤均需要严格地遵循标准方法进行操作。主要的方式涉及:画出地面轴线、间隔就位、拼装模块、气室真空和充气、敷设二次电缆、接线,如图1所示。(1)对GIS基础支架进行安装。严格地检查支架的外观,在未见损伤问题的情况下,实施基础支架的安装,并且确保支架固定螺栓稳固性可靠,接地性良好,具有完整的防腐层方可。(2)拼接模块中,涉及的环节为安装断路器和隔离开关、安装电流互感器以及阀门、安装SF6气体密度监控器。在结束拼接模块以后,采取吸附剂把产生的水分清除掉,再进行可伸缩金属外壳的安装。3)实施抽气以及充气。严格地遵循相关说明展开气室的抽真空操作。之后,将SF6气体充进,充到150kPa,在气室内的气体在150kPa期间展开第一次的检漏,然后充气体至额定压力中。防止安装设备之前,每一气室SF6气压均充至额定的压力值状态中;接下来,进行连接GIS设备导线。实施连接导线之前,采取钢丝刷严格的清理接线板,可以进行涂抹导电膏。遵循设计的力矩值,禁锢法兰螺栓。其中,法兰连接涉及两种,即分别是O型面和密封面。O型面在进行具体的安装之前,必须要做好清洁工作,之后在密封槽内压入O型圈。在密封面出现损伤的情况下,应该采取砂纸磨光损伤的部位,之后清洁并安装操作;最后,接地GIS设备。科学合理地连接GIS基础和主接地线,遵循设计图纸的要求标准,展开相应的焊接工作以及螺接点的施工操作。

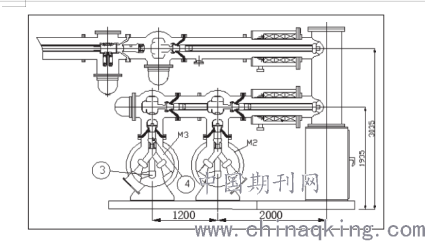

图 1 变电系统中 GIS 设备运行图
三、GIS设备的调试技术探究
1、GIS简体探伤检测
在GIS简体探伤检测方式中,涉及的检测技术较多,具体涵盖了磁粉、射线、超声以及渗透等技术检测。检测GIS筒体焊缝时,实施涡流检测技术的效果更理想,而且可以明确地掌握GIS筒体焊缝有无出现缺陷问题以及裂纹情况。进行检测的过程中,探头平行于潜在缺陷问题的方向移动,检测的频率设置为100kHz左右为宜。
2、主回路电阻试验和微含水量检查
对于电力GIS设备内部的导体连接状态进行检查,保障导体具有良好的连接,使得符合额定的载流标准。试验的方式就是直流压降法,设置电流在100A为宜。依照出厂试验报告内模块直流电阻值,累加实际测量范围中涉及的模块,最终所测数据同实际累计数值的差值需要跟所给数值相差0.2倍。质量检测SF6气体,使得SF6具有更好的纯度以及绝缘度。测量微含水量时,应用微水检漏仪DP19实施检测气体,标准就是:断路器灭弧室气室新装以后含水量、运行之中含水量分别是在150mL/L以下和300μL/L以下。
3、气体密度继电器和气密试验
定性检漏试验GIS设备,使得设备具有良好的密封度效果。进行科学的试验SF6气体密度继电器的接点以及继电同压力之间的关联性。在实施充气之前,对GIS设备气室接头以及阀门、法兰面以检漏仪实施检查密封性的状态。结束充气以后,检漏每一连接口部位。控制好检测仪探头的移动速度,大概是10mm/s。
4、其他的检查方面
进行避雷器以及接地检查,充分保障具有良好的接地以及精准的接地部位,使得电流互感器和电压互感器极性以及变比在标准的状态中。有效判断避雷器的方式是出厂期间在避雷器内安装撞击指示器,安装者需要经指示器提示展开科学的判断;进行断路器特性以及开关操作的试验,保障断路器以及隔离开关满足标准的数据,采取500V兆欧表实施检测辅助回路以及控制回路绝缘电阻;另外,进行二次回路和一次回路绝缘等的调试。
结束语
通过GIS的安装,能够为电网的运行提供重要的保证,通过调试可以实现对安装的检查测试,完成数据调试后对安装的实际进行数据判定,应该保证科学地进行安装,在工作人员的指导下形成稳定的模式,安装及调试应该顺利进行,从而实现对于设备运行的保证,维持稳定的电网电力输出情况,减少隐患情况的发生,为人们的生活提供更大程度的方便。
