房屋建筑测量放线施工技术探讨谭宸志

发表时间:2020/6/16   来源:《工程管理前沿》2020年第6卷3月第7期   作者:谭宸志
[导读] 在房屋建筑工程中,测量放线技术极为关键,其主要是通过建立完整的控制网络
         摘要:在房屋建筑工程中,测量放线技术极为关键,其主要是通过建立完整的控制网络,获取施工的相关数据信息,因此,测量放线施工的精准度会直接影响房屋建筑工程的施工质量。技术人员在测量放线施工过程中,要合理选择测量放线施工技术,把控施工要点,确保测量放线施工的质量,以便后续施工活动顺利开展。本文对测量放线施工技术以及施工要点进行简要阐述,介绍常用的测量放线技术,具体研究房屋建筑测量放线施工质量保证措施。
         关键词:测量放线;房屋建筑;施工要点;施工质量;措施
引言:
         现阶段,随着我国城市化进程不断加快,对房屋建筑的需求量持续增加,同时对房屋建筑的质量也提出了更高的要求,因此,在房屋建筑建设过程中,必须要强化各个施工环节的质量管控,切实保障房屋建筑的整体质量。测量放线施工作为房屋建筑施工过程中的基础性工作,对于后续各项施工活动具有指导作用,因此,测量放线施工必须要保持极高的精准度,施工结束后需要进行自检,然后由项目管理部门对其中关键性的标高以及其他测量数据进行复核,以确保测量结果准确无误。
1工程概况
         某厂房配备项目,涉及3#车间、4#车间、门卫泵房及外总体施工,厂房为框架结构,设计使用年限为50年,耐火等级为二级。项目首层高度超过5m以上,制模、排架技术和安全要求较高。
2测量放线施工技术概述
         测量放线施工贯穿于房屋建筑工程施工的全过程中,通过测量放线施工可以为各个环节的施工提供准确的依据,确保房屋建筑结构、以及构件尺寸符合设计要求。在实际施工过程中,技术人员需要采用经纬仪、水平仪以及全站仪进行实地测量,按照工程设计的要求,同时配合施工进度对相应的部位开展测量放线工作。测量工作需要遵循先整体后局部、先控制后碎部两项基本原则,具体包含以下几个步骤,包括控制点的闭合、中线测量与定位、边线测量与定位、管线测量与定位、模板边线与高程以及竣工高程与线型等。
3房屋建筑测量放线施工要点
3.1基础施工部分
3.1.1构建导线控制网

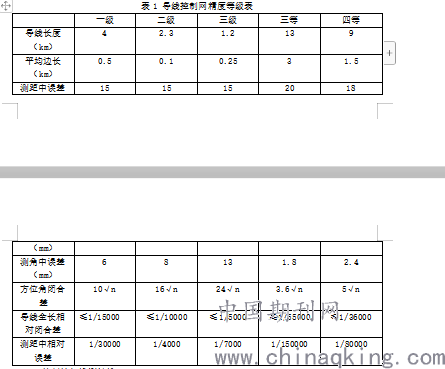

房屋建筑基础施工环节,由于地形起伏变化较大,因此,在进行测量放线施工时,需要在施工区域内设置由5个桩位构成的导线控制网,以此为设置工程轴网的依据。桩位一般设置在施工场地的四周以及中间点,需要确保通视,可采用全站仪投测,按照精度等级划分,导线控制网可以分为一级、二级、三级、三等以及四等[1],具体如表1所示,n表示站数。
表1 导线控制网精度等级表

3.1.2控制桩与投测轴线
         一般控制桩设置在基岩上,实际施工时可以将控制点直接设置于基岩面上,设置好控制桩后,需要在周围设置围护设施保护控制桩,避免因人为或者其他因素的影响导致控制桩偏移、倾倒。开始进行投测时首先需要对控制桩进行全面检查,确认控制桩无变化才能开始进行投测。投测时需要使用50m钢卷尺与经纬仪等工具,分别对各轴线投测,然后按照设计截面要求开始对各部分构件放线。
3.2主体施工部分
3.2.1开挖放线

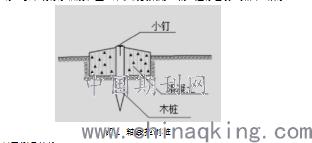

         基础部分施工结束后需要根据外墙轴线角桩测量出工程各轴线中心桩,根据中心桩的位置确定开挖基槽的边界线,并使用白灰标记,开挖过程中宽度需要控制在15cm上下,误差不超过20mm,开挖至接近基槽底部位置时,需要测量坡角和方格网点的标高,误差控制在±10mm以内。在开挖基槽时,由于中心桩与交点桩需要挖掉,为便于后续施工,需要将各轴线延伸至基槽外部安全的地方并做好标识,然后采用设置龙门板与轴线控制桩的方式将各轴线的位置恢复[2]。一般将轴线控制桩设置与基槽外部3~4m处,然后需要在此处设置木桩,木桩顶部钉小钉,以准确标示轴线位置,木桩需要采用混凝土进行包裹,如图1所示。

         图1 轴线控制桩
3.2.2平面控制网测量放线
         在房屋建筑工程中,平面曲线部分需要进行两次测量放线,以确保房屋建筑工程施工的准确度。第一次是工程基础部分混凝土垫层施工结束后,根据基坑再不控制点对在混凝土垫层部位进行首次测量放线,测放过程中需要使用全站仪进行测量,然后根据己测放的主轴线点和内业计算成果将建筑轴线测放在地下室基础垫层上,最后在基坑周围设置控制轴线引桩,以此进行测量放线。需要注意的是地下部分的测量放线基准应当以地面控制轴线为准,需要注意的是,在每次放线时,为了确保准确性,必须要进行复测。
         第二次测量放线属于地上部分,待建筑主体结构混凝土满足一定的强度要求后即可进行二次测量放线施工,通过控制轴线引桩将主轴线点回复至楼面,然后调整点位精度,并在预埋钢板上做出标记。
3.3高程控制网测量放线
         要确保房屋建筑纵向施工精度,需要在施工范围内设置3个标高控制点,保持通视条件良好,以此构成高程控制网,在实际施工过程中,一般需要进行2次测量放线[3]。首次是房屋建筑地下部分,在基础混凝土垫层浇筑施工完成后,需要在基坑周围对新闭合回路测量放线;二次测量放线是房屋建筑地上部分,待主体结构施工结束后,需要对确定标高基准点,通过利用原有的标高控制点,同时结合首次测量放线中的闭合回路,建立二次测量放线闭合回路,构成测控基点组,为实际施工提供依据。
         3.4沉降观测
         观测房屋建筑沉降需要采用水准测量方法,定期对房屋建筑沉降观测点进行测量,并将测量结果与水准机电进行对比,分析高差的变化。一般来说,至少需要设置3个以上水准基点,且水准基点与沉降观测点的间距需要控制在100米之内,房屋建筑四角、设备基础、沉降缝两边、荷载发生变化部位、柱子基础以及地质条件发生变化位置,相互间的距离需要控制在10~20m。待确定的沉降观测点稳定后,即可在正式开工前进行首次观测,在工程施工阶段,楼层每增加1层或者2层,进行1次沉降观测。如果在施工阶段出现长时间停工,需要在停工与复工时分别进行沉降观测。如果在施工过程中出现大量沉降或者严重裂缝时,测量技术人员需要持续进行观测,待房屋建筑工程封顶或者竣工后,仍需要保持每个月观测1次,若发现沉降速度变缓,可将观测频率改为2个月1次或者3个月1次。
4房屋建筑测量放线施工技术
4.1一般矩形建筑放线技术的工艺
         一般矩形建筑放线技术分为两步,首先是对规划的定点位置进行复核,一般情况下,施工平面图标出的坐标是由技术人员进行现场测量定位,规划定位点则是理论值,其与实际位置可能存在一定误差,因此,必须要进行复核。其次是测定建筑物标高、轴线,目前常规的做法可分为以下几个步骤:(1)钉铁钉、红三角标高以及打龙门桩;(2)按照各分层的工序,依次向上弹线;(3)混凝土垫层施工结束后弹墨线,需要注意的是,在混凝土垫层上要标出柱子位置,并采用红油漆进行标示,以便定位柱子钢筋;(4)在地梁位置弹出轴线网,并进行复核;(5)保持各轴线垂直向上,分楼层弹线以标出控制轴网,周围每道墙以及柱上需要弹水平线。
4.2常见异形平面建筑物放线技术的工艺
         异形平面建筑物测量放线技术可以分为以下几个步骤:(1)准备好经纬仪、水准仪、检测尺、5m钢卷尺以及50m钢卷尺等设备,并确认设备性能良好,做好前期准备工作;(2)对各楼层轴线、标高控制点进行复核,并做好标高控制点保护工作[4];(3)根据各轴线位对栏杆、墙体以及其他部位进行定位,并统计原有结构存在的误差,制定出相应的纠正措施;(4)以各层标高控制点为基础,确定标高控制线,并在施工阶段注意控制面层、吊顶以及地面结合层的标高;(5)根据各楼层标高控制线确定施工是否会对管线等设备造成影响,如有,需要及时分析发生的原因并采取措施。
5房屋建筑测量放线施工质量保证措施
5.1做好准备工作
         为了确保测量放线施工的质量,首先需要组建高素质的测量队伍,这是保证测量施工质量的有效措施,同时要配备完善的测量仪器,包括水平仪、经纬仪、全站仪、钢卷尺以及检测尺等,并确保仪器设备性能优良。其次要构建测量放线控制网系统,对测量放线施工实现全方位控制,在测量放线过程中需要采用全站仪投点,最大限度的控制测量误差[5]。此外,要建立完善的测量放线技术交底制度,房屋建筑所有标高、轴线由技术人员控制,采用书面交底的方式对施工员进行交底,施工员再次核对后,确认无误后才能进行实际施工,这样可以有效避免多人测量或者无人复核测量结果导致的误差。
5.2强化基础施工测量
         在房屋建筑基础施工过程中,为强化测量放线施工的精度,需要根据各桩位轴线确定桩基十字中心线,在桩基混凝土护圈上进行标记,若桩基为土层,则需要在土层上嵌入木楔,将轴线标记在上面。然后根据基础中心线以及设计尺寸确定基坑开挖边界,每挖一节护壁,需要对基础中心与截面的尺寸校正一次。为了控制基坑挖掘的深度,需要使用水平仪进行测量,将建筑各角点的标高引至基坑岩壁上。
5.3合理布置施工控制网
         控制网的建立包括水平控制网与高程控制网两部分,平面控制网的建立分为以下几个步骤:(1)根据施工平面图以及规划办提供的坐标点建立控制网,并架设好全站仪;(2)精确测量出房屋建筑主要轴线,以此作为实际施工中主控轴线,然后在各区段中加密轴线,测量并标示其余轴线,主控轴线点需要设置安全的位置,并且需要采取一定的保护措施[6];(3)校测主控轴线,以复合法进行往返校测,确认误差在规定范围内后做好标记。
         高程控制网的建立需要根据业主单位提供的标准水准点,使用水准仪沿着正逆时针两个方向将±0.000点转测到建筑各角点,最后测设到起始点,以形成闭合回路,若两次测量的误差均满足规定后,计算两次测量结果平均值,以此作为高程控制点。建筑各角点的高程控制点在进行测量前需要相互进行校核,确认合格后作出标示,并做好记录。
5.4做好放线孔控制
         首先应看好施工图纸中主体施工时可通视的位置,然后确定主控线同轴线的尺寸,预留投测孔(150×150)左右在房屋数字轴线方向的两端头,然后在两个端头留洞处90°方向(即字母轴线方向)再各留一个投测孔作为闭后投测线之间的尺寸。需要注意的是,如果不是拥有多年测量放线施工经验的技术人员,最好采用经纬仪测量,且遇到大风天气应停止测量放线,以免影响测量精度。
5.5做好测量放线的记录工作
         在测量放线施工过程中,需要记录的内容包括以下几方面,(1)房屋建筑位置以及高程,包括四角定位轴线桩坐标、标准轴线桩、水准点、标高等;(2)房屋建筑基础部分中心线位置、基础底部标高以及其他部分尺寸;(3)模板位置与标高、预埋件的位置、尺寸、标高、型号等。测量技术人员在实际工作过程中需要详细记录相关测量数据,并形成专业的书面文件,包括工程定位测量记录以及工程水准测量记录等,并报送给工程监理单位与业主单位进行复核,确认无误后签字。
  结束语
         综上所述,测量放线施工作为房屋建筑工程施工中的一项基础性工作,其贯穿于工程建设全过程,可以为工程各工种施工提供准确的依据。在实际测量放线施工过程中,针对建筑地上以及地下部分的测量放线工作,要做好各项前期准备工作,确保每个测量环节严谨、科学,有效保证测量精度,严格控制测量误差。
参考文献:
[1]刘振林. 浅谈房屋建筑测量放线施工技术与控制技术要点[J]. 建筑工程技术与设计, 2015, 000(010):2078-2078.
[2]陈国君, 丁淮君. 浅谈房屋建筑测量放线施工技术[J]. 工程技术(全文版), 2016(2):00022-00022.
[3]许明书. 浅谈房屋建筑工程中测量放线施工技术应用[J]. 建筑工程技术与设计, 2015, 000(013):1680-1680.
[4]张雅琪, 蒋红焰, 郁俊超. 浅议房屋建筑测量放线施工技术[J]. 内燃机与配件, 2016, 000(012):138-138,139.
[5]周凯, 陈英华. 房屋建筑测量放线施工技术与改进方法分析[J]. 中国房地产业, 2016, 000(006):P.164-164,166.
[6]秦春丽, 张泽鹏. 房建工程施工中测量放线技术的应用研究[J]. 建筑工程技术与设计, 2016, 000(006):1791-1791.
作者简介:谭宸志:1984.08,男,汉族,安徽省芜湖市人,上海电视大学,大专学历,工程项目管理,从事建筑施工管理十多年,参与多个项目技术负责人。
