浅谈低装配率装配式建筑施工工艺

发表时间:2020/7/2   来源:《基层建设》2020年第7期   作者:金铖丞
[导读] 摘要:在国家推进建筑工业化的背景下,装配式结构得到越来越多的应用,相比传统建筑,装配式建筑的优点是显而易见的,如工期短、无噪音、无粉尘、节能环保等。
        浙江省建工集团有限责任公司  浙江杭州  310012
        摘要:在国家推进建筑工业化的背景下,装配式结构得到越来越多的应用,相比传统建筑,装配式建筑的优点是显而易见的,如工期短、无噪音、无粉尘、节能环保等。本文通过工程实践,对装配式结构楼板(叠合板)和装配式结构楼梯的施工工艺进行总结。
        关键词:装配式建筑优点;施工工艺;总结
        一、工程概况
        丽水市城西公租房及安置房项目(安置房)工程位于丽水市莲都区中山街与欣苑街路口,工程总用地面积73910平方米,总建筑面积203385.16平方米。项目新建住宅23幢,其中9层的4幢,10层的10幢,14层的3幢,17层的6幢;另新建开闭所1幢共1层,专变1幢共1层。
        该工程的结构形式为预制装配式框架剪力墙结构体系,上部结构二层以上的楼板采用叠合板“6+7”形式(6cm预制混凝土板+7cm现浇混凝土),主楼结构楼梯为装配式结构楼梯。

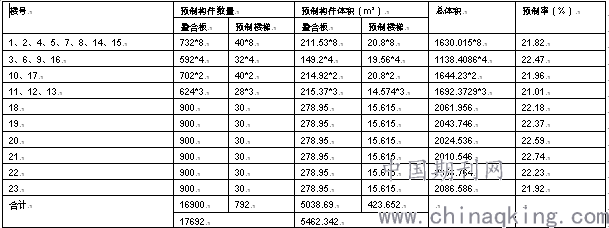

        预制构件信息表


        图1项目效果图
        二、装配式建筑施工特点
        1、装配式建筑的主要构件都是在工厂里预先制作好的,然后运送到施工现场,采用机械化的吊装方式进行组装而成的。它的施工可以与其他专业的施工同时进行,避免了传统建筑在施工过程中由于混凝土浇筑、混凝土养护等工序和雨雪等天气因素的影响,导致施工周期的延误。因此,装配式建筑具有建设周期短、施工速度快、冬季可施工等特点。
        2、装配式建筑是绿色、环保、低碳、节能型建筑。装配式建筑施工技术使施工现场作业量减少、使施工现场更加整洁,采用高强度自密实混凝土大大减少了噪音、粉尘等污染,最大程度地减少了对周边环境的污染,让周边居民享有一个更加安宁整洁的无干扰环境。装配式建筑由干式作业取代了湿式作业,现场施工的作业量和污染排放量明显减少,与传统施工方法相比,建筑垃圾大大减少。
        3、目前建筑业,劳动力资源越来越紧缺,传统的建筑方法对劳动力的密集依赖却无法改变。工厂化施工的集中进行使现场施工作业量大幅减少,这样装配式建造模式比传统建造模式极大地节约了人力资源,同时提高了施工效率,进而缩短了工期。
        三、预制楼板的施工工艺
        1、放样
        由于预制楼板构件在制作过程中采用高端的机械设备,尺寸会严格按照设计图纸制作,实现一次成型,这对梁模板的搭设有着非常高的要求。梁侧模模板的位置有一点偏差,会导致预制楼板构件无法精准的搁置在梁侧模模板上,从而在后期的浇筑过程中会出现漏浆现象。
        因此支模的控制线不能有丝毫偏差,这对观砌人员在工作过程中有着严格的要求。在放线完成后,对支模控制线再一次进行复核校对,确保支模控制线精准无误。

        图2预制楼板搁置长度         图3梁侧模偏差
        2、模板搭设
        支模架的搭设人员在工作前进行技术交底,支模架搭设完成后,管理人员按照施工方案要求对支模架的立杆间距、步距、扫地杆离地高度、剪刀撑等进行检查,用扭力扳手对关键部位扣件进行抽查,确保支模架固定措施有效可靠。
        在预制楼板的吊装过程中,预制楼板会和梁侧模模板产生碰撞,难免会对梁侧模模板造成破坏,因此梁侧模模板的加固尤为重要。在本项目中,我们采用了一种新型的梁侧模模板加固工具,比传统的加固方式牢固可靠,更节省材料。
        3、预制楼板吊装
        预制构件运输车辆进场后,指挥运输车辆停在塔吊视线范围内。然后按照设计图纸要求,对每一块预制构件进行检查复核,确保每一块预制楼板的质量都符合要求。

        图4支模架复核                图5梁模加固

        图6预制楼板尺寸复核           图7预制楼板厚度检查
        吊装之前,对每位吊装工人进行安全技术交底。起吊之前,将铁链吊钩钩在预制楼板上所画的吊点或预埋的吊环之上,确保每次起吊后预制楼板平稳不倾斜。

        图8预制楼板吊环位置          图9预制楼板平稳起吊
        楼层上吊装人员的安全问题尤为重要,吊装人员务必等预制楼板离楼层模板面1m距离时,方可手扶预制楼板,再指挥塔吊司机,慢慢将预制楼板移动到指定位置,下降到离楼层模板面30cm左右时,将预制楼板的定位工具抵住梁侧模,保证预制板的搁置长度为1cm,用多个预制楼板的定位工具将预制楼板定位固定之后,在指挥塔吊把预制楼板缓慢搁置在梁侧模模板上。

        图10预制楼板安装            图11预制楼板定位工具
        4、混凝土浇筑
        在混凝土的浇捣过程中,振捣手必须对关键部位振捣到位,特别是预制楼板的板条位置和与现浇梁柱相接部位。
        四、预制楼梯施工工艺
        1、预埋螺杆放置
        在混凝土浇筑前,必须对预制楼梯的预埋螺杆位置进行复核。如果预埋螺杆的位置有偏差会导致预制楼梯无法搁置在梯梁上。

        图12预埋螺杆               图13预制楼梯
        2、预制楼梯吊装
        预制楼梯起吊前务必把吊环拧紧,将一端的两根铁链缩短,使得预制楼梯能以60°倾斜起吊,方便吊入楼梯间和放置。在放置预制楼梯的时候,先将预制楼梯的起步位置套住预埋螺杆,再指挥塔吊缓慢降下预制楼梯,将另一端套住预埋螺杆。

        图14拧紧吊环           图15倾斜起吊
        3、放线
        预制楼梯放置完成后,还要进行对楼梯的左右位置和水平高差进行细调。
        将激光扫线仪切换成垂直模式,在梯柱上放出梯柱中心线,根据设计图纸要求,调整楼梯的左右位置离梯柱距离。
        用激光扫线仪在梯梁上放水平线,用卷尺比对楼梯的左右两端高差,低的一段用垫铁将其垫高,直至楼梯左右两端为水平状态。

        图16左右位置调整       图17水平高差调整
        4、灌浆
        预制楼梯在灌浆施工之前,须将预留孔内垃圾清理干净并用水冲洗。在灌浆时应注意自下而上灌浆,浆液灌满后,要马上封堵,以防浆液漏出。
        五、总结
        在国家推进建筑工业化的背景下,装配式结构在未来必然会慢慢替代传统建筑。现阶段的建筑行业大多处于低装配率施工的探索阶段,本文简单介绍了低装配率装配式建筑施工中预制楼板和预制楼梯的施工工艺,希望能为之后类似的项目提供参考。
        参考文献
        [1]王茜、毛晓峰.浅谈装配式建筑的发展【J】维普网(建筑与工程)2012年21期
        [2]李治城.浅谈装配式利弊【J】中国期刊网(工程管理前言)2015年1月19日
        [3]王晓峰.我国新型装配式混凝土结构的发展与有关问题【R】重庆大学土木工程学院2016年12月2日
