分段空场法在大红山铁矿分采采区340-355m分段的应用

发表时间:2020/7/3   来源:《基层建设》2020年第8期   作者:李豹
[导读] 摘要:大红山铁矿井下Ⅱ1矿体回采主要采用无底柱分段崩落法、分段空场法以及房柱法进行回采,含矿地层岩石多属中等稳固或稳固类型,本次设计分采采区340-355m分段矿体属Ⅱ1主矿体的分支Ⅱ1-3、Ⅱ1-4矿体,矿体较薄,连续性较差,倾角变化较大,属于缓倾斜、倾斜矿体,采用无底柱分段崩落法受地表塌陷区范围限制,采用房柱法回采安全风险大、矿石损失大,采矿效率低。
        玉溪大红山矿业有限公司  云南玉溪  653405
        摘要:大红山铁矿井下Ⅱ1矿体回采主要采用无底柱分段崩落法、分段空场法以及房柱法进行回采,含矿地层岩石多属中等稳固或稳固类型,本次设计分采采区340-355m分段矿体属Ⅱ1主矿体的分支Ⅱ1-3、Ⅱ1-4矿体,矿体较薄,连续性较差,倾角变化较大,属于缓倾斜、倾斜矿体,采用无底柱分段崩落法受地表塌陷区范围限制,采用房柱法回采安全风险大、矿石损失大,采矿效率低。结合矿体产状灵活采用分段空场法,实现安全经济高效的回采Ⅱ1-3、Ⅱ1-4矿体,对于主矿体周边矿体的回采具有一定借鉴意义。
        关键词:分段空场法;缓倾斜;损失;安全;高效
        一、引言
        随着大红山铁矿井下无轨设备的应用、开采深度的下降、地表崩落范围限制,分段空场法对主矿体周边矿体的回采得到推广。同比无底柱分段崩落法没有地表崩落范围限制,与浅采相比较,分段空场法工艺更安全、机械化程度更高、采矿效率更高。大红山铁矿分采采区是400万t/a二期采矿工程的重要组成部分,随着大红山铁矿持续生产,主采区Ⅱ1矿体开采深度不断下降,对于Ⅱ1矿体的分支Ⅱ1-3、Ⅱ1-4矿体分采采区(280-400m)的开采,对分段空场法灵活运用,优化采切工程布置可实现安全、经济、高效、充分回收矿石资源的目的。
        二、矿体特征
        本次分采采区设计的开采范围为A24—A32勘探线之间,标高在340m-355m分段,主要是A32线以西Ⅱ1-3和Ⅱ1-4的分支部分,矿体走向北东,长度约200m,向北倾斜,倾角在9°~45°之间,矿体真厚度在10-20m之间,从东到西规模逐渐变小,富矿逐渐变薄,贫矿逐渐增厚,表外矿和夹石逐渐增多。
        三、工程地质条件
        矿体埋深大且处于侵蚀基准面以下,与地表和上部含水层缺乏水力联系,井下280m、180m分段已施工的巷道均较干燥,矿坑涌水量甚小,水文地质条件属简单类型。含矿围岩岩体质量级别整体高,稳固性好,本期探矿范围内断层不发育,构造简单,工程地质条件属于中等偏简单类型。
        四、分段空场法应用

        1.参数和结构
        阶段高度100m,分段高度15m,每个分段划分矿房和矿柱,沿矿体走向划分为Ⅱ、Ⅲ、Ⅳ盘区,矿房沿矿体走向布置长度为30-60m,矿柱6-16m,与相邻采区之间矿柱为25m,上下分段之间盘区隔离矿柱6m。
        2.采切工程布置

        每个分段上,在距矿体下盘平面约40-60m处布置沿脉干线。垂直矿体走向布置探矿进路及出矿进路,出矿进路根据矿体的倾角变化布置下向倾斜出矿进路,坡度在9-14%,进路间距12-15m,切割槽兼作出矿进路。凿岩平巷布置在矿体下盘附近,在矿体倾角边缓处布置双凿岩平巷,矿体倾角较大处布置单凿岩平巷。
        3.采切施工顺序
        采切工程340m、355m分段同步展开,从分段沿脉干线施工采区沿脉干线联道,后施工采区沿脉干线,将各采区沿脉干线施工贯通各回风井;然后按设计施工垂矿体走向的探矿进路及出矿进路,先施工探矿进路确定矿体上盘位置后,再确定凿岩平巷、切割天井及切割槽位置。
        4.凿岩爆破
        切割槽采用SimbaH1354中孔台车沿切割平巷钻凿垂直平行和垂直上向中深孔,钻孔参数:w=1~1.4m,a=1~1.2m;凿岩平巷采用SimbaH1354台车沿回采进路钻凿垂直上向和倾斜上向中深孔,钻孔参数:w=1.6~1.8m,a=2.0m~2.5m。切割拉槽以切割天井为自由面,沿切割平巷后退崩落矿石和围岩,崩矿步距2.8~4.2m(每次爆破2~3排);回采崩矿以分层为单元,以切割槽为自由面,后退式每次爆破两排中深孔,崩矿步距3.2~3.6m.装药采用人工装药器装粒状硝铵炸药。
        5.出渣及出矿
        采切渣石采用装载机铲运倒入20t东风车运输至井下指定采空区进行回填,矿石拉出地表。
        6.采场供风、供电、供排水
        新鲜风流从下盘采区沿脉干线借助局部风机进入采场,清洗工作面后污风由沿脉干线回至回风井经二期主回风井回至地表。施工用电从各分段沿脉干线原有电缆就近搭接。施工用水从各分段沿脉干线原有水管就近搭接。污水由沿脉干线排至340m水仓,最后集中统一排出地表。
        7.主要设备配置
        采掘设备的选择按采掘设备效率及工作量需要,进行主要采掘设备数量的计算,一些辅助设备则根据主要采掘设备及生产需要进行配套,最后确定采掘设备数量表。

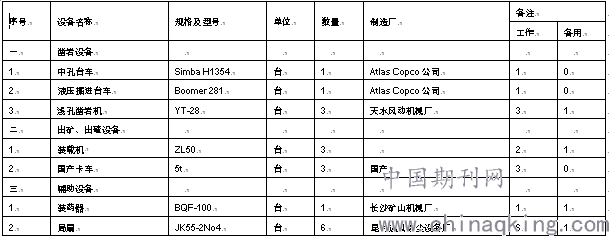

        主要采掘设备配置表

        8.主要技术经济指标
        分段空场法主要技术经济指标表

        五、工程质量保障措施
        1.严格按照采切设计施工,做好技术交底工作,交代施工技术要领和注意事项,保障巷道成形质量。
        2.掘进作业必须采用光面爆破,巷道成型必须规整,半孔率不小于50%(若遇断层、节理、破碎岩层等特殊情况除外)。
        3.测量人员定期测量校正掘进巷道的尺寸和标高,避免超挖和欠挖,并按时做好巷道实测图。
        4.在施工过程中要及时和采矿管理部地质人员对接,加强地质资料的收集和修编,进行储量升级和二次圈定矿体。
        六、安全注意事项
        1.所有从业人员需经过三级安全教育培训,特种作业人员必须持证上岗。
        2.巷道掘进中独头工作面较多,应加强作业面的通风工作,独头掘进10m以上必须安装局部风机,避免炮烟中毒事故的发生。
        3.矿岩较稳固,巷道一般不进行支护,施工时若遇局部较为破碎地段,根据实际揭露的巷道围岩破碎情况确定支护方案,支护工程量以实际工程量为准。
        4.施工过程中加强顶板、侧帮的浮石清理与管理,同时加强爆破材料的管理。
        5.严格按施工设计进行施工,未经管理部门同意,不得更改设计。
        6.在组织开采时,要求建立健全安全管理措施及台帐制度,设立专门的管理领导组织机构,做到三班落实检查制度并建立班台帐。
        7.班组进入下道工序时,必须经专职安全员的落实检查后才能进入下工序的作业。
        8.未提及事项按国家相关的强制性标准、合同及相关管理制度执行。
        七、结论
        分段空场法在大红山铁矿分采采区340-355m分段的应用过程中,根据矿体的倾角变化,布置水平出矿进路、下向斜坡出矿进路、单凿岩平巷与双凿岩平巷相结合的采切工程布置,充分利用了分段空场法的优势,提高矿石回采的安全性、经济性、高效性,简化采矿工艺实现矿石资源综合利用。
        参考文献
        [1]解世俊金属矿床地下开采(第二版).冶金工业出版社。
        [2]周强.昆钢集团玉溪大红山矿业有限公司400万t/a基建地质报告.昆明有色冶金设计研究院。
        [3]刘刚,谭锐,等昆明钢铁集团有限责任公司大红山铁矿地下400万t/a二期采矿工程初步设计.昆明有色冶金设计研究院股份公司。
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
