基于山坡地区群体建筑施工技术研究

发表时间:2020/7/3   来源:《基层建设》2020年第7期   作者:崔杨杨 肖云
[导读] 摘要:山坡地区建筑施工过程复杂多变,尤其对于施工部署、材料调度、施工道路规划、标高控制等方面提出了更高的要求。
        上海建工七建集团有限公司天津分公司  天津  300073
        摘要:山坡地区建筑施工过程复杂多变,尤其对于施工部署、材料调度、施工道路规划、标高控制等方面提出了更高的要求。本文以河北省石家庄市平山县温塘镇恒大十里温塘项目为研究背景,就特殊山坡环境下的施工道路部署、机械运输、边坡防护、标高控制等方面进行研究,取得了一些成就,为其他类似项目提供施工借鉴。
        关键词:山坡地区;群体建筑;施工部署;转弯半径;边坡防护
        1、工程概况
        恒大十里温塘项目位于河北省石家庄市平山县温塘镇以东2KM,地势西北高,东南低,属于太行山东麓山前低矮丘陵区,场地起伏较大。项目总建筑面积342263.09平方米,涉及洋房、别墅、公建、多层、PC等多种建筑类型,地形复杂,等高线众多,竖向高度差过大,结构类型为框架剪力墙结构。
        2、特殊地域、环境条件及其对应措施
        山坡地区建筑最大的特点就是工程建设场地为山地斜坡,山体中地层岩石较多,针对山坡地区独有的特点,提前踏勘现场,对类似工程进行研究学习,群策群力,除考虑常规策划外,对建设项目还应进行针对性策划。
        2.1 施工部署
        针对施工现场楼座标高、建筑业态分布,将整个项目划分为公建、别墅、PC、洋房4个建筑群,对各建筑群进行分块、分类布置、分区管理。
        2.2 边坡防护
        由于本项目地处山区,高度差过大,必须要对边坡进行防护,以避免施工期间有可能出现的滑坡,为了保证施工的安全,杜绝安全隐患要重视边坡防护。同时对边坡进行生态绿化处理,可以达到防止水土流失,净化空气、美化环境的目的。
        传统的几种工程护坡做法有:
        (1)水泥砂浆人工抹实,适用于小面积,平整小坡度,地质稳定的边坡。具体做法是先人工平整基槽边坡,再使用钢筋锚杆布置铁丝网片,用M10水泥砂浆70mm人工抹实。
        (2)混凝土喷浆护坡,适用于地质较差,易滑坡山体边坡。具体做法是,在岩体上铺铁丝或塑料网,用锚钉和锚杆固定,再将混凝土经搅拌后喷射到岩石坡面。
        (3)预制六角水泥砖块,或采用其他片状石护坡
        但是传统的工程存在的问题有,易龟裂、易风化、易腐蚀,破坏边坡生态环境,以及材料造成污染等。考虑到文明施工的要求,以及十里温塘项目所在山区植被茂盛,根系发达,决定采用客土喷插、厚层基材(TBS)护坡技术。
        TBS技术是指单独用植物或植物与土木工程措施和非生命的材料相结合,以减轻工程坡面的不稳性物侵蚀的一种生态护坡技术,涉及高分子材料学、生态工程学等学科通过植被根系的力学加固和地上生物量的水文效应达到护坡和改善生态环境的目标。技术关键是厚层基材,由绿化基材(简称GBM)、纤维、植壤土三部分组成。使用TBS技术护坡绿化可以降低坡体孔隙水压力,截留降雨,控制水土流失。可以达到保护生态环境的目的,边坡植被为生态链的恢复创造环境,提供基本的生态环境,净化大气、调节气候。还可以减少场地的各种尘土污染,光污染甚至对噪音污染也有一定的作用。
        具体的做法是:先在岩石上铺设铁丝网,并用锚杆固定,将基层原料和含草种的营养泥搅拌后喷射到坡面,形成8cm厚建植层,喷射完毕后形成防护层,不仅抗冲刷且抗龟裂。经一段时间后,洒水养护,青草会覆盖坡面,一劳永逸解决岩石边坡防护和绿化问题。节约材料的成本的同时,也解决好生态环境保护的问题。基本结构如图2-7所示。施工工艺流程总结如下:清理修整坡面→规划放样→锚杆钻孔→安装锚杆(锚杆加工、抗拔力试验)→挂网→喷射厚层基质(8㎝)→铺设三维植被网→喷射绿化基质(4㎝)→盖遮阳网→喷灌浇水→养护管理。

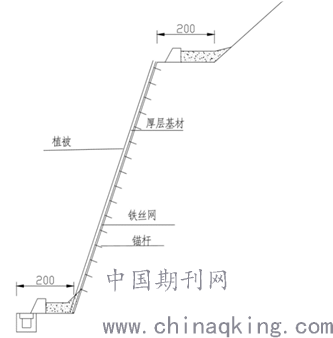

        图2-7 厚层基材喷射植被护坡基本结构
        2.3 标高控制
        各楼座场地随原始地貌高低起伏错落布置,把场地划分为若干个不同标高的工作面。现场测量施工的重点是确保各楼座施工范围内的标高准确,同时为场区土方平衡提供规划依据。为方便施工
        (1)采用加密方格网测量。根据建设单位提供的坐标及高程控制点建立首级控制网前提下,把测量控制网加密到按不同梯级分割的地块,并且在标高突变部位则将测量点间距进一步加密,以保证原始数据的准确性。控制桩点应选择在安全且易于保护的地点布置。
        (2)化整为零,确定土方开挖的范围及标高。依据每栋楼的首层和室外设计标高,结合楼栋的基础设计形式,确定每个施工部位土方的标高及该标高的施工范围,严格按确定的范围及标高施工。
        (3)分析测量数据,对现场土方量进行实时控制。使用相关软件对每个阶段所测数据进行分析,绘制成等高线(如图2-8),以反映场地的真实情况,有条件可采用航拍技术进行高空拍摄,获取目标的地理信息图导入到总图进行匹配,确定土方开挖的已完工作量及剩余工作量。

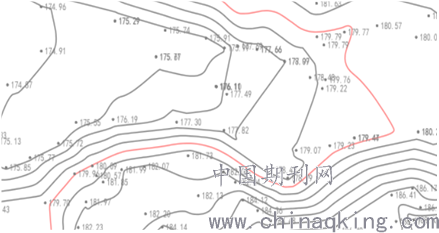

        图2-8 十里温塘项目部分等高线图
        2.4 管理模式
        本项目采用“1+4”管理模式,所谓1+4管理模式是指1个总承包项目部和4个建筑群管理部,其中总承包项目部配备项目经理、总工、经营、财务、生产、安全及质量主管,4个建筑群分别配备1名生产经理、2名技术员、4名安全员和2名质量员,该模式形成分组管理,内外统筹兼顾,为项目总承包管理奠定了基础。进行WBS(工作分解)管理,对各建筑群进行分块、分类布置。
        (1)分析山坡地区建筑工程的项目特征,在工程项目管理中引入WBS方法,并建立适合于山坡地区建筑的工作分解结构。
        (2)分析并建立山坡地区建筑工程项目WBS正确性检验的指标体系。
        (3)将层次分析法和模糊综合评价法有机的结合起来应用到山坡地区建筑工程WBS检验中去,建立山坡地区建筑工程WBS检验的AHP-FCE评价模型。并通过实例分析,验证该方法的可行性。
        3、结束语
        山地建筑不同于一般的平地建筑,标高控制比较困难。考虑到这两个因素的影响,施工时必须严格按照相关规定,结合好当地的自然环境以及社会环境。特别是要注意到山地建筑施工的特点,把握好场地防护,排水,材料运输,文明施工,塔吊安装等方面。要根据当地的地形,因地制宜设计好总体的设计方案,综合考虑到各个方面的影响。
        参考文献:
        [1]杨剑荣.山地建筑的边坡支护与治理探究[J].中国标准化,2019(06):53-55.
        [2]钟尚烨.山地建筑施工几个难点探讨[J].门窗,2017(01):186-187
        [3]陈晖.山地住宅小区建筑设计的探析[J].住宅与房地产,2017(18):88.
