摘要:近年来,由于设计单位的部分设计人员对施工现场不熟悉,施工单位大量使用劳务农民工,文化素质和技术素质参差不齐,使得建筑工程质量通病越来越多,而且在同一项目都会重复出现,屡禁不止,给监理人员的现场监理工作带来很大难度。
因此,我对一些主要的、可能影响结构安全的通病提出一些监理应控制的要点,达到工作中有效控制工程质量、防止发生危及结构安全的质量事故的目的。
关键词:地基基础;质量通病;危害;监理;防治措施
1.基础坑(槽)挖土
1.1主要质量通病及其危害
1.1.1基坑(槽)内外土体变形以及对基础桩、邻近建筑物和周边环境造成影响。
1.1.2坑(槽)内积水降低坑底土承压强度,降低支护体系安全度。
1.1.3坑(槽)底持力层土质不均匀,可能造成建筑物不均匀沉降。
1.1.4挡墙基槽底面宽度尺寸不足,不按设计要挖成逆坡,降低挡墙抗滑能力和抗倾覆能力。
1.1.5挡土墙较长或边坡陡峻、有软弱土层时,易塌方危及安全。
1.1.6用挖土机械开挖桩间土,可能碰撞破坏桩身和损坏桩头,影响桩的承载能力。
1.2监理的重点及防治措施
1.2.1认真审查施工单位的施工组织设计或专项方案,监督其执行。
1.2.2坑(槽)开挖顺序:“开槽支撑,先撑后挖,分层开挖,严禁超挖”。
1.2.3对支护结构、周围环境进行观察或监测,如有异常情况及时处理。
1.2.4挖至设计标高后,应对基底进行保护,验槽合格后立即浇垫层封底。对特大型基坑,宜分区分块挖至设计标高,分区分块及时浇灌垫层。
1.2.5基槽(坑)底持力层土质应均匀(同一种土),若有局部软弱土层,应通过设计单位进行局部处理。
喀斯特地区基底可能有局部石芽,基坑(槽)内石芽部位应作土褥垫。
土褥垫做法是将石芽凿至基底以下300-500mm,用填料夯填至基底土标高。褥垫材料可用炉渣、中砂、粗砂、土夹石等材料,当无资料时,可参照下列数值进行设计:
中砂、粗砂 0.87±0.05
土夹石(其中碎石含量为20-30%) 0.70±0.05
1.2.6重力式挡土墙可在基底设置逆坡。对于土质地基,基底逆坡坡度不宜大于1:10;对于岩质地基,基底逆坡坡度不宜大于1:5。具体坡度应按照设计要求进行施工。
1.2.7较长挡墙,或有陡峻边坡,有软弱土层时,开挖基槽应采用跳槽开挖方式,挖一段、砌一段,再跳挖其他段。分段长度以变形缝为界。
1.2.8在挖桩间土时,若使用机械挖土,严禁碰撞已施工完成的桩,挖土机行走路线应提前划定,靠近桩周部分土方应由人工清理,若挖机不慎碰撞了桩身,应对该桩进行检测验证其是否受到损害或破坏。
2.回填土(室内、室外、坑、槽回填)
2.1主要质量通病及其危害
2.1.1筏式基础或箱式地下室室内回填水冲法回填,可能造成水长期不能排除,地面长期潮湿和填土不密实而引起地面下沉开裂,影响使用。
2.1.2一般室内填土深度较深,水冲填土夯不密实,使用后地面沉陷地坪开裂。
2.1.3坑(槽)回填不分层夯填,一次到位,造成室内地坪、室外护坡沉降开裂,影响使用。
坑槽室外部分不分层回填夯实,上部结构施工脚手架地基不稳影响安全。
2.1.4地下室等工程周边回填不对称均匀进行,不分层夯实,可能影响防水效果,甚至引起地下室结构水平位移,墙壁开裂。
2.1.5重力式挡墙背后填土料随意选择,且不认真分层夯实,可能造成墙后积水,使挡墙结构失效以及填土后面边坡未扰动部分失稳,如突然增加对挡墙推力,会造成挡墙失稳。
2.2监理的重点及防治措施
2.2.1无论室内、室外、基坑周围、基槽两侧填土均必须按规范规定认真分层夯实,不得用水冲填。
2.2.2地下室结构周边可用灰土、粘土、亚粘土回填,不得含有石块、碎砖、灰渣、有机杂物以及冻土。
回填施工应均匀对称进行,且分层夯实。人工夯实每层厚度不应大于250mm,机械夯实每层厚度不应大于300mm,同时防止水的浸泡;工程顶部回填土超过500mm时,可用机械回填碾压。
2.2.3挡土墙后填土填料根据附近土源,尽量选用抗剪强度高和透水性强的砾石或砂土。当选用粘性土作填料时,宜掺入适量的沙砾或碎石;不得选用膨胀土、淤泥质土、耕植土作填料。挡土墙后填土顶部300mm厚部分用夯实粘土封闭地表。
2.2.4挡墙后填土应分层夯实,在填前应先用沥青蔴筋或涂沥青的木板填塞已砌部分的变形缝,填塞深度不小于200mm。
2.2.5承台及地下室周围的回填土应满足密实性要求。
3.基础工程
3.1主要质量通病及其危害
3.1.1工程桩的桩头低于基础或承台底面,未按要求伸入承台100mm。其危害是降低了基础与桩的锚固力,使上部结构的稳定性和抵抗弯矩、水平力的作用受到影响。另一方面桩头部分与基础之间形成水平施工缝,桩钢筋有可能受水的影响逐渐腐蚀破坏。
3.1.2钢筋混凝土条形基础底板横向受力筋布置随意,纵横墙基础底板T形、十字形交接处以及拐角处受力筋布置不到位,削弱了基础这些部位连接,降低了基础抵抗不均匀沉降变形的能力。
3.1.3预制钢筋混凝土柱插入杯口基础内的部分不凿毛。一方面可能在二次浇灌混凝土收缩时破坏柱与基础的粘结,另一方面可能因柱子在预制时的隔离剂未清除干净而根本不粘结,都直接影响柱子的稳定。
3.1.4柱下条形基础顶部和底部的纵向受力钢筋不贯通,上部钢筋在柱下锚固长度不足,影响条形基础的抗弯矩能力;下部钢筋不贯通,直接影响基础抵抗冲切和抵抗负弯矩能力。这两方面都直接影响结构安全。
3.2监理控制的要点及防治措施
3.2.1工程桩头伸入基础或承台的长度,虽在规范里未做明确规定,但设计图纸一般都有要求。我们要求桩顶嵌入承台100mm是因为施工规范允许桩顶标高误差为+30,-50mm。即使桩顶标高误差为-50mm,仍能保证嵌入承台长度不小于50mm的要求。

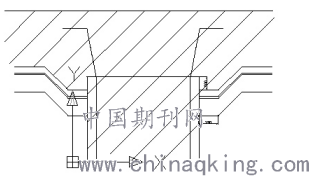

现在很多工程桩头偏低,甚至低于垫层,以后要求按下图做法处理桩头标高偏低的桩。
![](/userUpload/1(82894).png)
设计规范还明确指出:“桩主筋伸入承台的锚固长度,Ⅰ级钢为≮30d,Ⅱ、Ⅲ级钢≮35d,且要将锚入承台部分的桩钢筋调直并扳成喇叭口形状。
3.2.2对于钢筋混凝土条形基础底板受力钢筋的布置,验收规范里也都没有明确规定,但设计规范一般要求“钢筋混凝土条形基础底板在T形及十字形交接处,底板横向受力钢筋仅沿一个主要受力方向通长布置,另一方向上的横向受力钢筋可布置到主要受力方向底板宽度1/4处。”,同时要求在拐角处底板横向受力钢筋沿两个方向通长布置。
3.2.3杯口壁进行凿毛处理。
3.2.4施工规范中关于柱下条形基础上、下部纵向受力钢筋贯通没有明确规定,因此工程中,如果设计图纸中已明确了上述要求,按设计图纸施工;如果设计没有明确,按设计规范相关条款进行监理;一旦发生设计要求低于规范规定的情况,在图纸会审时我们监理应当提出来。
4.砌体工程
4.1主要质量通病及其危害
4.1.1砌筑砂浆不按配合比认真计量,随意性大,而且采用人工搅拌。不计量就不能保证砂浆的强度,人工搅拌不能保证搅拌均匀,将会直接影响砌体结构的质量,危及结构安全。
4.1.2多孔砖不配配砖(半砖、七分头、M型砖的系列配砖等),现场用整砖砍凿,既影响砌筑质量、影响美观,又造成浪费。
4.1.3砌体施工过程中随意留槎,违反规范规定留槎,不按规定设拉结钢筋,严重影响砌体结构整体性能和抗震性能。
4.1.4构造柱施工留槎不规范、拉结筋不按规范埋置、钢箍间距随意性大、柱顶砼不与圈梁连接、柱顶钢筋不按规范与圈梁锚固、钢筋位移超规范,实际上构造柱形成虚设。严重降低了结构的抗震性能,危害结构的安全。
4.1.5框架填充墙梁底下的斜砌砖不按规范规定的时间和做法砌筑,未认真顶紧梁底,容易造成墙体抹灰开裂,也危及墙体稳定性;外墙裂缝也会渗水而影响使用。
4.1.6砌筑砂浆不能做到随拌随用,有些时候上午拌的砂浆,下午随便加水加水泥拌合一下再用,超过水泥初凝时间。这样的砂浆强度降低太大,降低了砌体强度。
4.1.7不重视脚手架穿墙脚手眼洞补砌,不仅影响砌体结构整体性,还可能造成外墙渗水,影响使用功能。
4.1.8砌多孔砖时,对位于地面以下或防潮层以下的多孔砖不灌孔,使这部分砖因水侵或潮湿而造成强度下降,同时降低了砖的耐久性,也会形成水或潮气上升而使上部墙面潮湿影响使用。
4.1.9在砌好的多孔砖墙体上随意打凿管线槽洞,严重削弱了墙体的整体性能和受力性能,若遇地震等情况会使墙体失稳而垮塌。
4.1.10砌砖前不重视对砖浇水湿润。砌干砖则使砂浆迅速丧失水分,影响与砖的粘结;若砖浇得太湿,或在砌筑前临时浇水,会使砖表面形成水膜。这两种情况都影响砌体质量。
4.1.11不重视每日砌筑高度的规定,有时一层楼高的砖墙一天砌到顶,其时下部砂浆强度还很低,与砖的粘结力不足,大风来时抗倾覆能力不足,易被风吹到,砸坏楼板或造成安全事故。也可能因荷载大而对底部未形成足够强度的砂浆造成破坏而影响结构安全。
4.1.12空心砖或多孔砖砌外窗台,不认真填孔,不用水泥砂浆抹平。下雨时窗台就是进水通道,造成室内墙面浸水,影响使用。
4.1.13墙间变形缝在施工过程中不及时保护,被砼、碎砖、砂浆等建筑垃圾填塞,过后无法清除干净,使得变形缝失去变形作用,对结构安全造成影响。
4.1.14楼面堆载(砖、砂浆等)超高,超过设计容许荷载太多,易造成楼板或屋面板挠曲变形开裂,危及结构安全。
4.1.15毛石挡墙砌筑不认真座浆,而是铺一层石头撒一层砂浆,砂浆不密实,粘结不牢固,挡墙整体性不好,形同堆乱石。
4.1.16砌挡墙时在坡顶高处卸毛石,直接冲击已砌好的砌体,破坏了已初凝的砂浆与毛石的粘结,是挡墙垮塌的隐患。
4.1.17挡墙泄水孔不按规范留设,不做处理,不能形成泄水通道。
4.1.18毛石尺寸太小,砂浆浪费大,不认真设置拉结石,挡墙整体性差。
4.1.19挡墙变形缝设置不认真,宽度不足,缝两侧墙端不平,变形缝已不起作用。
4.1.20挡墙按规定要三个面填塞沥青蔴丝或浸沥青木板。但多数是填两个面,那么墙后填土会逐渐进入缝中将其填满,变形缝将不起作用。
4.2监理的重点及防治措施
4.2.1砌筑砂浆重量必须计量,并采用机械搅拌。
4.2.2砌筑砂浆必须随拌随用,尽快使用,超过规范要求的时限的砂浆,不得使用,而且不能再次拌合后使用。
4.2.3关于砌体的留槎的问题,尤其是对于8度和9度设防的砌体留槎,规范虽未作出规定,但可以认为要求比规范里6度、7度规定的更严格些。
4.2.4施工中经常忽视构造柱的质量,作为抗震设防的重要措施,构造柱应与墙连接处砌成马牙槎,并设置拉结钢筋。对于小砌块与构造柱相邻的孔洞6度时宜填实,7度时应填实,8度时应填实并插筋。同时,构造柱钢筋应与圈梁可靠锚固。
4.2.5关于框架填充墙砌至梁底后的斜砌砖砌筑问题,我们要求一是至少7d后,二是要逐块刮浆挤紧。间隔7d以后是为了使下部砌体变形基本稳定。
4.2.6对于脚手眼的监理,要求施工单位脚手眼补砌时,灰缝应填满砂浆,不得用干砖填塞。补砌时还应清除脚手眼中杂物,并用水湿润。否则会对砌体的整体性造成影响,不认真补砌不仅涉及到结构的整体性,还会影响建筑物的使用功能,比如很可能造成墙面渗漏。
4.2.7关于变形缝
两条墙之间的变形缝(温度缝、沉降缝)往往会在砌体施工时被碎砖、砂浆、混凝土渣填满,至少可能在墙下部填满一部分,致使缝隙不能起到伸缩作用。
墙体施工时应注意防止碎砖、落地灰、混凝土残渣等掉入缝内,墙体砌筑完及时嵌以软质材料,使缝能起到变形作用。
4.2.8监理中要关注楼面和屋面堆载的问题,一是因为如果堆载太重,会使楼板板底产生裂缝,严重者会导致结构破坏或造成安全事故;二是进料口处易产生较大的冲击荷载,所以板下需加支撑临时加固。
我们现场常因抢工期或停电前提前集中备料,多数现场楼板堆砖超载,我们监理应尤为引起注意,及时制止,避免安全问题的发生。
4.2.9砖砌体施工中,砖应提前1-2d浇水湿润,砌块提前浇水湿润是为了加强砂浆与块材的粘结,砌筑时和易性也好些。我们作为监理人员应认真控制。
4.2.10石砌体工程——毛石挡土墙应注意以下几点:
a)砂浆初凝后,如移动已砌筑的石块,应将原砂浆清理干净,重新铺浆砌筑。如现在某些现场,用翻斗车运毛石,从挡墙顶部倾倒至已砌筑的墙体上,那已不是“移动石块”,而是冲击墙体,是不允许的;
b)厚大挡墙中间部分毛石也应先铺浆后“摆砌”,缝隙可用小石块垫平,绝不能用石渣铺撒找平。找平小石块也应用砂浆铺砌;
c)石砌体组砌形式应内外搭砌,上下错缝,拉结石、丁砌石交错设置。拉结石每0.7平方米墙面不应少于1块(大约850*850mm即应有1块);这一方面,我们监理都经常忽视,尤其是大断面挡墙更少做到,所以以后要特别留意。
d)对于毛石挡土墙变形缝,缝内沿墙内外、顶三边填塞大于200mm的沥青蔴筋或涂沥青木板,这一点,几乎所有的施工单位都做不到,否则填土料进入缝隙后便无法起到“变形”的作用了。要保持缝宽,在砌筑时,缝两侧毛石要平整,不能两侧石块交错碰在一起,特别是沉降缝更要严格,也要确保变形缝能起“变形”作用。
由于施工单位对待质量通病经常不以为然,所以,我们作为监理人员,监理工作任重而道远,及时发出监理通知单,制止不按规范施工的行为,督促施工单位整改。
参考文献:
[1]何佩.市政工程混凝土施工质量通病及防治[J].建材与装饰,2020(16):165+168.
[2]李开元.民航机场道面混凝土常见质量通病浅析及防治措施[J].建材与装饰,2020(16):257-258.
[3]周文利.市政道路桥梁施工质量通病的预防及处理措施[J].建材与装饰,2020(16):260+263.
[4]董行,祁学敏,于小光.探讨房建施工中混凝土质量通病及其防治技术[J].绿色环保建材,2020(06):161+163.
[5]张志钦.建筑工程质量管理通病及防治对策[J].建材与装饰,2020(15):171+175.
[6]GB50007-2017 《建筑地基基础设计规范》
[7]04J008 《挡土墙》标准图集
[8]GB 50202-2018 《建筑地基基础工程施工质量验收规范》
[9]GB50204-2015 《混凝土结构工程施工质量验收规范》
[10]GB50203-2015《砌体工程施工质量验收规范》
