摘要:洁净室施工是医疗卫生工程建设的重中之重,是保证整个工程正常使用的前提条件,因而必须严格控制洁净室施工质量、保证正常使用功能。
关键词:洁净室;施工质量;医疗卫生;气密性
Key points of clean room construction
Zhang Yuanhui, Ji Liuyu, Li Qiang, Li Gang
Southwest Branch of China Construction Eighth Engineering Bureau Co., Ltd,Bei Jing, 100000
Abstract: Clean room construction is the most important part of medical and health engineering construction, which is the precondition to ensure the normal use of the whole project. Therefore, the construction quality of clean room must be strictly controlled to ensure the normal use function.
Keywords: Clean room; construction quality; medical and health care; air tightness
0前言
洁净室是通过特殊设计、重点施工,严格控制施工及使用过程中该区域细菌等有害微粒的含量;并通过气密性和通风系统施工,确保洁净室室内气压恒高于非洁净区域的气压,进而保证洁净区域不受污染,最终保证该区域一直处于恒温、恒湿、恒压的洁净环境。洁净室工程是工程行业的尖端科技,其应用市场包括航空航天、电子工程、医疗卫生等行业;由于洁净室应用领域的特殊性和重要性,决定了洁净室的施工必须更精细、施工质量标准更高。本文从建筑装饰、机电安装、气密性处理等方面介绍洁净室施工质量控制要点。
1洁净室装饰装修施工质量控制
装饰装修材料应符合不产尘、不吸灰、强度高、耐腐蚀、易清洗等要求,施工时环境温度不应低于5℃,不符合要求时,应采取有效措施,保证施工质量[1]。
1.1阴阳角处理
为防止积灰、便于清洗,洁净室内踢脚不得突出墙面,墙体与地面、墙体与墙体交界处的阴角均需采用圆弧角,且与地面交界处的圆弧角,圆弧半径R不应小于30mm。
阳角应采用防撞护角,保证阳角受到撞击时,装修材料不产生脱落、掉渣等;宜做成圆角或钝角(角度不小于120°)。
1.2吊顶
吊杆宜提前定位,采用预埋螺杆、减少后期钻孔植筋产生粉尘污染;否则,应采取措施,降低钻孔过程中产生的粉尘。
穿吊顶的机电设备处及吊顶与墙体交界处,需封堵严密,防止吊顶上部长期积累的灰尘进入。
1.3墙面
墙面不宜采用涂料墙面,如采用时,涂料应满足强度要求、并具有耐水、耐腐蚀、耐磨性要求;可采用贴砖墙面,砖缝宽度不应超过1mm,板缝需采用添加抑菌剂的密封胶嵌缝;当采用金属板墙面时,不宜在现场开洞,且应做导静电措施。
1.4地面
地面材料需采用耐腐蚀、耐磨、不起尘、抗静电的材料;当采用水磨石地面时,施工环境温度不应低于10℃,水泥等级不低于42.5,混凝土强度不应低于C30,石子粒径不应过小或过大,宜为10-15mm,且宜与踢脚一同施工,磨光后应采用草酸清洗、并应在表面涂刷抗静电涂料;贴砖地面应保证砖块大小一致、砖面平整无高低缝;当采用架空地板地面时,应自中间向周边架设地板,预先处理周边墙面的平整度、保证接缝尺寸不宜过大、接缝应采密封严密。
1.5其他要求
施工材料不宜进行现场切割,施工过程中注意成品保护、避免损坏装修材料,各专业交接区域应提前深化、减小各专业之间的干扰。
2洁净室机电安装质量控制
机电系统安装主要包括通风空调系统、冷热源系统及自动化控制系统等,其中通风空调系统及自动控制系统的安装是保证洁净室施工质量的关键。
2.1通风空调系统安装
2.1.1风管加工制作
现场应设专门房间供通风风管制作,且应保证密闭、无尘,不同材质的材料应分开存放、不应集中堆放。根据《洁净室施工及验收规范》[2]的相关要求,管道底面宽度<900mm时、底面不得设纵向拼缝,管道底面宽度为900~1800mm时、不得多于1道拼缝,管道底面宽度为1800~2600mm时、不得多于2道拼缝,施工前需深化设计,保证纵向拼缝满足要求,当管道底面宽度过宽时,可采用倒梯形截面;管道底面不得设置横线拼缝,施工前需准确深化风机位置与出风口的距离,保证该长度范围内无需接长处理;若因长度过长且材料运输不便时,可采用图1所示的接长方式,该方法利用变截面接长、增大了气流流速、避免了接缝处积尘,且缩颈处因空气流动受到阻断,将产生向下的冲击力,保证管道底面接缝处不产生积尘。

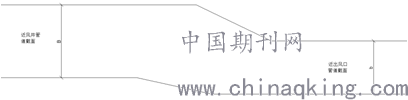

图1风管接长剖面图
Figure 1 cross section of air duct extension
2.1.2风管安装
风管穿墙洞应提前预留,严谨待墙体施工完成后再开孔;风管安装应在土建施工完成后进行,避免因土建施工造成管道污染、难以清理,风管与墙体的密封应符合相关要求,风管安装完后应将风口进行封堵(图2),避免内部污染。风管应进行保温隔热处理,保温材料不应采用应掉渣、易老化及对人体有害的材料。送风末端过滤器应在风管安装完毕、并进行空吹12小时后安装。
2.1.3阀门安装
风道内的阀门应安装在易操作的位置,阀门易熔件应设置在气流方向。
2.2自动控制系统安装
自动控制系统安装应严格按照施工流程进行,见图3所示。

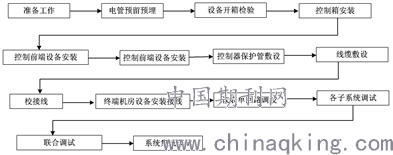

图3自动系统安装流程
Figure 3 installation process of automatic system
图2风口密封
Fig. 2 sealing of air outlet
2.3气密性处理
气密性对洁净室的施工质量影响较大,当通风空调系统出现故障时,洁净室的气密性显得更为重要;洁净室的气密性需满足500Pa半衰期小于5min、泄露率10%/h[3]。气密性主要从穿墙管道封堵、门窗选型及封堵等方面考虑,穿墙洞留设尺寸应根据管道尺寸精确留设、不得随意开设,管道安装后应及时进行封堵,封堵必须严密,检查封堵严密性时应采用不低于100W带有保护罩的安全光源进行照射,检查漏光性。
3结论
医疗卫生行业关系民计民生,洁净室施工是医疗卫生行业施工的重中之重,施工质量必须严格控制。施工质量控制应从材料进场、构件加工、主体结构施工、建筑装饰施工及机电安装等方面控制;良好的气密性是洁净室正常工作的又一保障,施工中应重点处理穿墙管道、门窗洞口等细部节点的密封处理,确保当机电设备故障或冗余不足时,洁净室可通过自身的密封性,实现短时间内的洁净效果仍可满足使用要求。
