塔吊超长附墙施工技术要点探讨

发表时间:2020/7/21   来源:《城镇建设》2020年11期   作者:刘光明
[导读] 本文主要对塔吊超长附墙施工技术要点进行了分析与探讨,以供同仁参考。

         摘要:本文主要对塔吊超长附墙施工技术要点进行了分析与探讨,以供同仁参考。
         关键词:塔吊超长附墙;施工技术要点

一、概述
         随着我国城市建设用地的日益紧张,我国的住房建设开始向着高层化发展。在建筑修建过程中,塔吊是常用工具。随着建筑的高层化,塔吊的附墙的也越来越重要,附墙安装的质量,直接影响到工程施工的安全。因此,对于塔吊附墙安装的问题必须加以重视。笔者曾负责某地铁TOD项目,该项目规划有200m塔楼一座(顺德区在建最高建筑),100m人才公寓一座、商业综合体一座。项目建设用地面积约37214.61平方米,总建筑面积244150.22平方米,地上建筑面积172354.56平方米。本项目选用W6013-6A塔机进行附墙施工,下面就对该项目塔吊超长附墙施工难点及技术要点进行分析与探讨,以供同仁参考。

二、W6013-6A塔机顶升和附着要求
         塔吊升降节方法参照该塔吊使用说明书上要求执行。塔吊升降节作业过程中,必须有专人指挥,专人照看电源,专人操作液压系统,专人拆装螺栓。操纵室内只准一人操作,必须听从指挥信号。顶升前应预先放松电缆,其长度宜大于顶升总高度,并应紧固好电缆卷筒。塔吊升降节时,必须调整好顶升套架滚轮与塔身标准节的间隙,并按规定使塔吊起重臂和平衡臂处于平衡状态,并将回转机构制动住。根据厂家提供W6013A-6塔机附墙计算书的结构受力要求,建筑结构受载请土建部门验算,结构中的预埋件由土建部门设计并埋设(如有对附墙有影响的结构必须后做),必须满足受载要求,确保安全。请土建部门在塔机塔身周围和建筑物结构附墙处(每道附墙向下1米高度)搭设操作平台。附着操作过程中,塔机起重臂吊重,必须处于平衡状态,保证建筑物和附着件连接可靠。用二台经纬仪从二个方向测量调整塔机附着下塔身垂直度≤2/1000,附着上塔身垂直度≤4/1000,塔机附着杆倾斜角不得超过10度。附墙要求超过30米才上附墙,小于45米只要一层附墙,小于60米则要两层,小于70米则三层,小于80米则四层,60米以上80米以下要保证塔身悬高不超过18米。”本工程楼高200m,每隔18m附墙,附墙联接耳板由施工部门进行焊接,其焊缝必须符合焊接要求。附着和顶升施工完成后,经验收合格后方可使用。

三、塔吊超长附墙W6013-6A塔机主要参数
(1)W6013A-6A塔机性能。本塔机为中联重科股份有限公司生产制造:最大工作幅度60m,独立高度(14节标准节)时钩底高度40.5m,最大起重量6t,末端起重量1.3t,额定起重力矩为1000kN·m。塔吊标准节规格为1600*1600*2800。

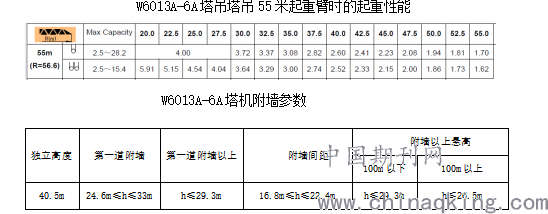

         W6013A-6A塔吊塔吊55米起重臂时的起重性能

                            W6013A-6A塔机附墙参数

独立高度    第一道附墙    第一道附墙以上    附墙间距    附墙以上悬高
                100m以下    100m以上
40.5m    24.6m≤h≤33m    h≤29.3m    16.8m≤h≤22.4m    h≤29.3m    h≤26.5m
(2)塔机附墙杆加工制作形式为:第1-5道附墙拉杆:20#槽钢双拼成截面200*200mm截面的格构,缀板180*130*8mm,间距500mm,材质为Q235,带调节丝杆;第6道超长附墙拉杆:由L80*8拼成截面为350*350的格构,缀条型号为L40*4,间距600mm, 材质为Q345B,带调节丝杆。

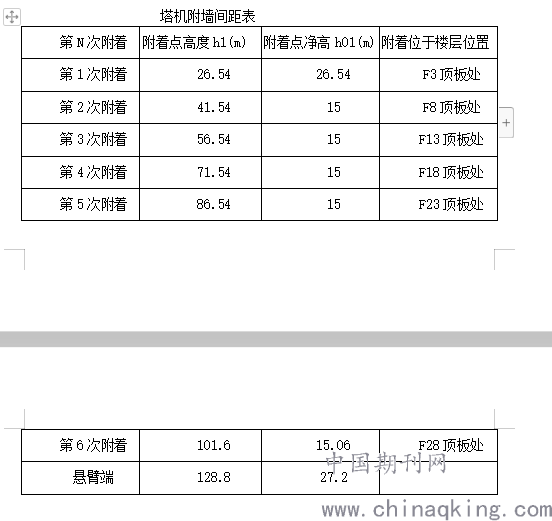

                                    塔机附墙间距表


四、W6013A-6A塔机附墙施工工艺

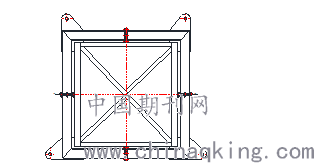

(1)在地面拼装好附墙框(拼成C字形)

(2)用塔机挂钩吊起附墙框按下图布置在标准节上

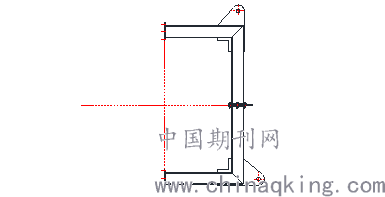

(3)按上述步骤安装另一半。

(4)紧固好螺丝保证附着框顶紧塔机标准节。
(5)在地面上吊起一根拉杆(注意拉杆的长短,需一一对应)。

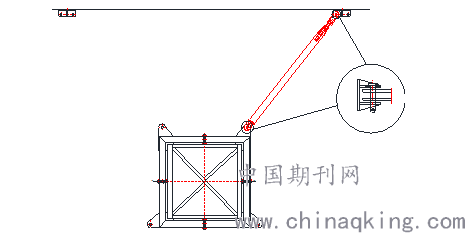

(6)安装第一根拉杆

          安装好拉杆后两端耳板各插入一根销轴并开好开口销。

(7)按上述步骤依次安装剩余4根拉杆并使用调节丝杆张紧。
(8)在调节丝杆上加黄油防锈蚀。
(9)检查各螺栓是否紧固到位。至此完成一道附着的安装,如还需安装按上述步骤重复即可。

五、W6013-6A附墙顶升施工安全措施
顶升加节前:顶升加节小组成员按职责分工进入各岗位。检查液压系统工作是否正常,液压油压力应符合规定,保持稳定,活塞杆伸缩无卡阻现象。调整顶升套架导轮与塔身主弦杆之间的间隙应适当。
顶升加节过程:顶升加节过程要专人负责指挥,专人操纵液压压泵,专人扶扁横梁,专人拉爬爪和安装轴销(螺栓等),精力集中,坚实岗位。夜间进行顶升加节作业时必须有足够的照明。风速超过四级或说明书中规定的风速时,严禁进行顶升加节作业,在顶升加节过程中,如大风突至,应立即停止顶升加节,并使上下塔身联固。在顶升加节过程中,如遇卡阻或其它故障,必须立即停机检查,故障未经排除,不得继续顶升加节。作业人员必须集中精力,专心操作,不得探头伸手,不得进入引进轮道范围,以免标准节突然移动轧伤。

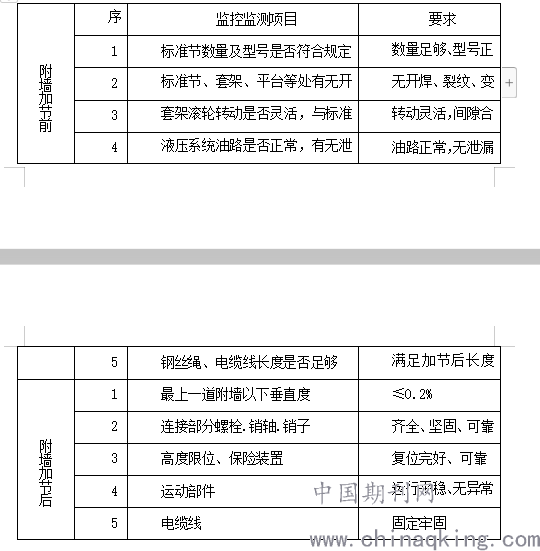

六、塔机附墙施工时监控监测要求

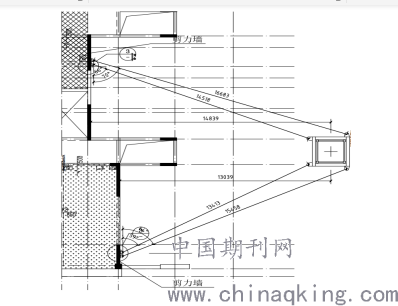

         附着点2处,楼板与附着基本同高可有效抵抗附着水平力,附着拉力直接作用在剪力墙上,外排锚栓距楼板距离为70mm,由此可知,剪力墙受附着点的力主要为剪力,只需对其进行受剪斜截面验算即可。每处附着点的最大拉力为350KN,附着有两行三列锚栓,两行锚栓分别位于楼板上下两侧,对此区域剪力墙进行抗剪验算,两侧锚栓各受一半力,所以受力为350/2=175Kn。

七、结语
           综上所述,在高层建筑施工过程中,对塔机附墙形式进行优化设计,能够符合施工现实需求,并且保证安全性与经济性。本工程塔吊超长附墙施工过程中,由于设计施工方案得当,整体稳定性好,未出现任何安全事故,为整个工程施工创造了很好的条件。

参考文献
[1]《建筑地基基础工程施工质量验收规范》(GB 50202-2018)
[2]《塔式起重机安全规程》(GB 5144-2006)
[3]《起重机钢丝绳保养、维护、安装、检验和报废》GB/T5972-2009
[4]《塔式起重机设计规范》(GB/T 13752-2017)
[5]《塔式起重机混凝土基础工程标准》(JGJT187-2019)
[6]《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(JGJ196-2010)
[7]《施工现场临时用电安全技术规范》(JGJ46-2005)
[8]《建筑机械使用安全技术规程》(JGJ33-2016)
[9]《建筑施工安全检查标准》(JGJ59-2011)
[10]《高空作业机械安全规则》(JGJ5099-1998)
[11]《建筑施工高处作业安全技术规范》(JGJ80-2016)
