住宅建筑给排水管道安装施工技术分析

发表时间:2020/7/23   来源:《城镇建设》2020年第11期   作者:施磊
[导读] 给排水管道的安装施工是住宅建筑工程施工过程中的一个重要环节

        摘要:给排水管道的安装施工是住宅建筑工程施工过程中的一个重要环节,关系到建筑物的使用性能。如果管道安装不合格,将给后期使用带来不便。因此,严格按照给排水管道安装施工标准进行设计,采用科学合理的安装施工工艺,加强对给排水管道安装施工的管理和控制,确保施工质量。
        关键词:住宅建筑;给排水;管道安装;管道试压
1 住宅建筑给排水管道安装概述
         从当前我国住宅建筑给排水管道安装的现状来看,存在较大部分管道直接裸露在外的现象,由此产生的质量隐患较多,受外界因素影响较容易造成供水、排水问题,对住宅建筑居住者的日常生活造成较大的影响。同时还有部分隐藏管道在施工安装中也存在较大的质量隐患,这部分管道在故障排查和解决上都显得较为困难,因此在实际给排水管道安装中应重视相关问题的处理,有效提升安装质量。
         在建筑给排水管道安装中主要分为三个部分:供水系统、排水系统以及循环水系统。其中供水系统主要指的是日常生活用水供给、消防系统用水供给;排水系统主要指的是日常生活污水排水、雨水排水、生产污水排水等;循环水系统则主要指的是冷却水回收系统,促进水资源的循环利用。
         此外,基于当前给排水管道安装施工实际来看,其主要可以分为三个阶段:施工安装准备阶段、安装阶段、验收阶段,不管是上述哪个阶段出现问题,都将会对最后安装施工质量造成影响。因此,在实际安装中应严格依照施工标准,对每个阶段加强严格管理控制,以确保整体施工质量达到要求。
2给排水管道安装施工技术
2.1施工工艺流程

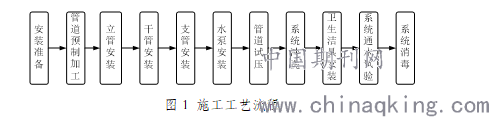

图1 施工工艺流程
2.2预制加工
         在施工设计图中应当明确画出各段管道的管径、分路、变径等,并在图纸上做好对应的标记,为预制加工奠定基础。然后在实际加工过程中,严格依照设计图纸中的要紧进行预制,确保各段管道长度、管径等都与设计相符。
2.3管道安装
2.3.1立管安装
          立管安装需根据给排水系统布置特点,建筑物的楼层高度进行垂直分段施工。当结构工作面出来时,即可进行立管的施工。在进行立管施工时,应基于既往施工中存在危险因素制定对应的安全防护措施,避免施工过程中出现安全事故。在进行立管施工之前,应当先在施工段的上方搭设密封安全防护结构,通常应搭设两层以上,避免在施工中上方出现高空坠物,引起安全事故发生。在管井位置应设置防护栏杆,在对应施工段安装立管时应在相应的层面挂牌,明确标示管井之内有人员施工。如果因为现场施工需要,需要先将防护栏拆除时,相关施工完毕之后应立即对之做恢复处理。
         通常在进行立管施工时,应将施工段底部位置作为进料口,然后在施工段的上方设置吊装锚固点。在对立管进行吊装时,应确保其捆绑牢靠,且在起吊后,下方人员应撤离,当管道吊到指定位置后才能进行拼接施工。立管的承重支架应依据设计计算得出标准进行设置,确保其拥有足够的承载能力,避免管道后期出现滑移。
2.3.2干管安装
         安装时一般从总进口开始操作,将预制加工制作完成的管道运输到现场,然后依照管道标号逐一进行安装,并在安装完成后进行找正找直处理,做好安装复核工作,确保管道安装的准确性。
2.3.3支管
          ⑴支管明装:预制完成且检验合格的支管,应从立管甩口处开始安装,当需要安装阀门时,应先将的阀门盖取下,然后再进行安装,并在安装的过程中对管道做临时固定处理,在支管段安装完成后再统一进行找平找正、固定,且在支管端口安装丝堵。
          ⑵支管暗装:先根据支管埋设的高度、路线等划线定位,然后按照定位进行剔槽,将预制完成且检验合格的支管放入槽内,并对之做找平找正处理,采用钩钉固定管道。此外,对于冷热水预留口位置应加装丝堵,且保持可见。
2.4水泵的安装
2.4.1基础验收

         依照水泵安装图纸,先对水泵安装基础结构的尺寸、埋铁、预留孔位置等展开检查,同时观察基础表面是否存在裂缝、漏筋等不良现象。最后结合建筑土建工程情况,检查水泵基础与建筑轴线的距离、水平标高等信息,将基础偏差控制在允许的范围之内,基础允许偏差值如表1所示。

2.4.2水泵的吊就位找正
         水泵中心的找正,在水泵基础上依设计尺寸从泵房内墙墙面或柱子中心线返到设备基础中心线处,划定水泵中心线的位置。在找正过程中竖向主要以水泵的轴中心线作为基准,横向则以水泵出口中心线为基准。水泵标高找正则主要通过添加垫铁来实现,但是所应用垫铁不宜过多,且厚度适宜,避免影响到水泵运转的稳定性。
         在水泵找正之后拧紧地脚螺栓,并进行二次灌浆浇筑施工,将水泵底座、地脚螺栓固定在基础表面之上。水泵在完成找平找正处理之后,应利用水准仪、百分表等高精度测量仪器进行检查,其安装质量应满足表2中的偏差控制要求。
         表2

2.4.3科学安装水泵配管
         在安装水泵配管时,应在二次混凝土浇筑完成之后,且强度达到75%以上后才能进行,在连接的过程中严禁将管道与水泵接口强行扭合,且做好管道的支撑作用,避免管道重量作用在水泵上。
2.4.4水泵吸水管安装
         水泵的吸水管如是变径,应采用上平下斜的偏心大小头,避免在施工安装中出现“气塞”。水泵的吸水管在安装时应保持一定的坡度,到水泵入口之前应具有≥0.005的向上坡度。此外,在靠近水泵吸入口位置处,吸水管应当保持一段2-3倍管径的直管段,避免在该位置处设置弯头,引起进水流速受到影响,降低水泵的流量。吸水管段应有支撑件。吸水管段尽量短,且少配弯头,一般不宜安装阀件,力求减少管道阻力损失。
2.4.5水泵出水管安装
         出水管上应安装阀门、止回阀、压力表,止回阀应安装在靠近水泵一侧。消防水泵出水管与管网连结不宜小于两条,且应构成环状连接,并应设试验和检查用的放水阀门。在出水管可能滞留空气的拐弯处上部,应安装排气阀。离心式水泵出水管的第一个拐弯处,若拐弯与叶轮在同一平面内,拐弯应与叶轮转向一致,不宜逆向拐弯。在对水泵做并联连接的时候,应先使用连通管将水泵做连通处理,然后再连接到总干管上,避免直接与总干管进行连接。
2.5管道试压与冲洗
         在进行水压试验时,应当先将管道内的空气放净,当在管道内充满水之后再进行的加压,直到压力上升到规定的数值要求时停止。然后对管道连接进行检查,如果发现阀门、法兰连接部位存在渗漏的现象,应对之做加压、紧固处理。如果升压之后仍出现渗漏,则应做好标记工作,在管道卸压后做出处理。如果各个接口位置均没有发现渗漏,应持续到试验规定时间,然后观察此时间段内的压力下降情况,观察其是否处于允许的范围内,然后通知有关人员做出验收,把其中的水排泄干净。
         由于在生活给水系统中存在着众多的支管,且末端位置的管道截面积较小,在进行冲洗时宜采用分段冲洗的方式。冲洗前应将给水系统中的止回阀阀芯拆除,当冲洗达到标准之后再重新安装。且在冲洗时应当以供水系统的最大运行压力、流量进行,管道系统进水口水色与出口位置基本一致时停止。
2.6排水管道灌水试漏试验
         在对排水管道进行试漏试验时,首先应根据卫生器具确定灌水高度,然后将胶囊从检查口位置放入到设定深度位置。从检查口处向管道内注水,直到满足规定水位要求停止。如果在灌水试漏试验中发现漏点,应当对该漏点做出处理,直到试验合格为止。
2.7卫生器具安装
         在安装卫生器具的过程中,应严格依照相关规范、产品安装要求进行。首先根据卫生器具确定管道连接规格、管口安装高度等,同时在安装前考虑到装饰墙面、地坪面的装修尺寸,保证卫生器具能够顺利安装。此外,在安装过程中,应做到牢固可靠,器具洁净无损,且在安装完成后对各类阀件的灵活性做出检查,确保卫生器具在后期运行安全可靠。
3虹吸雨水管道安装
3.1雨水斗与管道的连接
          虹吸雨水管道应用HDPE管道,且在与雨水斗进行安装时宜应用法兰进行连接。为便于系统管网的检修维护,可将管道检查口设置在压力流排水立管的下端。从当前HDPE管道实际应用来看,其在安装上具有较高的便利性,且外观具有较强的美观性,运行安全可靠。
          HDPE管道其自身拥有较强的抗震性能,在材质上偏于柔软,在对之进行悬吊固定时,应将固定支吊架的设置间距控制在6m以内,并与消能悬吊梁做固定处理,不能移动。由于HDPE管道拥有膨胀系数较大、膨胀应力较小的特点,因此在对之做固定处理时,应注意将管道的膨胀系数分摊到各个固定支吊架之间,避免局部膨胀变形过大,引起美观问题。
          悬吊管、立管在进行安装时都应当设置固定支架,且支架的间距都应当控制在6m以内,以此能够有效提升管道的防晃抗震作用。此外,在安装过程中应用的消能支吊架系统也能够有效提行的其防晃、抗震性能。
3.2HDPE埋地管敷设
         在进行管沟开挖施工时,首先应先确认开挖地段的地下是否存在其它专业管道,然后依照设计的图纸进行放线,并开挖到对应的标高。如果在管沟开挖完成后,发现底部位置存在硬石、垃圾等杂物,应先对之做清除处理,然后管沟底部铺设一层厚度≥15cm的沙土,对之做夯实整平处理。在进行管沟回填时,应采用细土或砂对管道进行覆盖,且在回填过程中先将管道底部填实,然后再填充管道的两侧位置,当管道顶部回填土厚度达到30cm以上时,可换用机械回填、夯实方法。
3.3 HDPE管道连接
         HDPE管道在连接时以热熔连接为主,严禁螺纹连接、粘结的方式。如果HDPE管道存放位置的温度与施工现场温度存在较大的差异,在连接施工前,应将HDPE管道在施工现场摆放一定时间后再进行,避免温度因素影响到管道连接质量。在完成HDPE管道连接之后,应对管道接头位置的质量进行检查,对于不合格的连接应做返工处理。在热熔连接时应满足以下几点规定:
         ⑴对焊机的插口端做清洁处理;⑵对管材连接断面进行整平处理,可应用铣刀刨平,确保连接后产生的间隙应≤0.3m;⑶对待焊接的管材做校直处理,使其保持在同一轴线上,错边应控制在壁厚的10%以内;⑷利用加热工具对管材断面进行加热处理,在此过程中施加一定的压力,直到融化形成沿管材整个外圆周平滑对称的翻边为止;⑸在加热完成之后,应迅速将管材的断面进行对接,在均匀的外力作用下使管材能够完全解除,并形成均匀凸缘。
4结语
         建筑给排水管道的安装在住宅建筑工程中占有重要地位,直接影响着居民的日常生活。考虑到影响管道安装质量的各种因素,施工单位在管道安装过程中应严格按规定操作,做好施工准备工作,确保管道测量定位、管道敷设、接头连接等达标。此外,管道安装完成后,还应进行管道的严密性和强度试验,进一步从根本上保证管道安装工程质量达标。
参考文献:
         [1] 建筑给排水工程中施工质量管理研究[J].杨凯;工程与建设.2019-06-15
         [2] 建筑给排水管道安装施工技术研究与探讨[J]. 赵昱.科学技术创新. 2019(34)
         [3] 试论建筑工程给排水安装与施工技术的应用[J].薛庆伟.居业    .2019-02-20
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
