摘要:随着我国城市化进程的不断推进,越来越多的高层建筑开始如火如荼地开展建设中,在高层建筑中,最必不可少的设施,便是电梯。传统的电梯施工过程中,通常需要脚手架来完成施工内容,这种方式存在一定的安全隐患。当前越来越多的高层建筑开始采用无脚手架施工的方式,本文将主要分析电梯有脚手架和无脚手架的安装工艺,同时提出有效的安装施工管理措施,希望能够提升电梯安装质量。
关键词:电梯安装;安装工艺;施工管理
1.电梯的安装工艺
1.1有脚手架的电梯安装工艺
①相关的工作人员需要按照“井”字的形状安装脚手架。并且,注意在这个过程中,不要让脚手架的横梁磕碰到门厅和门头的相接处,更要保证导轨的路线不会被阻碍。安装人员还要严格检查安装好的脚手架,完成验收工作,保证其安全质量。②只有确定脚手架的安全质量没有问题之后,工作人员才能够测量然后进行放线工作,按照图纸的设计准确测量出进行土建的尺寸,然后把线架放置上。在将脚手架安装好之后,再固定门垂线。③相关的工作人员安装导轨就是在这段时间。工作人员第一步就是根据图纸,找出并标记好固定点,以便后面安装导轨架。安装好架子以后,检测其质量,可以利用分段拼接导轨的方法。④将导轨拼接起来,工作人员还要继续下一个步骤,就是安装厅门。先准备好混凝土,浇筑厅门模型,然后装上门套,确定门头的准确位置,完成厅门的安装。⑤工作人员根据设计图纸检验已经安装好的厅门,将电梯的缓冲装置安装好,一定要安装稳固,保证电梯的安全质量。⑥安装梯厢。相关的工作人员要先在导轨上安装起重设备,并使用方木将轿厢顶起,在此期间,工作人员应该保证轿厢的垂直状态。⑦在轿厢上安装限速设备。⑧在轿厢上安装电器设备,并保证电缆之间的紧密连接,防止漏电情况的出现。⑨当确定上述工作全部完成后,工作人可以为电梯安装开关设备,并进行最后的调试工作以及验收工作。
1.2无脚手架的电梯安装工艺

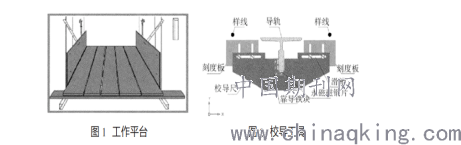

①应做好施工前的准备工作,确定安装示意图以及安装工序,准备好专用的安装工具。比如工作平台(如图1所示)、头顶保护、电动葫芦、校导工具(如图2所示)以及开孔水钻等。②像脚手架进行施工的工艺一样,进行测量放线,工作人员先测量出井道的尺寸,再参照安装电梯的示意图,截取合适的样板线,并将其置于板架上,这样才能将第一根导轨安装上,最后不要忘记进行检验。③安装轿厢,要严格检查导轨,确定轿厢导轨合格再从上到下安装轿厢,将横杆、连杆、花纹地板等适当的调整变动。④在轿厢的上横梁上端增加工作平台,必须要设计护栏,可以避免安全隐患。⑤限速器和曳引需要安装在井道中,类似于安装脚架,除此之外,还要把限速器的涨紧轮安装在坑底。再参照设计图纸,确定安装控制柜的位置,最后检查一下整个安装过程是否完整无误。⑥在第一层就把绳头穿好并固定,才能在重架上面安装电梯钢丝绳。⑦在进行电路系统安装时,需要在给曳引机添加临时安装电源及急停开关,有利于施工的顺利进行,还要将限速器的电气开关与主接触器的控制回路串联起来。⑧在轿厢平台上对第二根及后面的导轨进行检验,确定没有问题,就可以把剩余的导轨安装上了。在安装过程中,注意将重架与钢丝绳头连接并放进导轨中。⑨逐层安装电梯门厅,并且注意校验。⑩将井道中所需的部件都安装上,再根据情况进行调试,确保全部符合要求,这就是最后的工作任务。
2.电梯安装过程中的施工管理工作
2.1前期施工管理
施工项目经理需要在进行电梯的安装工作之前做好相应的配合工作。第一步要做的就是现场工勘,在电梯安装工作中现场工勘至关重要,施工项目经理要认真核对电梯深化图纸与甲方土建蓝图、现场实际形成井道,以便于及时发现存在于电梯安装过程中的危险因素,并向甲方提交书面形式的反馈书要求其进行整改工作,防止影响电梯安装。其次就是要做好安装前的安全技术交底工作,电梯安装不是非常安全的,物体打击、触电、高空坠落、高空坠物、剪切等危害都有可能发生,这也就使电梯安装归类于特种作业,安装施工人员要有足够的安全意识,及时识别危险源,防止事故发生、保护自身安全。
2.2电梯安装的中期施工管理
①检查设备材料。当所需的材料和设备到货后,施工方和供货方要一起清点货物,对产品的合格证、技术等进行严格检查,确保没有问题,才能够被送进现场。进行清理之后,把体积小的货物存入库中并办理手续,再把体积大的物件按情况分配到各个区域。
②一定要特别注意施工的细节。施工人员和土建人员可以参考测量报告,对井壁进行标高,然后,对安装好的导轨进行检查也是必不可少的,相关的工作人员还要在进行吊装前检查全部导轨支架与接头,接下来就可以安装厅门,还要对厅门关闭时的门缝及垂直度有严格要求。除此之外,还要注意钢丝绳在轿厢中的安装,对其放气情况进行分析,最后,测量电气的绝缘电阻和接地电阻也是十分重要的。
③电梯安装工装初步完成后,必须经过试运行和调试,第一步要进行慢车运行,各方都应该在现场观察,能够排除安全隐患;慢车运行没有问题的话,下一步就可以安装感应器等没有安装的设备,并且重新检测绝缘电阻和接地电阻,然后进行快成试验,将试验报告完成。
3后期施工管理
后期对电梯工作进行管理,就是检验、交接、验收电梯。最首要的任务是检测相关的检验和安装人员等,及时的找出问题并解决。完成这项自检工作之后,制定一份报告,验收完成。最后由当地的主管部门对工程进行验收合格,办理《准运证》以及电梯的移交手续,才能够被正常使用。电梯从一开始安装直到被允许使用整个过程都需要记录,并且是每个电梯都要存档。相关单位还要安排技术人员定期对电梯进行保养、维护,并在维保记录上签字。
3.提升电梯安装施工有效性的具体策略
3.1加强电梯施工人员技术及安全培训
电梯安装施工过程中,需要多个施工人员共同协作完成施工作业,因此其安装质量会直接受到安装人员的影响。即便是在同一个项目中,各个施工人员的专业程度不同,安装效果也会存在差异。还有一些施工企业,在电梯安装过程中,对于电梯的安全管理意识不高,并没有对相关的工作人员进行专业培训和安全交易,造成电梯安装过程中,施工人员的不规范操作会直接造成电梯安装质量不合格,加上安全意识较差,往往会给安装人员带来安全隐患。自2019年6月1日起,电梯安装的相关工作人员不再需要持有上岗证,基于当下的发展形式,很多企业已经提高了安全管理意识,为了进一步提高电梯安装质量,我们需要定期对安装人员进行安全教育和技术培训,不断提升其专业素养和技术水平。
3.2认真做好施工现场安全管理工作
做好安装施工现场的安全管理工作,是保障电梯安装质量和施工安全的关键。首先要对参与电梯安装的工作人员进行集中性的安全教育培训,防止在施工过程中,出现安全事故,给安装人员带来生命财产威胁。其次,在电梯安装过程中,应在施工现场张贴警示牌,避免无关人员进入施工现场,影响到正常施工,同时还能够有效避免无关人员意外闯入造成的意外事故。
结 语:
电梯的安全直接影响着人们的人身安全,实际安装过程中,施工单位应严格按照工程施工流程,不断优化配置施工资源,实现安装流程的规范化以及科学化管理,从而在提升电梯质量水平的基础上,提高整个建筑物的工程质量水平。
参考文献:
[1]张活安.电梯安装维保与管理使用中存在的安全问题及对策[J].价值工程,2017(04).
[2]蒋屹,电梯安装工程项目管理工作研究[J],装备制造技术,2017(10):179-181.
