住宅建筑岩棉板外墙外保温系统施工技术

发表时间:2020/8/13   来源:《城镇建设》2020年第12期   作者:朱晨曦
[导读] 本文从国家绿色建筑以及节能的角度出发

         摘 要:本文从国家绿色建筑以及节能的角度出发,分析了岩棉板外保温体系的概念,通过绿地香港无锡雪浪坪天空树南区外墙保温项目具体实施岩棉板外保温的施工方案,提出有效提升建筑岩棉板利用效率、施工质量的措施,达到更好良好的保温效果。

         关键词:住宅建筑;岩棉板;施工工艺;技术方案

前言
         建筑节能指的是在工程项目建设中,应用一些具有较强节能性的建筑材料、设备等,从而使建筑结构在保温性能、能源节省等方面表现出较为突出的效果。如:在保温材料的应用之下,能够有效降低采暖空调设备运行过程中的能源损耗,从而达到节能的效果。为有效满足新时期建筑工程的建设需要,深入贯彻落实国家节能政策,在实际工程中加强外墙外保温施工成为一种较为常见的形式。
1工程概况
          绿地香港无锡雪浪坪天空树南区外墙保温项目本工程一体板装饰项目分为18#号楼~21#号楼;18#号楼、19#号楼、20#号楼为33层高层建筑,19~20#号楼1~5层为一体板施工划分区域,分为香槟金与米色仿石岩棉一体板,5层以上为一体板与岩棉外保温施工区域,18#号楼分别为香槟金与米色仿石改性剧本一体板,五层以上为岩棉保温系统与涂料饰面;21#号楼为11层小高层;分为红棕色岩棉一体板、深灰色岩棉一体板与银白色岩棉一体板;与岩棉保温加涂料外饰面工程。



2 岩棉板外墙外保温系统施工技术
2.1岩棉板系统施工工艺

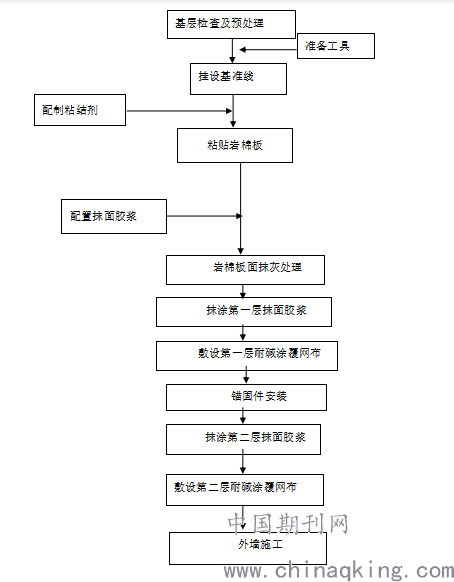

图1岩棉板系统施工工艺流程图
2.2 基层要求
         在进行岩棉板系统施工的过程中,对于基层首先应保证清洁无油污,表面无明显性附着物存在,如果发现墙体存在松动、泛白等不良现象,应先将墙面做剔除找平,且找平层与墙体之间应当粘结牢固,不能存在空鼓、裂缝等现象,同时应对找平层的平整度做出检测,使之切实达到设计和规范要求;如果局部存在不合格的现象,应对之做出修补整平。建筑结构的幕墙龙骨安装应在外墙保温工程施工之前,并根据外墙保温系统的要求预留相应的尺寸,同时进户管线、消防梯等预埋件设施也应当在外墙保温施工前安装完成,避免后期影响到外墙保温结构。此外,在外墙保温施工前,应严格依照基层的验收标准,对已完工的基层做出全面质量验收,在验收合格之后才能开始保温施工。
2.3 作业条件
         外墙保温施工必须搭设外墙脚手架,为保证施工安全性,在脚手架搭设的过程中,必须严格按照规范标准,脚手架距离墙面应在200mm以上。同时施工现场应通水通电,且保证良好的垂直运输环境。此外,外墙保温工程施工应避免在阳光暴晒、雨天、大风等天气中进行,在进行施工操作前的24h内,外墙基层温度和环境温度都应当在5摄氏度以上。
2.4 配制粘结剂
         粘结剂属于外墙保温施工中的关键性材料,本工程按照每30kg粘结剂添加水量22%进行配制。整个配制过程应当安排专门的人员负责,严格控制粘结剂、水的添加量,控制搅拌时间等。拌制施工应用先添加水,后添加粉的方式进行搅拌,然后立即对之进行搅拌均匀,确保无明显粉块存在,在初拌完成之后应将其先静置约5min,然后再对之进行搅拌后才能应用。对于拌制完成的粘结剂应做好防晒、避风处理,避免因为水分快速蒸发,造成粘结剂表面出现结皮,影响到实际的粘接强度。通常配制完成粘结剂应在2h内应用完成,如果存在放置时间过长的情况,应当将其作为废料处理。
2.5 粘贴岩棉板
         粘结剂是否能使用,应用指触的方式来判断,如果指触没有粘连感, 则不能使用。在粘贴岩棉板的过程中,应在每粘贴一片之前,应用抹刀对桶内的粘结剂做一下搅拌,避免桶内粘结剂出现结皮的现象。粘贴施工采用满粘的方法,应用抹刀在岩棉板的表面涂抹粘结剂。在涂抹好之后,迅速的将之粘贴在墙面之上,避免粘结剂在空气中暴露较长的时间,影响到粘贴的效果。然后再使用2m靠尺对粘贴完成的岩棉板做压平处理,保证粘贴平整度和牢固程度。
         在粘贴下一块岩棉板时,应当从侧向靠近前一块岩棉板,并确保岩棉板之间接缝挤压紧密,板缝不能过大,如果发现粘贴板缝超过1.5mm,应采用相同的岩棉板对之做出处理。岩棉板在粘贴中应用从下到上的顺序,先完成墙面横向上的粘贴,在进行上下岩棉板粘贴时,应注意相邻岩棉板之间形成错缝,错缝通常为1/2板长,最小不能低于200mm。
2.6 隐蔽工程验收
         本工程在拌制专用憎水抹面砂浆时,安排专门的人员在现场进行监管,严格按照25kg专用憎水抹面砂浆添加28%比例的水量进行配制。拌制同样应用先添加水,后添加粉的方式进行搅拌,首先将其搅拌到无粉块、均匀停止,然后将其静置5min左右,然后再对之进行适当搅拌才能投入工程应用。对于拌制完成后的砂浆,在应用过程中不能再向其中加水进行拌制,如果存放时间过长,表面出现结皮或者部分硬化的现象时,应将相应憎水抹面砂浆作为废料处理,通常存放时间不能超过2h。此外,对于拌制完成的憎水抹面砂浆,应做好防晒避风工作,避免水分蒸发加快,使其失效速度加快。
    将拌制完成的憎水抹面砂浆进行批抹施工,然后应从上到下的方式粘贴第一道耐碱玻璃纤维网格布,在粘贴的过程中,首先将耐碱玻璃纤维网格布绷紧,使弯曲的一面朝向里面,然后应用抹子从中间向四周压入,粘贴应保证较高的平整度、压实度,不能存在耐碱玻璃纤维网格布皱褶的现象,如果存在粘贴搭接的情况,应当保证搭接边长超过100mm。
2.7 拌制抹面砂浆
         拌制抹面砂浆时,也同样安排专人负责监管,每30Kg抹面砂浆添加水量比例为23%,应用机械搅拌的方式,应遵循先加水后加粉的顺序加料顺序,严格按照比例混合之后进行搅拌,将之搅拌到无粉块、均匀之后静置约5min,然后再对其做进一步搅拌加工才能投入到实际应用之中。对于拌制完成之后的抹面砂浆,在应用过程中不能再向其中加水拌制,同时在应用中应注意做好防晒避风处理,避免抹面砂浆中的水分出现过快蒸发,引起砂浆失效。通常抹面砂浆在拌制完成后应2h之内使用完毕,如果使用时间过长,在其表面应出现硬化、结皮的现象,此时应对之作废料处理。
2.8 第一层抹面砂浆与第一层耐碱玻璃纤维网格布
         在进行第一层抹面砂浆施工之前,应当先使用靠尺检查岩棉板的平整度,在满足要求之后在进行抹面砂浆批抹施工。在完成批抹24h之后,采用从上到下的方式粘贴耐碱玻璃纤维网格布,在粘贴过程中首先将耐碱玻璃纤维网格布绷紧,然后将弯曲面朝向里面,应用抹子从中间向四周粘贴,且注意保证粘贴的平整度、压实度,尽量避免耐碱玻璃纤维网格布在粘贴过程中出现褶皱。如果遇到粘贴搭接的情况,搭接的边长应超过40mm。
2.9 安装锚固件

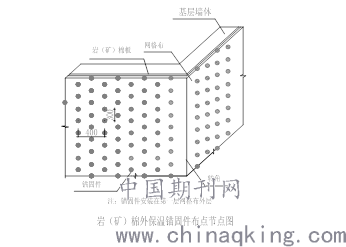

         在完成第一遍抹面24h之后,应用冲击钻在墙体上打孔,便于安装锚栓,钻孔深度应在墙体基层内30mm以上,确保锚栓安装时进入墙体足够的深度。在安装深度计算上,应将抹灰层深度排出在外。冲击钻钻孔时,应保持与墙体垂直,避免在钻进的过程中因为偏斜而出现扩孔,影响到最终锚栓安装稳固性。锚栓在布置上如图2所示:60m<H≤100m,8个/m2;H≤60m,6个/m2,H≤24m,4个/㎡具体布置。



         在打孔完毕之后,先将锚栓塑料圆盘装入到孔内,然后应用锤子将膨胀螺钉敲入到孔内。在安装中应确保膨胀螺钉的顶端部位与内层网格布贴实,以便使膨胀螺钉能够进一步膨胀,提升其与基层之间的锚固效果。
2.10 抹第二道抹面砂浆
         在完成锚固件安装之后,进行第二道抹面砂浆施工,并在完工后按照先前的操作粘贴第二层耐碱玻璃纤维网格布,在粘贴的过程中应将耐碱玻璃纤维网格布的完全压入其中,不能裸露在外,同时墙面应具有较高的平整度。
2.11 补洞及修理
         在外墙施工中应用脚手架时,会在墙体上留下孔洞,在完成第二道抹面砂浆之后,应对之进行修补处理,修补具体方法如下:在拆除脚手架之后,墙体上的孔洞进行清理,在完成基底清理之后应用粘结剂粘贴板材填补孔洞,并做抹平处理。最后依照顺序先进行抹面砂浆施工,然后裁剪合适大小的耐碱玻璃纤维网格布粘贴在孔洞位置,与其它耐碱玻璃纤维网格布之间搭接边长应超过50mm。对于墙面其它存在损坏的地方也同样依照此顺序进行修补。
2.12 外墙保温季节性施工措施
         在进行外墙保温施工的过程中,应做好季节性防护措施,如:在夏季施工应避免阳光直接照射,在必要的情况下甚至需要利用脚手架搭设遮阳布;在冬季施工应注意做好外墙外保温工作,达到施工温度要求,当温度低于5摄氏度时严禁施工;如果遇到风雨天气,应停止作业。
         此外,在施工过程中应做好安全防护检查工作,对于露天作业电器机械应当具有较强的防雨性能,以避免触电事故发生;应加强对脚手架接头处的牢固性检查,避免松动引发安全事故。走道及跳板通道应时常做好清洁工作,并对之做防滑处理。此外,施工现场应做好排水处理工作。
3 结语
         综上所述,建筑外墙保温施工属于现代建筑节能施工中的关键环节,在进行设计和施工的过程中,都需要加强质量管控,以此提升其保温效果,使之能够具有较强的防水保温效果,切实达到降低能源损耗的目的,满足新时期人们的美好生活需求。
参考文献:
         [1]外墙外保温工程技术规程 JGJ 144—2008  [S].
         [2]《建筑装饰装修工程质量验收规范》(GB50210)[S].
[3] 外墙岩棉板保温施工方案及控制措施研究[J].王锦.河南建材. 2020-03-30
[4] 保温围护外墙体系关键技术研究[J].修亚光;?张伟;?王育新;?储杨;?杨陈.绿色建筑 2020-01-20
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
