摘要:随着社会的进步,科学的发展人民的生活水平提高了,生活要求提高了,社会竞争也越来越强烈,效益、效率成为了各个行业关注的重点,在我们输电线路建设这个行业里由于主要是在野外作业,野外作业环境受气候、地形、地方协调、青苗赔偿、林业、环保各方面的影响,每月30天其实我们有效的工作时间并没有那么多,这个时候工作效率也体现得至关重要,所以对我们现场施工的要求不单单只是只能按照常规的方法去做,尤其是技术员,只有掌握更多更简便的方法才能满足现场要求,才能更高效的完成作业任务。
关键词:电力系统;输电线路;技术探讨
1导言
如今,各行各业都需要源源不断的电能供应,人们的生活和工作离不开电的支持。各种设备只有在足够的电能供应下才能实现正常应用。如果电能供应不稳定,电力系统存在安全隐患,就无法保证设备正常运行,还会给人们的生活带来许多不利影响。为了提高电力系统运行的可靠性和安全性,就要加强高压输电线路施工质量。高压输电线路施工中有许多关键技术,在施工时必须高度重视。
2提高高压输电线路施工质量的必要性
高压输电线路施工质量与电力系统的安全性和稳定性息息相关。如果不能保证高压输电线路施工质量,就可能会导致线路存在安全隐患,发生故障。通常,在处理高压线路的故障时会耗费较长的时间,处理程序比较繁琐,必然会影响用户正常用电,甚至还会造成更大的损失。为了从源头上避免故障的发生,就要提高高压输电线路施工质量。
3高压输电线路常规施工过程、施工改进方法探讨
(1)基础施工方面
复测过程中遇到的问题,比如在我们使用经纬仪复测过程中经常出现有树木、房屋或者其他障碍物阻挡住视线,这时候我们就无法正常复测,常规的解决办法是用矩形法绕过障碍物后通过计算来确定我们需要的点,但是这也不是万能的,假如矩形法绕不开呢,今天我要讲述的就是利用相似三角形法来解决。可以利用相似三角形对应边成比例的原理来解决,

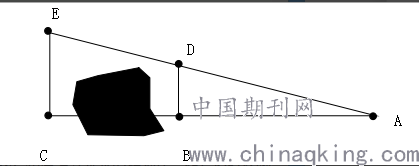

.png)
如图中所示已确定A,B点,这时C点被障碍物遮住无法通视,这时我们可以确定一条线AE,在AE这条线上根据已知AB和AC长,和实测角∠BAD根据勾股定理来确定D点和E点使DB垂直AB,EC垂直AC,这样⊿ABD和⊿ACE就形成相似三角形,从而可以根据相似三角形对应边成比列的特点计算出EC的长度AB:AC=DB:EC,在利用实测∠CEA和EC这样就可以得到我们所要的C点。看图来说是可以直接根据勾股定理来计算EC的,但是为了减少误差我们必须多利用已知点来确定所求数值。
(2)基坑开挖
基坑开挖过程中对针对深基坑安全隐患的控制,其主要危险因素是基坑坍塌伤人和物体打击、坑口坠落。为确保施工人员安全,人工卡孔桩基础在基坑开挖时必须采取混凝土护壁措施。基坑开挖时,开挖深度每0.8m~1.0m时就须进行护壁浇筑其护壁内配 ?8的钢筋,护壁浇筑厚度不少于100mm。第一节混凝土护壁井圈应高出坑口150mm并设置锁口,以便挡水及将来支撑模板当遇有淤泥或流砂层时,应将每节开挖和护壁的深度控制在0.3m~0.5m,并应采取有效的降水措施,每挖好一节后随即浇制一节混凝土护壁后方可进行下一段的基坑开挖,上下节护壁的搭接长度不得小于50mm,开挖过程中基坑内提土应采用吊篮或吊桶,提运方法应采用带刹车系统的手摇绞架以或者是电动绞架,提升装置及井架应有足够的安全系数人力操作将土提运至坑口上方再倒至距坑口不小于5米远的安全地带。每日开工前及桩孔开挖过程中,必须检查提升器具的牢固可靠性,是否破损变形等,另外还必须检测孔内有无毒害气体和缺氧现象,孔内施工时应采取可靠的通风设施,确保孔内作业时空气清新,避免缺氧;当桩孔深超过5米时,还应有专门向孔内送风的设备。施工过程中,孔口应有专人监护,孔内作业人员必须正确偑戴安全帽并系安全带;孔口四周必须设置护栏,并设特别可靠的软梯;当暂停孔内作业时孔口应用盖板盖好。
(3)经纬仪使用
经纬仪支模过程中的小技巧,和分坑的基本原理一样,分别给根开A和基础对边距a乘以1.414,得出基础中心对角线长B和立柱远近点对角线长b,将仪器支在中心桩O处,以线路方向为起点右转45度,在距O点B/2的地方得到基础中心,用这个尺寸分别加减b/2得到基础立柱远近点,根据这两个尺寸和基础定位高差就可以进行支模了,但是很多时候作业现场支模的工作点不止一处两处的话测工就无法进行其他点的作业了,这时我们只有依靠钉控制线,在线上标出模板远近点和离线高度让现场支模的人员自己来控制,这样测工就可以离开现场去其他工作点了,钉桩的方法是从O点向45度方向钉一条水平线,在控制线上标出远近点算出控制线和模板之间的高差,这种就是我们经常使用的平桩控制法,但是这种方法主要适用于地势较平的地方,两桩之间地势高差较大的话想把两桩钉平就很难了造时间成耽误,要么就是处于低处的桩需要钉得很高,到时在上面拉线和按点来支模也不容易,况且桩太高的话也不稳容易移动,,在这种情况下我们只要掌握高低桩控制法事情就很简单了,具体方法是在顺线路45度方向上钉出远近桩,再测出这两颗桩与中心桩与中心桩的距离高差,从而计算出两桩之间连线的倾斜角,这时便可以用立柱远近点尺寸减去近桩的距离得出模板远近点距近桩的水平距离,通过这个水平距离和两桩之间连线的斜角计算出模板远近点在线上对应点和线上点与模板之间的距离。这里需要注意的是确保两桩之间的连线高余地脚螺栓高度,这样便于以后浇制基础过程中也可以用这条线进行地脚螺栓的控制。
(4)导线架设施工
通常架线施工最常用的方法就是张力放线,目的就是使导地线和光缆在保持一定张力的情况下架空牵引。张力架线的比起人力架线他的优点较多:主要是为了减少对下方青苗、树木及其他跨越物的伤害从而减少青苗补偿成本,减少跨越物对导地线的伤害而保证成品质量,减少导地线的损耗,减少紧线的工作量从而提高工作效率。
在张力架线导线展放时,每盘导线放完后接着出第二盘线时,这时我们要做的事情就是换盘-安装防扭双头网套-过轮-锚线压接。这是我们的常规做法,也是通用的施工流程,但是这时我们经常会发现线上有很大的扭劲,原因是因为导线在牵引牵途中引途中是旋转的向前走的,所以前后两盘线扭劲不一样,压接完以后也会出现导线抛股的现象,严重的话在会出现导线外层断股的现象。面对这种情况我采用的方法是使用两个单头网套中间接旋转连接器来代替防扭双头网套,使两根线在线头处扭劲平衡。这样就解决了上面的问题,经过无数次的验证这个方法确实可行。
(5)OPGW光缆展放

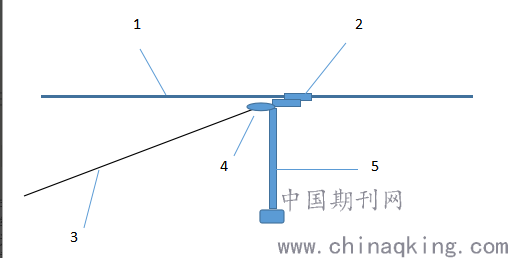

在张力架线OPGW光缆展放时,我们经常会面临的一个问题:一个架线区段内假如有光缆熔接接头的话,那么我们在牵线途中就要在有光缆熔接头的塔位抽够使两侧有足够余缆下塔到地上长度的光缆,具体做法是当两盘光缆牵引接头距塔刚好有塔高的时候停机,然后在牵引侧的光缆上,安装光缆卡线工具(下面称光缆卡线器),带上三倍长度的绞磨绳,直到光缆对接头过塔有塔高的距离时再停住牵张机,这时候在锚住张力测,松出牵引机使用绞磨往回抽,直到光缆卡线器接近塔边在进行停机锚线,这样抽余缆工作就结束了。这种情况说起来简单,但是在现场操作过的人都知道,抽回来的光缆,和磨绳会紧紧的缠绕在一起,这时候就不能再抽了,再抽的话光缆会受到损害,常规的做法就是把光缆的对接头拆开,然后拿着光缆顺着磨绳往扭劲的反方向回松,等所有的扭劲回完以后才能继续回抽余缆,这个过程说着简单,但是在高空要把光缆一圈圈地回开,那是特别不容易的,而且一不小心的话轻则光缆损耗超标,重则损坏光纤。在面对这种问题的时候,我的操作方法是,在光缆卡线器上安装一个防钮装置,确保光缆在回抽的时候不会旋转,再在磨绳头上安装一个旋转接头再接到光缆卡线器上,这样可以确保磨绳上的扭劲不会传到光缆上。这样再开始回抽余缆,光缆和磨绳就不会扭在一起,就可以很快的抽回余缆。这个具体的安装方法如下简图所示:
.png)
1-OPGW光缆 2-光缆卡线器 3-磨绳 4-旋转连接器
5-防扭装置
结束语
由于高压输电线路施工环节十分复杂、专业性很强,作为一线施工的一名技术员我们在输电线路施工的过程中,需要不断加强施工技术的改进,发现施工中存在的问题,制定有效的解决对策,才能全面提高工作效率。
