摘要:随着科学技术不断发展,我国高压供电技术也在不断优化和完善,现如今已经能够实现高海拔地区750KV供电需求。然而,由于该海拔地区环境恶劣。对GIS设备安装工作带来了巨大难度和挑战。为保证安装质量,本文将以高海拔地区750kV超长GIS设备的概念进行分析,并阐述设备安装的必要性,同时针对性提出控制要点,希望通过本文阐述,能够为相关人士提供参考借鉴。
关键词:高海拔地区;750KV;GIS设备;安装;质量控制
引言:
随着社会经济不断发展,电网公司电网建设规模也逐渐扩大,超高压供电和特高压供电已经成为电网建设未来发展的必然需求。现阶段,诸多地区相继建设了750KV变电站,并广泛采用GIS设备,有效保证了供电质量和供电效率[1]。然而,针对高海拔地区750kV超长GIS设备安装实际情况来看,受地区环境等方面影响,为设备安装工作带来一定难度,导致安装质量难以控制。积极探索质量控制措施,已经成为供电企业实现长远发展目标的当务之急。
一、GIS设备的概念
GIS设备是电网建设中的重要组成部分之一,也是一种全封闭的组合电气,又被称作气体绝缘变电站。是随着科学技术不断发展演变而来的一种新型产品。其组成部分包括断路器、互感器、避雷器、母线、支架等原件。将这些原件进行优化设计,并按照固定方式进行组合,从而形成GIS设备。
二、高海拔地区750kV超长GIS设备安装的重要性
GIS设备具有安全性和可靠性特点,能够为高海拔地区750KV变电系统稳定运行奠定良好基础。现如今,随着电网系统建设规模的逐渐扩大,电力企业也对高海拔地区750KV变电站管理工作提高重视程度,并且在实践过程中积极探索维修养护策略。从而为GIS设备稳定运行营造良好环境。上文提到,由于高海拔地区安装条件与普通地区安装条件存在较大差异性,不仅在一定程度上增加了GIS设备安装难度,还为后期维护管理工作带来巨大挑战。
三、高海拔地区750kV超长GIS设备安装质量控制措施
(一)科学控制安装环境
GIS设备在安装过程中,想要保证安装质量,需要保持环境的清洁度。只有满足这一需求,才能够为GIS设备稳定运行提供保障。而在安装环境控制方面,首先,安装人员要尽可能选择无雨、无风的气候环境,同时要保证高海拔地区GIS设备安装区域湿度小于80%。其次,安装人员在GIS设备安装前需要清理场地[2],保证安装场地没有积水情况或灰尘颗粒。最后,安装人员需要将GIS设备相关附件有序摆放,为提高安装效率奠定基础。除此之外,安装人员需要安装四级防尘措,充分保证防尘室整洁干净。具体如表1所示:

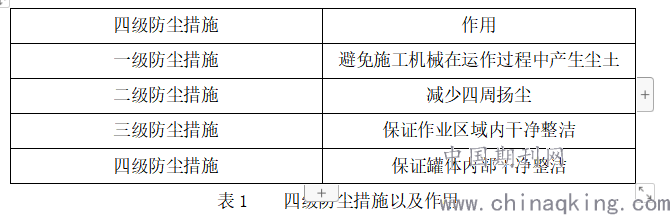

表1 四级防尘措施以及作用
具体来说,在一级防尘措施设置过程中,需要安装人员在设备安装场地附近的道路上铺设碎石,避免机械在运作过程中产生尘土,从而影响安装效果。在二级防尘措施设置过程中,需要在安装场地四周搭设围栏,将安装工程与其他工程明确隔离。同时,安装人员还要定期对施工场地周围进行洒水,避免四周产生烟尘。在三级防尘措施设置过程中,需要安装人员在750KV和GIS设备对接过程中设置专用防尘室,并且各项工作都要在防尘室内完成,另外,防尘室温度需要控制在15-28℃范围内,为抑制防尘室内扬尘,需要在地面铺设底板,保证防尘室内清洁干净。在四级防尘措施设置过程中[3],需要所有安装人员必须穿戴防尘服。并且进入罐体后要穿戴进罐服,待所有工作完毕后,需要通过专门管理人员检查罐体内的清洁度。
(二)控制好GIS设备对接质量
首先,需要对GIS设备原件进行内部检测。第一,安装人员进入罐体前,要对工具进行详细的数量清点,管理人员需要对工具情况进行准确记录。第二,将对接单元的保护板拆除,并对罐体内部进行仔细检查。第三。为保证安装人员人身安全,需要在进入罐体前对内部氧气浓度进行测验,保证氧气浓度超过18%可以展开作业,同时需要配备监护人员全程监督。第四,对罐体中的绝缘件进行仔细检查,如果存在隐蔽部位需要通过内窥镜进行检测,保证原件完整性良好后将其固定。
其次,清洗原件内部。第一,通过吸尘器对原件内部内部灰尘吹散,而后通过酒精再次清洗,完毕后利用无毛纸擦拭干净。第二,在绝缘浇注件清洗过程中,可以使用丙酮或无水酒精。而清洗金属部件则不能使用丙酮。另外,在清洗金属部件表面部位时,需要通过百洁布部进行处理。第三,清洗管道内部时,需要通过专用设备将灰尘吹散,保证管道内部清洁度。第四,在全部清洗完毕后,专业人员需要做好验收工作,并进行签字。
最后,封堵法兰盘接口。第一,安装人员需要检查法兰盘表面情况,保证表面光滑整洁。而后在外侧部位涂抹封闭胶[4]。第二,在安装密封圈过程中需要对密封圈进行检查,保证密封圈无破损现象,并清理干净涂抹硅胶。第三,做好设备原件的对接工作,保证螺栓固定性良好,充分满足标准力矩值。
(三)对接试验
为了避免GIS设备回路电阻与安装标准不符,需要在对接完毕后做好回路电阻测量工作,保证合格后即可展开下一项工作。待作业全部完毕后,需要对作业内容再次确认,并清理现场。
结束语:
综上所述,高海拔地区750kV超长GIS设备安装受环境影响存在一定难度,无法充分保证安装质量,本文通过完善安装环境、控制好对接质量、做好对接试验三点提出GIS设备安装质量控制措施。希望能够为提高安装质量、保证人员安全奠定良好基础。
参考文献:
[1]张海钊,马龙刚,闫勇, 等.高海拔地区750kV超长GIS设备安装关键质量控制[J].智能城市,2018,4(2):31-32.
[2]张海明,薛赟,赵国仲,刘清培,郑国彪.高海拔地区750kV超长GIS组合电器安装关键质量控制[J].中国电业(技术版),2019(04):49-52.
[3]彭健鸿.提高GIS设备安装质量控制要点的探讨[J].企业技术开发,2017(11):132-134.
[4]闫亚刚,刘璐.GIS设备在高海拔地区的安装控制[J].电气制造,2018(07):51-54
