钢筋直螺纹套筒施工工艺及质量控制 蒲晓敏

发表时间:2020/9/8   来源:《基层建设》2020年第14期   作者:蒲晓敏
[导读] 摘要:工业与民用建施工过程中,钢筋工程作为重要的分项工程,是保证结构安全的最基本分项。

        甘肃君泰工程建设有限公司  甘肃兰州  730000
        摘要:工业与民用建施工过程中,钢筋工程作为重要的分项工程,是保证结构安全的最基本分项。钢筋的连接又作为质量安全的主要控制点。钢筋连接的方式主要有绑扎搭接、机械连接、焊接三种形式[1]。机械连接应用最为普遍,最常用的为直螺纹套筒连接。本文结合庆阳天润嘉苑项目工程实例,从现场钢筋直螺纹套筒施工工艺及施工中存在的惯性质量问题着手,对钢筋直螺纹套筒连接施工和质量控制做出较为全面的总结,对施工现场钢筋直螺纹套筒连接施工及管理起到一定指导意义。
        关键词:直螺纹套筒;套丝;钢筋连接;质量控制
        钢筋直螺纹套筒连接的方法具有连接质量可靠稳定、施工进度快、受天气温度的影响小、钢筋用量节省、较为节省施工成本等明显的优点。所以庆阳天润嘉苑项目施工中,为提高施工进度,保证施工质量,节约成本,钢筋连接选用钢筋直螺纹套筒连接。但如果忽视其施工过程中的质量控制,钢筋工程质量问题将会凸显,造成较为严重的质量事故。
        1滚扎直螺纹钢筋套丝施工
        (1)钢筋套丝施工前,项目部组织对项目质量管理人员、劳务管理人员、钢筋工后台套丝加工人员进行施工方案、套丝机械操作使用进行全面的培训学习,学习完成以后对所有参加培训学习的人员进行套丝施工技术交底。
        (2)钢筋下料前先由项目部质检人员严格检查料单及钢筋规格;料单审核通过后签字确认,现场人员接到通知单方可下料。下料前钢筋端部如有弯曲的应先调直,对于原材料的端头使用GQ-40型套丝专用切断机去头。每根钢筋的切断必须用套丝专用切断机进行切断,使钢筋端面平整且与钢筋轴线垂直,端头必须规则、平整,不得有马蹄形或扭曲。
        (3)滚轧直螺纹钢筋丝头加工
        1)滚轧直螺纹钢筋丝头加工选用GHS40型钢筋剥肋滚轧套丝机,该设备可对HRB335、HRB400Ф16~Ф40的钢筋剥肋滚丝加工,其主要原理是先将钢筋的横肋和纵肋切削处置,使钢筋滚丝前的柱体直径到达同等规则尺寸,加工的螺纹精度高,质量稳定,可确保接头的质量。
        2)钢筋滚扎成丝过程中每加工10个丝头用通止规检查一次,结合旋入现场施工的标准套筒,观察并检测套筒与丝头的螺纹配合情况,确保各项指标达到合格。自检合格后由质检员随机抽样检查,抽样检查数量不小于施工总数的10%。对不合格的丝头重新切除套丝,当检查合格率小于95%时,对该台班施工人员加工的丝头进行加倍抽检并做技术教育。如果合格率依然出现低于95%现象,进行换人施工。
        3)经检查合格后, 应立即将其拧上塑料保护帽, 防止移动钢筋时损坏丝头,并填写《钢筋丝头加工质量检验记录表》。做好标识,吊运至专设的钢筋材料堆放区钢筋下用垫木踮起20cm,并且用防水布全覆盖防止锈蚀。
        2直螺纹套筒钢筋连接施工
        (1)现场钢筋连接施工时,钢筋的规格和套筒的规格必须一一对应,保证套筒和钢筋丝头完好无损,干净无污,施工前取下塑料保护帽回收利用。
        (2)滚扎直螺纹接头连接应使用力矩扳手或管钳进行施工,将两个钢筋丝头在套筒中间位置顶紧。经拧紧后的直螺纹接头用红油漆做好标记,以防遗漏。经拧紧后的直螺纹接头,外露完整丝扣数不超过2p。 

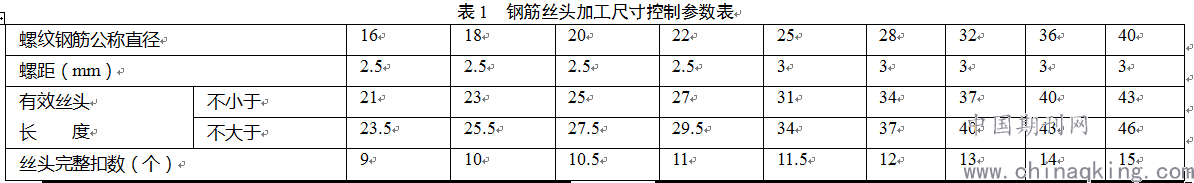

        (3)对于已经施工完成的接头,先由质检员用力矩扳手进行拧紧力矩检查,力矩大小按表1规定的力矩值进行检验,检查时在扳手拧转半圈内听到扳手“咔”的一声响为合格,否则须重新拧紧。力矩扳手的精度为±5%(梁柱构件按接头 15%抽查,且每个构件接头不少于1个, 基础 、墙、板构件每 100个接头作一个检验批, 每批 3个接头)。如有1个不合格, 该验收批接头应逐个检查拧紧。检验不合格的立即整改在检查,全数检查合格后填写项目自检记录并且向监理单位报验。
        3直螺纹套筒施工及质量控制
        3.1 原材料及钢筋套丝的质量控制
        (1)施工作业人员专业水平和专业素质的提高,可以提高作业效率,降低对材料的浪费,项目应该在施工前做好各种培训学习,技术交底的工作。
        (2)连接套筒上名称代号、型式代号、钢筋强度、规格、厂家代号以及可追溯原材料性能的生产批号的标识必须清楚明显。
        (3)加工钢筋螺纹丝头时,应用水溶性切削冷却润滑液,不得用机油润滑或不加润滑液套丝,套丝过程中滚丝轮滚轧一定数量的丝头后,因磨损牙形损坏,不能滚轧出合格丝头时,应该及时更换新滚丝轮。
        (4)钢筋丝头中牙型应饱满,表面不得有影响接头性能的损坏及锈蚀;钢筋丝头长度应满足产品设计要求,极限偏差应为0~2.0P。


        (5)钢筋丝头宜满足 6f级精度要求,应采用专用直螺纹量规检验,通规应能顺利旋入并达到要求的拧入长度,止规旋入不得超过3P。各规格的自检数量不应少于 10% ,检验合格率不应小于 95% 。
        (6)连接套筒宜选用 45号优质碳素结构钢。要求供货单位提供出厂合格证 、质量保证书, 套筒表面有规格标记,连接套筒装箱前套筒应有保护密封盖;套筒内不得混入杂物;套筒在运输和储存中应按不同规格分别堆放整齐, 不得露天堆放;防止雨淋、 防锈 、碰撞、油污及泥浆玷污 , 遭受机械损伤。
        3.2接头连接的的质量控制
        (1)施工现场进行钢筋连接前吊运时,缓慢轻放,防止猛烈撞击,保证钢筋丝头和套筒都完好无损、无机械损伤,清洁干净。
        (2)由于施工现场积水较多、环境相对潮湿、细小杂物较多,钢筋丝头及套筒容易沾染污物,容易出现套筒锈蚀、拧不紧、套筒拧不上等现象。吊运至现场连接前再取下塑料保护套。
        (3)套筒连接时,不得将一侧钢筋丝扣上完,待两侧钢筋全部套入后再用扳手分别拧紧,防止另一侧钢筋出现外露丝扣较多现象。
        (4)接头连接施工时,项目需要加强现场检查力度,防止施工人员套筒连接随意拧或者疏忽拧紧等现象的出现。
        结束语:
        直螺纹钢筋连接属建筑业十项新技术,应该在钢筋分项工程施工过程中严格把控原材料的质量,首先要保证进场的钢筋和套筒符合规范和设计要求,并且做好检验试验记录。在钢筋下料中保证钢筋端面平整且与钢筋轴线垂直,是保证套丝质量的重点。钢筋连接施工中要求做好现场施工人员的质量自检与交接检查记录,并且质量责任落实到人,确保套筒钢筋连接质量符合要求。在混凝土浇筑前通知监理工程师对钢筋、套筒进行隐蔽验收,做好隐蔽工程记录和数量原始签证, 确保有完整的资料, 为工程结算时准备使用。通过本文对钢筋直螺纹套筒施工及质量控制的论述,明确现场施工中质量控制的主控和检查,起到指导现场施工的作用。
        参考文献:
        [1]丁士昭主编.建筑工程管理与实务[M].北京:中国建筑工业出版社,2017.
        [2]GB50204-2015,混凝土结构工程施工质量验收规范[S].19
        [3]卜登鹏.大直径螺纹钢筋机械连接技术[J].智能技术,2016,(16):282.
