浅谈装配式建筑机电安装施工经验 余晨

发表时间:2020/9/8   来源:《基层建设》2020年第14期   作者:余晨
[导读] 摘要:本文以鄂州机场在建项目为依托,论述装配式建筑(PC)机电安装施工过程中的一些施工工艺、方法、流程,重点讲解项目前期机电预埋过程遇到的施工问题及解决措施,为以后的装配式建筑机电安装提供经验和借鉴。

        中建八局西南公司  成都  610041
        摘要:本文以鄂州机场在建项目为依托,论述装配式建筑(PC)机电安装施工过程中的一些施工工艺、方法、流程,重点讲解项目前期机电预埋过程遇到的施工问题及解决措施,为以后的装配式建筑机电安装提供经验和借鉴。
        关键词:装配式建筑  PC预制  机电预埋
        Discussion on construction experience of mechanical and electrical installation in prefabricated building
        Chen Yu
        (China Southwest Construction Eighth Engineering Division.corp.ltd,chengdu,610051)
        ABSTRACT:This paper is based on the construction project under construction in Lhasa Gonggar Airport,this paper discusses some construction techniques,methods and processes in the process of mechanical and electrical installation of prefabricated building,with emphasis on the construction problems encountered in the process of mechanical and electrical pre-embedding in the earlier stage of the project and the solving measures,it provides experience and reference for the future prefabricated building installation.
        Key words:prefabricated building  PC PREFAB  electromechanical embedded
        0 引言
        在建筑行业高速发展的过程中,伴随着高资源消耗、低劳动生产率、少技术创新、多质量缺陷、建设生产周期长等问题,为优化建筑行业产业结构、加强技术研究、推进建筑节能减排、达到可持续发展的需求,我国近年来通过加大扶持装配式建筑的生产建造达到建筑工业化的目的。
        装配式建筑是指用预制的构件在工地装配而成的建筑,装配式建筑将部分或所有构件在工厂预制完成,然后运送到施工现场进行组装,其按结构形式主要分为钢结构、混凝土结构和木结构3种,主要预制件分为楼板、梁、柱及剪力墙等,而根据预制程度的不同,梁和板可以采用全预制或半预制半现浇的形式。
        装配式住宅机电的关键技术就是做好预制结构体内管线的预留预埋,预埋工作涉及电气管线、给排水管线、供暖管线等,其中电线管的预留预埋在机电中占非常大的比重。
        1 工程概况
        2020年我司承建的鄂州机场机场项目位于湖北省鄂州市,是典型的装配式PC板工艺项目,项目于2020年5月开挖,计划于2021年6月竣工。

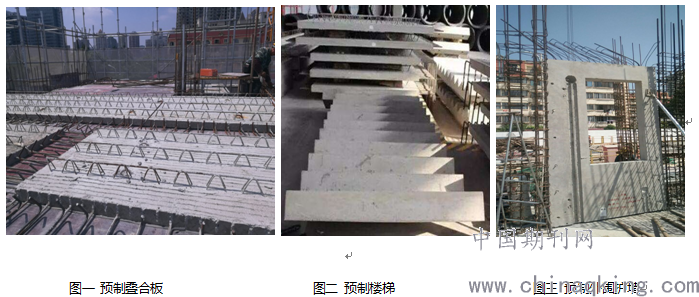

        本项目总用地面积20780㎡,总建筑面积62314㎡。预制PC构件类型主要有:预制外围护墙、预制剪力墙、预制叠合楼板及预制楼梯。

        2 机电装配式经验
        目前项目已经准备抢工收尾竣工,回过头来看,总结关于装配式建筑的机电安装施工经验,主要是以下几点:
        (1)前期PC板上的机电点位(插座、开关、灯位、管道预留孔等)须确认到位
        因为是机场项目,许多涉及室内装饰的点位须前期定下来对业主而言是相当困难的,点位不确定,综合管线就无法深化,PC板就无法生产加工。这个项目的PC深化从2020年5月初到2020年7月底耗时将近三个月,原因就在于此。
        (2)前期对设计说明要反复研究,对预埋管材要仔细斟酌。
        本项目设计说明未大篇幅体现PC板预制相关内容,但电气预埋管材要求钢管套丝连接,
        项目部考虑钢管套丝工艺的耗时耗力,难以保证日后12天一层的PC板吊装进度,主动和设计、监理、业主沟通协商,最终以技术核定单的形式确定强电管线采用PVC预埋,弱电管线采用镀锌电线管预埋,这步工作节省了大量的劳动力,也大幅度缩短和保障了PC板吊装环节中每层楼面机电管线预埋工期。
        (3)墙面留槽、管线预留、管线不预留有讲究。

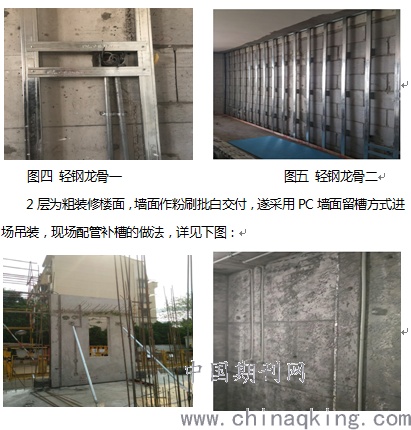

        项目部在进场前期调研了多家装配式建筑工地,发现墙面管线均采用由PC厂家将线管预留进PC板内的做法。项目部结合自身项目特点,也联系了项目PC厂家,考虑3层为精装修楼面,采用墙面外附5cm轻钢龙骨假墙,遂采用不预留线管,待吊装结束将管线明配于龙骨内的做法,详见下图:


        图六 刷白图                               图七 留槽图
        无论是墙面留槽还是厂里预埋,PC构件进场及吊装环节均须现场按图验收,确保留槽的墙面留槽深度满足线管厚度,厂里预埋的PC构件内部电管通畅,水管无渗漏,做到点位不遗漏、距离不偏差、线管不损坏。
        3 总结
        (1)导墙线管预埋须区分PC墙还是现浇墙,导墙浇筑时需及时跟踪修正。
        在土建完成导墙弹线后,第一时间根据PC墙面布局图在现场做好标记,根据室内机电图纸点位现场修正出地坪线管,确保预埋线管不影响后道工序施工(如导墙制模、PC吊装等)。这步工作尤为重要,修正不到位极有可能报废,既浪费人工又浪费材料,还影响进度。
        (2)叠合板上的预埋工作要重视。
        楼板分两层,下面是叠合板,叠合板(7cm~10cm)吊装完成后再上面浇一层混凝土(10cm~14cm)。因此,如果房间不设吊顶,下一层的开关、灯具配管及上一层的插座配管应在叠合板上预埋到位,接头处及弯管出楼板处须作密封牢固处理。
        总而言之,装配式建筑工程的机电安装看似只涉及土建的墙体结构,却和机电管线的施工紧密关联,前期PC图纸深化、现场预埋的准确到位与否直接影响整个机电安装的质量好坏。
        参考文献:
        [1]詹梦愚,王超奎.绿色发展理念下建筑给排水及采暖通风空调安装问题研究[J].居业,2015(06):69-70.
        [2]雷学东.试论新时期建筑给排水及采暖通风空调安装质量问题研究[J].工程技术:全文版,2016(7):00014.
        [3]周振广.暖通空调技术在绿色建筑中的应用与应用前景[J].建筑技术开发,2017,44(14):118-119.
        [4]杨福勇.暖通空调技术在绿色建筑中的应用与应用前景分析[J].建筑技术开发,2017,44(13):57-58.
        [5]刘俊华.关于绿色建筑给排水设计的节水措施探索[J].建筑工程技术与设计,2016(36).
        [6]陆耀庆.实用供热空调设计手册(第二版)[J]中国建筑工业出版社,2008
        作者简介:余晨  男  1995.05  本科  助理工程师

投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
