摘要:石油化工行业中的安全问题,是不容忽视的问题,强化设备检修是保障石油化工装置稳定有序运行,提升运行效率和质量的关键因素。但是在目前的管理工作中,仍旧存在落后的现象,使得石油化工在检修工作中仍旧存在不足和弊端,难以显著提升施工石油化工装置检修质量。延续传统的管理模式,将会造成管理流程和管理模式国语刻板化和模式化,降低检修管理力度。所以,在现代石油化工装置中,应用检修工作包管理,对提升检修质量具有积极意义。本文主要探究在石油化工装置停工检修环节中,检修工作包的使用现状以及需要改进的相关措施。
关键词:检修工作包;石油化工装置;停车检修;应用
石油化工企业在生产经营中,将会产生大量的易燃、易爆炸、有毒性和有腐蚀性的物料。石油化工生产拥有较为复杂的工艺过程,并且其工艺条件也相当苛刻。石油化工的相关装置在投入使用两年到三年的时间内,则必须要展开一次相对较为全面的检修工作,从而有效保证石油化工企业在运作中能够实现装置平稳安全运行。因为在检修的时候,其需要涉及到的项目类型较多,并且具有多种不同种类的作业操作,参与到设备检修的工作人员数量众多,交叉作业数量众多等等,为石油化工企业的设备使用埋下很大安全隐患。通过运用检修工作包实施设备检修,对有效控制危险因素发生,遏制事故发生具有有效性。
一、检修工作包基本情况介绍
1.1检修工作包定义
检修工作包在本质上是一种文件夹,在文件夹中所包含的内容主要是在检修工作中所涉及到的技术。分别有具体的检修工程内容、检修工程的检修流程、检修工作所需的材料、检修工作的技术要求、控制质量的相关要点、控制风险的相关要点、盲板隔离的信息、人员确认信息等等,保证有效的管控和指导维修作业[1]。
检修工作包的编订,其主要目的可以分为三点。第一点是对检修工作中的技术质量、安全要求、人员储备、材料调配和设备操作等予以明确,保证最终达到相关技术人员的检修需求。检修人员持有检修工作包,能够顺利的实施检修工作。第二点是保证所有资源能够实现其最佳使用性能,全面的管理与控制其安全因素,验收其检修工程的质量,提升被检修设备的可靠性。第三点是确保可以动态性了解和掌握施工工序,提升检修资料的真实性和完整性。
1.2检修工作包的内容组成

一套具有完整性的检修工作包,其内容的基本组成如下所示:
1.3 检修工作包的特点分析
1.3.1检修工作包的相关统一性
在检修工作包中,所有的内容之间是相互联系的,环环相扣,从而形成了具有整体性和完整性的工作包。
1.3.2检修工作包的超前动态性
检修工作包中的所有内容,都是在检修工作开始之前完成填写,保证内容的完整性和准确性,在完成工作以后需要相关人员签字确认。在检修工作中若是出现临时变更的内容或环节,需要将其构成三位一体。
1.3.3检修工作包程序的可操作性
在工作包中的所有内容,在检修环节中必须要严格按照相应的流程展开操作。首先要完成派工任务,之后再开具相应的票据,最后签字,保证管理规程按部就班展开。另外,要需要兼顾检修工作包的可操作性,确保将其综合效应发挥出来[2]。
在执行检修工作包的时候,其优点集中在拥有较为全面的文件覆盖面,能够合理的完成对工作人员的调配,控制与优化检修全过程,将每个工作人员的工作职责予以细化与明确,提升核算成本的准确性,积累并且完善相关资料。但是在使用检修工作包的时候,需要使用计算机展开管理,另外在填写材料消耗单的时候需要大量的人工手写,由于施工人员的学历限制或者是书写技巧的限制,导致书写的内容存在不规范的现象,大量的使用办公室智纸张,为企业的管理工作造成困难。所以在企业中,需要加快实现计算机管理水平,提升检修管理的质量和水平。
二、石油化工设备停车检修的过程的检修包应用
2.1检修工作准备
为了保证检修工作顺利展开,不遗漏任何检修项目,首先要编订完成检修工作包,将检修工作所涉及到的内容完成编制。其次要针对于检修工作成立相应的检修部门。再次,就本次检修工作执行停工方案与检修工作。最后组织相应的检修人员参与到施工培训工作中,完成其安全教育工作,完成人员分配任务。根据上海赛科2018年停车检修工作包的编制经验,每个人编制一个完整的工作包大约需要3-4个小时的时间。故根据我公司承担的检修工作任务需要参与的人员数量如下:

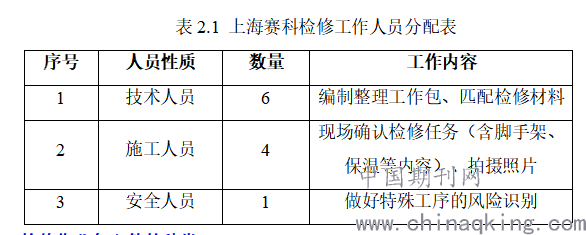

![](/userUpload/65(914).png)
2.2检修作业包文件的种类
检修文件包按照实施项目的类型可分为五类:第一类为标准项目的检修作业文件包。第二类为特殊项目的检修作业文件包。第三类为技术改造项目的检修作业文件包。第四类为设备消缺的检修作业文件包。第五类为试验、调试作业文件包。对于标准项目、特殊项目、技术改造项目等作业应编制检修文件包,将相关的安全、技术、组织措施等内容纳入其中,形成完善、规范化作业程序文件指导检修[3]。对于较大的设备消缺,涉及设备解体等检修工序较复杂的应编制文件包。对于定期春、秋季检查校验,机组启动过程中的各种试验如超速试验、机炉电大联锁和水压试验等特种作业,应编制文件包规范作业行为。
2.3编制石油化工装置中的检修作业包
检修作业文件包一般包括:前言、概述、修前设备状态检查与诊断、检修所需资源准备、检修计划、安全风险分析及预防措施、检修程序、设备再鉴定、检修报告、设备质量缺陷报告、不符合项报告等部分组成,其典型框架内容如下:(1)检修文件包的第一页为“前言”,前言由文件包编制说明、编制目的、检修设备确保目标、检修设备结构组成简介等部分组成。(2)检修文件包的“概述”页是对检修工作任务的概略性总体介绍,包括文件包编号、检修计划名称、检修等级、检修项目类型、验收方式、技术监督项目、质检点设置、反措项目、设备异动项目、项目变更情况、是否需要再鉴定、设备质量缺陷统计、不符合项统计、工作票号、计划开工和计划完成时间、实际开工和实际完成时间、工作接受单位、工作负责人签字等内容[4]。(3)检修文件包正文包含有修前设备状态检查与诊断设备修前状态检查与诊断情况,是拟定设备检修策略、制定检修项目、准备检修材料、合理配置劳动力的重要保证,包括该设备修前所存在的缺陷、问题和状态参数(如温度、温升、振动值等参数)等修前设备状态及设备点检员检修建议等。资源准备的内容有检修所需工作人员计划,包括人员技术等级、需用人数、需用工时、统计工时等内容;检修所需材料计划,包括有工作所需备品备件准备包括备品备件的名称、规格型号、数量与价格,工作所需消耗性材料准备包括消耗性材料的名称、规格型号、数量与价格,检修所需工器具准备[5]。(4)检修计划有反事故技术措施项目计划,包括反事故技术措施项目计划名称(必须填写依据的具体条款)、标准要求、执行结果和执行负责人。质量与技术监督计划,包括工作描述(具体工序)、质检点设置、技术监督项目、工时等。(5)安全风险分析及预防措施包括针对该项检修工作的风险分析和安全措施。(6)检修程序为检修作业文件包主题,主要包括开工前准备工作确认、检修工序与相关质量标准、检修过程中质检点验收、设备修后再鉴定等内容。设备修后再鉴定作为检修程序一部分, 指通过对检修后设备的试运行,验证修后设备性能参数能否满足检修规程和系统功能的要求,以保证设备能正常发挥运行功能,确保设备投运的可靠性。没有检修过的设备不在再鉴定范围之列。设备再鉴定一般分为两个阶段,第一阶段为系统恢复前的品质再鉴定,如:气动、电动阀门试验和电机空载试验、热工逻辑试验等。第二阶段为系统恢复后,如泵、风机等转动设备带负荷试验,即功能再鉴定。(7)检修报告为检修完成情况的整体总结,包括检修情况说明、检修更换的备品备件清单、检修所用工时、设备检修异常及消除缺陷记录、尚未消除的缺陷及未消除原因、设备变更和改进情况、技术监督记录、信息反馈等内容。检修报告的编写简明扼要,除了信息反馈外,其余内容具有附件支持。限于检修报告页幅限制,无法详细说明的问题,可在后续页:“检修情况说明、 检
修记录、检修更换的备品备件统计、消耗材料统计、检修实际所用工时”中进行具体描述,这些页同时作为检修报告支持性材料。
2.4文件包附件
文件包附件指文件包内容以外的与本项目有关的技术、质量文件,如技术监督报告、会议纪要、备忘录、专门的组织措施、技术协议、专门的验收报告、项目变更单、设备异动申请报告、设备异动竣I报告、反事故技术措施回执单、设备质量缺陷报告、不符合项报告、非本作业检修过程中产生的由其他专业或班组提供的仪表校验报告、试验报告等,作为文件包内容以外附件附在文件包后,形成检修过程的完整技术支持性材料。“文件包附件目录”作为相应附件目录,在卷首予以指示索引[6]。
设备质量缺陷是指在设备检修过程中发现的个需变更设计能恢复原设计状态的异常现象。如设备部件损坏;为保证设备解体工作的正常进行而需要局部破坏性拆除的部件等等。设备质量缺陷报告( 简称QDR)是指以报告的形式对设备检修中发现的质量缺陷进行全过程闭环管理。不符合项指没有满足某个与检修质量有关的规定要求,包括了一个或多个质量特性偏离规定要求或缺陷,或检修文件中与检修质量有关的规定要求存在不能满足检修质量的内容,或检修活动未按程序文件执行。不符合项报告是对检修过程中发现的不符合项,按照《不符合项控制程序》的有关规定执行,填写不符合项报告。
2.5检修工作包注意事项
检修文件包编写要合理分包,达到分类存档、资源共享目的。文件包原则
上是一个设备为一个作业文件包,与主设备相连的附属小设备可与主设备合用一 个工作包。热工、电气控制部分可根据系统和设备类别进行归类作为一个设备,但在文件包中应分别体现各自检修工序。“检修报告”部分在检修结束后,作为整体技术资料转入设备检修台帐,减少修后人为手工填写、输入设备台帐烦琐,实现检修资源共享,提高工作效率。检修文件包编写过程中,作为主题的检修程序应尽量细化工序,真正实现检修过程工序化、标准化,以规范检修作业,避免漏项、跨项事情发生。检修记录要严格按照检修工序的顺序进行编排,要尽量实现表格化,要有“标准值”和“实测值检修文件包编制、使用注意实现闭环管理,如技术监督项目一定要有技术监督结果通知单或技术监督报告,质检点要有质检验收单,反措计划要有反措回执单或执行结果与之对应等。检修作业鼓励实行“一包一票”制,即一个检修作业文件包、一张工作票应涵盖检修作业的所有内容,满足检修管理的所有要求,以减少作业性文件,优化管理流程。因此,文件包编制时针对检修项目实施的技术措施、安全措施、组织措施应纳入文件包统一管理。实际检修工作中严格控制每道工序完成后的打勾确认,严禁集中打勾或事前打勾。
三、检修工作包在石油化工设备检修中的亮点
大修项目基础信息的完整性:由于工作包的目的明确,资料、信息全面,如在项目工序包括了具体工作作业详细描述、工序中的质量要求&质量等级和签字验收人员、工序风险因素和防护措施及安全装备、工序所需工种和工时等,较原始大修稿有较大提升。
技术培训:在施工单位参与编制过程中包括现场勘查、工序落实、查找图纸、落实材料等,参与编制人员自身素质有了大幅度提高,也促使施工单位队伍整体管理水平的提升,如我单位在项目管理方面划分更细、分离更加明晰、组织分工更加合理。
现场交底工作大量减少:由于有工作包的支撑,大修开始前原则现场技术交底只进行一次,实践证明没有发生多次交底的现象,极大减轻技术管理人员工作量。
结束语
在检修石油化工设备的时候,其过程较为复杂,并且存在较多的安全隐患,只有针对性的展开控制,以检修工作包作为依据,才可以实现风险降低的目的,提升施工安全。
参考文献:
[1]林术财. Primarera P6系统在化工行业全面停车检修计划与进度管理中的应用[J]. 化工管理, 2018(20):246-247.
[2]操辉. 石油化工设备检修过程中的不安全因素及防范措施[J]. 化工设计通讯, 2019(03):73-74.
[3]张贤贵. 化工检修中受限空间作业安全管控要点[J]. 现代职业安全, 2019(04):173-175.
[4]Krishnankutty P , Hwang B G , Caldas C , et al. Assessing the Implementation of Best Productivity Practices in Maintenance Activities, Shutdowns, and Turnarounds of Petrochemical Plants[J]. Sustainability, 2019(05):93-94.
[5]张贤贵. 危险化学品生产装置检修期设备安全交出要点浅析[J]. 中国化工贸易, 2019(15):83-84.
[6]Alhamouri K , Caldas C H , Hwang B G , et al. Utilization of workface planning for the execution of maintenance activities, shutdowns and turnarounds in petrochemical facilities – a case study[J]. International Journal of Construction Management, 2019(02):1-15.
