南丹县天生桥水库扩容工程水土保持研究

发表时间:2020/9/9   来源:《科学与技术》2020年28卷9期   作者:李芳
[导读] 笔者结合多年工作经验,以南丹县天生桥水库扩容工程为案例,对水土保持防治措施布设原则

        摘  要:笔者结合多年工作经验,以南丹县天生桥水库扩容工程为案例,对水土保持防治措施布设原则、分区措施、水土保持监测进行深入分析,并探讨了项目的水土流失防治效果,以期为相关专业人士提供借鉴与参考。
        关键词:南丹县;水库扩容;水土保持;生态效益
1 工程概况
        天生桥水库扩容工程位于广西壮族自治区南丹县城西北15km处的城关镇关上村摩岜屯大平河谷上,原水库坝址以上集雨面积 98.9km2(含岩溶汇流区 39.7km2),总库容402万m3,有效库容 164万m3,是一座以灌溉为主,兼顾发电、防洪等综合利用的小(1)型水利工程。设计灌溉面积6173亩,发电装机容量 250kW,年平均发电量 54万kW.h。
2水土保持防治措施布设原则
        根据目前工程的实际情况以及项目区域内的水土流失现状,采取合适的解决措施,做好整体规划工作,尽可能与工程附近的景观相协调,减少对于原植被地区的破坏程度,合理布置各类取料场的位置,将各类材料集中堆放。在整个项目的施工过程中,务必要做到重视环境生态的建设,采取各种防护措施,尽可能避免由于施工扰动带来的环境破坏。在施工过程中,可以将植物措施与工程结合起来,遵循生态优先原则,优先实施植物措施,尽量减少硬性工程。遵循安全、经济与整体性原则,水土保持工作的核心要点就是防止工程施工过程中水土的流失,尽可能在保护整体工程进度的同时,有利于生态文明的建设、防洪安全工作的布置,将工程搭建成一个完整的系统。在工程设计过程中,可以考虑将防止水土流失的措施一并加入,作为水土保持防治体系的一个组成部分,且列入水土保持总费用。遵循源头控制、减少治理原则,为了减少项目建设区以外的其它区域的水土流失,尽可能减少由水土流失带来的经济损失,在措施布置上力求从源头上控制水土流失的发生发展。
3 水土流失防治分区措施
3.1挡水坝工程区
        施工前剥离表土,并将其送至预先设计好的临时堆土处,大坝区开挖边坡若遇到降雨拟采取临时覆盖措施,施工期间在外围设临时排水沟,施工后期开挖平台设平台排水沟。施工围堰后期需拆除运送至弃渣场堆放,后期开挖面为硬化或水域覆盖,不再有水土流失。
3.2输水管线工程区
        输水管线为分段施工,管线开挖须先剥离表土,表土临时堆放在管线两侧,管线临时堆土拟采用编织袋装土挡土墙临时拦挡。临时堆土采取临时覆盖措施,并在其外围部分设置临时性的排水沟。在管线正式开挖之后再进行回覆表土工作,之后依照按原用地类型进行土地恢复工作。
3.3永久性交通道路区
        新建交通道路需按照稳定坡比开挖,新建道路区域开挖前先剥离表土,将表土回覆在已经做好边坡的路段的边坡上,道路设置排水边沟措施和路基、路堑挡土墙措施等,道路边坡等施工迹地后期采取土地整治和绿化措施。
3.4管理房工程区
        管理房区施工前先剥离表土,将表土堆放在附近的临时堆土区,施工期需先开挖排水沟排水,后期再修复成永久性排水沟,管理房基础开挖土方需要临时堆放的拟采取临时拦挡和临时覆盖措施。后期利用表土回覆在拟绿化区域,然后绿化。
3.5弃渣场区
        堆渣前先剥离渣场的表土,并在渣场场口设置挡渣墙,堆渣拟逐层堆放并压实,渣场边坡按稳定坡比堆渣,堆渣过程中若遇到降雨拟临时采用防水布覆盖裸露边坡,渣场边坡后期采取覆土绿化措施防护,并在渣场内布置截排水沟,堆渣完成后将渣场回覆表土、进行土地整治,然后进行绿化或复耕。
3.6施工生产生活区
        施工前剥离表土,临时堆放于临时堆土场上,采取临时覆盖等措施,在施工过程中对堆放的建筑材料等采用彩布条临时覆盖,以免雨水冲刷,并开挖临时排水沟及临时沉沙池,施工结束恢复原地貌。
3.7施工临时道路区
        临时施工区域需要事先进行拟剥离工作,开挖回填边坡拟按土体稳定坡度放坡,填方坡脚根据地形需要局部设土袋挡土墙拦挡,施工道路期设路旁土质排水沟,施工完成后进行回覆表土以及整治工作,在这些工作都完成之后,在进行复耕以及植被的恢复工作。
3.8临时堆土区
        堆土期间采取临时拦挡、临时覆盖、临时排水沟、临时沉沙池措施,后期进行土地整治,然后再进行复耕或绿化。
3.9新增水库淹没区
        新增水库淹没区不采取工程措施和植物措施,只采取预防和管理等软措施,在库岸清理过程中加强施工管理,不扰动淹没区域以外地表,不开挖动土。
4 水土保持监测
        (1)水土流失因子监测:水土流失的主要动因包含众多,包括水利侵蚀以及重力侵蚀等等,也包括降雨、地形以及当地的植被类型等等,当地地面物质的组成以及结构,也将影响水土流失的监测工作。
        (2)水土流失量监测:主要包括原地貌水土流失背景值的调查,施工过程中水土流失及其动态变化,弃土弃渣流失量及其动态变化等。可以根据周围水体和沉沙池的淤积量推算水土流失量。
        (3)水土流失危害监测:水土流失会对当地的土地资源以及植被造成一定程度的破坏,更会影响河流中泥沙的含量,边坡稳定状况,景观影响度,对项目区及周边环境和社会经济的影响等。
        (4)水土保持防治效果监测:监测人员可以依据监测方案中的指标要求,明确防止措施的具体内容以及数量要求,林草的成活率要求、生长状况等等,工程的安全性、稳定性也是监测任务之一,各项措施的拦渣保土效果,生态环境的改善状况、景观影响度的降低等来说明水土保持预防的效果。
        (5)重大水土流失事件监测:工程建设过程中如发生重大水土流失灾害,在灾害事件发生后一周内完成监测,并及时上报当地水行政主管部门。
        水土保持监测重点众多,主要包括:项目区水土保持状况,地貌土壤侵蚀状况,工程的渣土量的堆放情况,原地貌植被扰动状况,水土保持措施实施情况等。
5 防治效果分析
        水土流失防治效果预测主要是对照方案采取的水土流失防治措施,预测可能达到的防治效果。通过实施水土保持方案设计的各项措施后,到设计水平年各项防治目标值如下:
(1)扰动土地整治率
        通过本工程水土保持措施的实施,项目区内扰动地表面积得到全面综合治理,工程建设造成的水土流失得到有效防治,预计到设计水平年项目区总整治扰动土地面积 64.04hm2,扰动土地整治率达到 99.5%。
(2)水土流失总治理度
        水土流失总治理度的定义就是目前项目内部水土流失治理已经达标的面积总数占总面积的比例。依照本工程实施水土保持措施计划,到设计水平年之时,工程建设区内部的总治理程度将高达97.8%。
(3)土壤流失控制比
        土壤流失控制比的定义为工程的范围内范围内被允许的水土流失量与治理工作完成之后的平均水土流失强度的比例。项目区域属于西南部分的山区,土壤容许流失量为 500t/(km2·a),采取本工程设计的水土保持措施到设计水平年后平均土壤流失量为500t/(km2·a),水土流失模数控制比为 1.0,达到水土流失防治目标的要求。
        本项目土壤侵蚀模数背景值为 435t/(km2·a),预测不采取防治措施时,施工期间土壤侵蚀模数值达到 4280~13430t/(km2·a),通过本工程采取的各项水土保持措施实施后,预计可减少水土流失量 3850t。
(4)拦渣率
        拦渣率的定义为项目区域范围内通过各种措施拦挡的弃土(石、渣)量与工程弃土(石、渣)量的比例。本工程弃土(石、渣)量为 22.96 万m3,弃渣采取拦挡、排水措施后,预计实际总拦挡弃渣量为 22.20 万m3,预计拦渣率达到 96.7%。
(5)林草植被恢复率、林草覆盖率
        本工程水土保持措施实施后,项目区裸露地表有了林草植被的覆盖。到设计水平年项目区林草植被恢复率达到 99.0%,林草覆盖率为 39.3%。

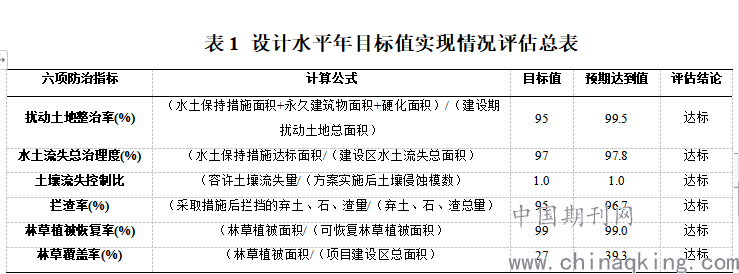

        经过以上 6 项目防治指标值的分析,预计到设计水平年,经过实施各项水土流失防护措施后,水土流失防治目标值都能够实现达标。
结  语
        综上所述,本工程水土保持方案实施后,水土流失防治目标可以达标,工程建设区水土流失都得到治理,确保该项目的安全运行,同时起到改善当地水土流失状况的目的,确保生态环境得到一个良性的循环。
参考文献
[1]王魁.中小型水库扩容工程施工中造成的主要环境问题及对策[J].河南科技,2015(06):154-156.
[2]张超,王治国,凌峰,纪强,孟繁斌.水土保持功能评价及其在水土保持区划中的应用[J].中国水土保持科学,2016,14(05):90-99.
