中铁建大桥工程局集团第四工程有限公司
摘要:水泥粉煤灰碎石桩(简称CFG桩)是由碎石、石屑、砂石和粉煤灰掺适量水泥加水拌和,用成桩机械在地基中制成桩基,多用于路基软基处理,CFG桩复核地基是由CFG桩、桩间土和褥垫层一起构成的复合地基。
关键词:荷载;复合地基承载力;褥垫层
1.前言
贵阳市轨道交通1号线剩余土建结构工程第一工作段包括:金阳车辆段与综合基地土石方工程(不含房建结构工程),金阳车辆段(工程起点)~下麦西站区间土建结构工程。
本工作段CFG桩加固范围里程如下:
JK0+050~JK0+587.5,长537.5m;JK0+075~JK0+282.5,长207.5m;
JK0+567.5~JK0+637.5,长70m;JK0+612.5~JK1+012.5,长400m;
JK1+037.5~JK1+062.5,长25m;JK1+037.5~JK1+212.5,长175m;
JK1+162.5~JK1+212.5,长50m,地基采用CFG桩进行加固。
CFG桩桩间距1.5m和2.0m,成桩直径0.5m,采用正三角形布置,桩底置于灰岩顶面以下0.5m。
本项目CFG桩施工重点难点:CFG桩面积为61500平方米,约26000根,240000米。工作量大。
2.CFG桩复合地基的工程特点
2.1桩体作用明显
由于桩体材料高于软土底层,在荷载作用下,CFG桩的压缩性明显比桩间土小,因此基础传给复合地基的附加应力,随着底层变形逐渐集中到桩体上,出现应力集中现象。大部分荷载由桩体承受,桩间土应力明显减小,复合地基承载力较天然地基有所提高,基础的沉降量亦减小,随着桩体刚度的增加,桩体作用发挥更加明显。
2.2褥垫层作用明显
褥垫层的设置是CFG桩复合地基的关键之一,褥垫层是粒状材料组成的三体垫层。CFG桩和桩间土一起,通过褥垫层形成CFG桩复合地基。褥垫层为桩向上刺入提供了条件,通过垫层材料的流动补给,使桩间土与基础始终保持接触。在装土共同作用下,地基土的强度得到一定发挥,相应的减少了对桩的承载力要求。
3.CFG桩施工
3.1施工工艺流程图

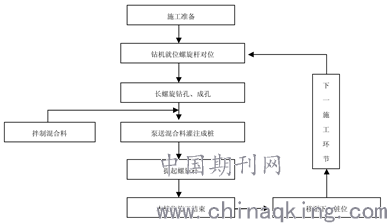

.png)
长螺旋钻管内泵压混合料灌注施工工艺流程图
3.2工艺性试桩
3.2.1试桩目的
(1) 验证机械性能,选择合理的机械配备;
(2) 验证工艺流程,总结出有关CFG桩的施工参数、钻进速度、拔管速率、施工工艺、试验检测等,具体指导后续CFG桩的施工;
(3)对成桩质量进行检测,确定检测方法;
(4)对地质情况核验;
(5)优化混合料的配合比,确定混合料拌合时间。
3.2.2试桩总结
对施工中钻进速度、提管速度、混合料配合比、混合料坍落度,钻孔顺序进行记录和总结,分析数据,作为以后大面积施工CFG桩的依据。
3.3施工方法
(1)桩位放样:先用全站仪放出路基两侧纵向控制桩,施工前再根据桩位布置图用钢尺逐点放出桩位,并用石灰做出每个CFG桩标记。放样后再对其进行全面核查,确保桩的位置、数量及布设形式准确无误。
(2)钻机就位:钻机就位后,应用钻机塔身的前后和左右的垂直标杆检查塔身导杆,校正位置,使钻杆垂直对准桩位中心,确保CFG桩垂直度容许偏差不大于1%,桩位容许偏差不大于10cm。调整桩机水平及垂直度,以达到最佳状态。
(3)成孔:钻孔开始时,关闭钻头阀门,向下移动钻杆至钻头触及地面时,启动马达钻进,一般先慢后快,如发现钻杆摇晃或难钻时应放慢进尺。钻头到达设计桩长预定标高时,于动力头底面停留位置相应的钻机塔身处作醒目标记,作为施工时控制桩长的依据。
(4)混合料灌注:CFG桩成孔至设计深度后,钻机停钻,并同时开始灌注混合填料,当钻杆芯管充满混合料后再开始拔管,严禁先提管后泵料。成桩提拔速度宜控制在每分钟2~3m,成桩过程宜连续进行,应避免因后台供料慢而导致停机待料,灌注成桩完成后,用水泥袋盖好桩头,进行保护,施工桩顶高程宜比设计桩顶高50cm左右,桩径不得小于设计值。
(5)CFG桩施工完毕在其混合料初凝后,进行钻桩弃土清运,清运时不可对扩大桩头以下的桩身造成伤害,不可扰动桩间土,不可破坏工作面未施工的桩位。清运完毕后清除地表面种植土30cm,并开挖其下20cm保护土层,清除保护土层时不得扰动基底土,防止形成橡皮土。施工时严格控制标高,不得超挖。
(6)保护土层清除后,截除桩顶50cm桩头,桩顶容许偏差0~20mm。如果在基槽开挖和截桩头时造成桩体断至设计标高以下过多,必须接桩至设计桩顶标高,剔平凿毛桩顶,用与桩体材料、配合比相同的混合料接桩,并超出桩周200mm。
3.4施工技术措施
(1)钻机进入现场,组装后保证钻杆具有足够长度,满足桩长变化的需要。
(2)钻机就位时,由现场技术员检查桩位无误后,通知施工员可以安装钻机就位。在桩旁的机架侧面用红油漆作好钻孔深度的水准标高标志,填写施工标识并挂在桩机上。开机前须检查导向架的垂直度,施工中随时观察和保持钻机底盘的水平和导向架的竖直,桩体垂直度偏差不得超过1.0%,桩位偏差不大于50mm,成桩直径不得小于设计值。
(3)钻孔开始时,关闭钻头阀门,向下移动钻杆至钻头触及地面时,启动钻机钻入,钻进时应先慢后快。钻头到达设计桩长预定标高时,于动力头底面停留位置相应的钻机塔身处作醒目标记,作为施工时控制桩长的依据。
(4)钻孔至设计标高后,停止钻进,开始混合料灌注。每根桩的投料量应不少于设计灌注量。钻杆芯管充满混合料后开始拔管,施工桩顶高程高出设计高程50cm,灌注成桩完后,桩顶盖土封顶予以保护。长螺旋钻管内泵压混合料灌注施工在钻至设计深度后,应准确掌握提拔钻杆时间,混合料泵送量与拔管速度相配合,保证桩体连续、均匀、密实。施工过程中应认真填写施工记录。
(5)成桩后,移机到下一根桩继续施工。
(6)清土及凿桩:
① 第一步清土在灌压桩施工完毕后立即将多余砼铲除;
② 第二步在成桩后5天左右凿桩,避免因桩身强度较大时凿桩困难;
③ 清土采用小型机械设备及人工开挖、运输,避免断桩及对地基土的扰动;
④ 清土预留至少20cm人工清除,找平,施工时严格控制标高,不得超挖。;
⑤ 因凿桩造成桩顶开裂、断裂,按桩基混凝土接桩规定,断面凿毛,刷素水泥浆后用高一级混凝土填补并振捣密实。
4.褥垫层的作用机理
褥垫层的主要作用如下:
(1)保证了桩、土共同承担荷载。在给定荷载作用上,桩承受较多的荷载,随着时间的增加桩发生一定的沉降,荷载逐渐向土体转移。土承担的荷载随时间的增加逐渐增加;桩承担的荷载随时间增加逐渐减少。设置褥垫层后,即使桩端落在好的土层上,也能保证一部分荷载通过桩间土上;
(2)减小了基础底面的应力集中;
(3)调整了桩、土的水平荷载分担比。桩、土竖向荷载分担与褥垫层厚度密切相关。
5.总结
水泥粉煤灰碎石桩多用于软基处理,相对桩基比较,CFG桩体材料可掺入粉煤灰、不配筋以及充分发挥桩间土承载能力,工程造价大为降低。复合式地基的特点是桩体和土体相互作用和相互受力,是力求把天然材料和人工材料的潜能发挥到极致。桩土的材料性质的差异,造成复合地基形式的千变万化,尚有许多问题需要进一步研究,在以后施工实践中不断地总结数据积累经验,才能使CFG桩施工技术上一个新台阶。
参考文献:
水泥粉煤灰碎石桩复合地基工程应用研究 阮班席 湖北工业大学学报 2008年
