摘要:洞石作为一种新型进口建筑装饰用石材,其独特的纹样和颜色受到人们的关注,从物理化学性能上看,由于洞石结构内部存有大量的孔洞,本身密度较小,吸水率较大,强度较大理石小,并且表面存有大量的纹理,泥质带线等,此类型的建筑材料性能相对较差,因此在大面积洞石幕墙干挂施工技术中应选取补强施工工艺,确保建筑施工质量的提升,基于此本文以案例分析法,选取某工程为例,对大面积洞石幕墙干挂施工技术内容及要点进行分析,期望能够给相关领域施工技术人员提供一定理论参考。
关键词:大面积洞石;石幕墙;干挂施工技术
0引言
由于洞石材料自身的物理性能所致,洞石幕墙施工工艺难度较大,需要选取使用补强工艺,使得板块抗弯强度能够符合和满足施工技术应用需求,采取科学合理的干挂施工工艺,促进其满足干挂施工工艺,并将板块结构与锚固件结构进行抗拔力要求的分析,及时采取有效的防腐设计技术,保证洞石结构具备良好的抗冻性和耐候性。基于此,本文以某项目工程为例,对大面积洞石幕墙干挂施工技术要点进行论述,如石材的选取、加工、板材补强工艺、石材的运输等,供参考。
1工程简介
某地区污水处理厂办公大楼,是由当地政府投资兴建的集水处理监管、智能监控、数据处理等作业为主的智能化建筑。工程地上8层,地下1层,总建筑面积达85693.8㎡,建筑总高度达62.5m,建筑结构造型复杂化,其中外幕墙结构石材规格复杂,建筑造型复杂化,其中幕墙建筑总面积可达6万多㎡,洞石幕墙结构面积约为3万㎡,本项目工程中,石材分割尺寸为550mm×1150mm,并且石材厚度为36mm,要求安装精度高、平整度符合设计要求。本项目中的石材施工技术主要选取背部栓干挂与L形的干挂相互结合方法。
2大面积洞石幕墙干挂施工技术要点分析
2.1石材的选择
首先,依据本文选取的工程项目的施工环境和施工特点,对多样化的石材材质及使用特点进行了综合比较和分析,如石材材质、石材的表面纹理等,选取的主要是来自意大利、土耳其和伊朗等国家的进口石材,最终通过必选得出土耳其产的米白色平行纹理洞石结构作为本项目的幕墙结构应用石材。加强对石材的管理,优化管理模式,促进管理技术的应用,实现对大面积洞石幕墙干挂施工工艺的优化与处理,明确施工管理规定及措施等。

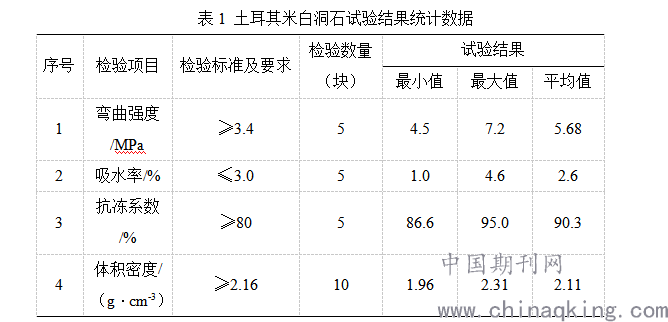

其次,由于洞石结构结构材料为天然石灰石范围,不同产地结构的洞石材料性质差异化大,同时在荒料加工过程中,应对石材结构的物理特性,如吸水性、吸水率、抗冻系数和体积密度等进行试验分析,最终的参数试验结果统计见下表1。
经过本试验结果表明,洞石石材的密度不能够满足《干挂饰面石材及其金属挂件》JC830—2005规范中的相关要求,虽然石材的吸水性和弯曲强度符合相关规范的要求,但是与建筑装饰装修工程质量验收规范》GB50210—2001 9.4.2 条中的相关规定,如所用石材中对应的幕墙工程所能够使用的石材弯曲强度不可以低于8.0MPa,对应吸水率应小于0.8%。
此外,与国内的相关洞石材料相比较得出,选取洞石幕墙施工工艺,不仅能够优化洞石在本项目工程中的直接应用,同时能够促进本项目工程中施工技术的可行性分析,并组织相关洞石建筑材料研究人员,在经过层层专家论证后,加强工艺补强,保证土耳其米白洞石结构可广泛的应用于本项目工程中。
2.2石材加工处理
2.2.1荒料的切割作业
选择在切割作业空间,利用大砂锯将石材荒料切割成薄板结构,并选择使用清水对薄板充分的洗净,由于洞石结构的吸水性相对较好,加上板材补强及应用的过程中,需要对对应的板材进行自然晾干,但是由于天气因素的影响,导致自然晾干处理难度加大,在烘干的过程中,板面结构可转变成为米白色后再放置30min以上,这样摸板面结构处于乌潮湿状态,认定为已经干燥。
2.2.2板材的补强处理
(1)孔洞处理。针对板面孔洞的处理,应选择使用不小于300的目洞石粉掺环氧树脂材料,并将其搅拌形成膏状,然后倒在水泥刮刀上,进行反复涂刮,实现孔洞结构的补平,补挂的次数一般控制在4次左右,保证胶体结构能完全粘结,每次调挂量需要在5min以内处理完,如果遇到孔洞较大的结构,要选择使用镶嵌洞石颗粒的方式,保证补强的有效性,洞石的颗粒大小、纹理及颜色等要根据板面结构的花色和纹路中孔洞的大小决定。
(2)抛光。待补胶结束后,需要放置24h,然后补强完成并固定化后,进入到磨抛加工流程,对石材的外部结构的表面进行磨光作业。
(3)板材的切割作业。待板材抛光作业完毕以后,对板材进行适时的切割,选取使用红外切割机,对每块板的质量进行分析,并选择使用笔机制的标出孔洞的大小等,对存在的密集型的孔洞结构和系统纹样缺陷进行分析,必要情况下,要对切割进行及时的避让,确保切割过程严格的依据设计图纸的尺寸要求,加强设计,保证切割作业过程中,速度均匀,避免出现崩面和掉角现象的发生。
(4)开槽衬筋。本项目工程中的板材结构多为长条形状,因此具有一定的脆性,为了能够保证板材能够在运输施工的过程中保持完整,预防板材折断的现象,应选择使用开槽加圆钢衬筋的方式,给予板材的补强。
(5)纤维布粘贴式补强。结合工程经济分析,得出板材结构背面可采取粘附纤维布进行补强施工的措施,可采取使用细孔纤维结构结合环氧树脂添加对应板材结构,进而保证和实现板材补强的最终目的。
(6)板材的排板及运输。洞石结构具有独特的纹理,因此在排板模式的选择上,应尽可能的选取整体式,这样可实现各段纹理的相互拼接,达到花纹颜色可衔接作用,有效的提升材料加工的效率,同时要派专人参与的石材加工的监管中,对加工好的石材结构进行预先排板处理,并确保板材结构整体的纹理性、实现自然过渡,排板的最终方案要符合业主、监理和设计的基本需求,然后对石材进行统一编号,依据实际需求,确保板材结构能够分批逐次进场。在干挂施工的过程中,必须要充分的结合排板图纸的基本要求,依据已经设定的相关编号,对号入座,并按照排板的最终顺序将其装饰在建筑物结构上。
2.3 石材运输
石材结构的成品在运输环节中,要选取使用木箱包装,外附加加固装置,如铁腰,板材装箱的过程中,要侧向放置,确保光面对应着光面,粗面与粗面对应,同时在光面结构间可增加软垫材料,并使用不透水材料对整个的石材进行有效的包裹。在将石材运送到现场的过程中,要保证多堆放两层,下层垫木方,石材室外的码放中,要选择使用塑料布将其盖上,避免和防止雷雨天气的影响。在运输的过程总,还要做好路线的规划,明确好运输的途径,加强对运输材料的管理,明确运输范围及运输过程中注意的问题,做好预防工作,并通过施工规范中的要求,合理约束和控制施工运输过程。
2.4项目施工管理措施
洞石板材结构是碳酸盐结构的石灰岩,碳酸性相对较差,应用于江浙等地区的工程施工较多,但是由于雨季的侵蚀,会导致石材加速破坏,尤其是对于干挂法的大面积用于外墙的情况下,更会加速石材的破坏,会加大安全隐患,因此相关管理部门也提出了更高的要求,因此在实际施工的过程中,应做到严格把关,加强防范管理,并且在实际的施工环节中,要做好个人防护设备的佩戴,并通过加强控制和管理,将事故发生率降低到最低的环节。
其次,要制定工程建设项目质量管理规定,构建明确的管理制度,加强经济奖惩措施,对施工技术管理人员的管理职责及施工标准落实到位,加强职责分工,并且要针对性的做好岗前培训,明确教育、技术交底及多种质量管理措施的并用,加强施工工艺的优化处理,并促进施工技术人员管理意识的提升,落实好班组专业人员的质量监督管理工作,对存在的问题要及时的整改。除此之外,要把好每一道施工工序,不要将施工技术应用过程中存在的问题延续到下一道施工工序中,质量监督管理人员,要对施工材料做好抽检管理工作,并对每一道工序进行全面、仔细检查,不留下任何施工隐患。
3结束语
综上所述,为了保证和提高大面积洞石幕墙干挂施工技术的应用质量,明确施工技术的应用要点,本文依托具体项目工程,分别对大面积洞石幕墙干挂施工技术要点进行分析,如石材的切割、石材的补强、石材的运输等,期望能够借助以上研究,对相关领域技术创新实施奠定坚实基础。
参考文献
[1]赵立国. 洞石在建筑幕墙中的应用研究[D].浙江大学,2007.
[2]陈利君,张芳. 洞石幕墙干挂施工工艺[J]. 浙江建筑,2009,26(08):54-55+72.
[3]李智. 东莞行政中心石材幕墙米黄洞石板材的补强工艺[J]. 广东建材,2004(04):62-66.
[4]王浩. 浅谈工程背槽式幕墙施工技术探讨[J]. 中国建筑金属结构,2013(18):33-34.
[5]李翠. 建筑再利用中材料构件的全生命周期应用研究[D].北京交通大学,2012.
