基坑排水沟防渗漏治理施工一例

发表时间:2020/9/18   来源:《城镇建设》2020年16期   作者:丁波 陈晓东
[导读] 完善的基坑排水体系是基坑安全平稳施工的重要保障

         丁波 陈晓东
         中建八局第四建设有限公司华东公司
         摘要:完善的基坑排水体系是基坑安全平稳施工的重要保障,基坑设置排水沟则是其中关键的一环。本文基于某工程实例,对基坑排水沟防渗漏的处理进行深入研究,分析了排水沟渗漏原因及其处理措施,同时对构建完善基坑排水体系提出了相应的观点。
         关键词:基坑;排水沟;渗漏;原因分析;丙纶布
         处在软土地区的基坑工程,地基土层软弱、易流变,地下水埋深浅水量丰富,减小基坑内土体含水量,增强土体稳定性是基坑安全施工的前提。排水沟的设置对于地下水的排放,雨水、外来水流入基坑的拦截起到重要作用。排水沟一旦出现渗漏,直接影响基坑降水的效率和质量。本文基于上海览海西南骨科医院基坑工程实例,分析了基坑排水沟渗漏原因,防渗漏的处理及工艺措施,以期对类似基坑工程有一定的借鉴意义。
1.工程概况
1.1 基坑概况
         览海西南骨科医院基坑总面积约21026㎡,总延长621m,场地自然地坪标高为-1.30m,地下室底板面标高为-13.50m,基坑普遍挖深为13.55m,为地下两层的框架结构。基坑围护结构采用钻孔灌注桩结合单排三轴水泥土搅拌桩止水帷幕的形式,内部设置三道钢筋混凝土支撑。止水帷幕采用φ850@600三轴水泥土搅拌桩,与普遍侧钻孔灌注桩净距为200mm。基坑施工区为冲击湖平原,水系发育,主要以粘性土为主,土质松散且不均。地面标高在4.40m,地势平坦,基坑分四层土开挖,采用顺作法施工,施工周期较长,为9个月。
         根据本工程基坑特点,不管是地下水的排放还是雨水、外来水流入基坑内的拦截,排水沟在本工程中尤为重要。排水沟出现渗漏问题,会造成土方含水过大无法外运、支撑施工困难、施工成本增加,若不能及时分析找出原因,制定处理措施,将会影响整个项目的工期和基坑的安全。
1.2 排水沟概况
         排水沟沿基坑一圈布置,靠基坑内侧采用砖砌筑挡墙,墙体宽240mm、高750mm,每隔3m设置1个构造柱且与墙体转角处亦设置构造柱,构造柱尺寸240mm*240mm,高度同墙高。墙体顶部设置通长压顶梁,压顶梁尺寸240mm*200mm,靠基坑外侧与场边道路找平。排水沟内高450mm,宽300mm,水泥砂浆抹面,沟内排水坡度2%,雨污水、抽排地下水经排水沟流至东南角最低点,汇集于三级沉淀池,经沉淀后接入位于1#大门内侧的市政污水井。灰砂砖采用强度等级MU20,砌筑抹灰砂浆采用M7.5水泥砂浆。

图1 基坑排水沟平面布置

2.基坑排水沟渗漏分析及治理
         在完成部分区域排水沟后即投入使用,在使用过程中发现,整个排水沟均存在漏水、渗水的情况,部分区域漏水严重,导致坑内积水,即出现这么一种现象:“从基坑中辛辛苦苦抽上来的水又漏回基坑下去了”,同时排水沟也无法起到截水、排水的作用。

图2 排水沟漏图
2.1排水沟渗漏原因分析
2.1.1初步分析
         1、排水沟采用砖砌, 内面采用10mm砂浆找平,砂浆开裂是漏水原因,需对砂浆开裂处进行整体修补;
         2、砖砌墙体抗渗性劣于混凝土,对剩余未完成排水沟采用C20现浇混凝土挡墙;
         3、排水沟施工期间为夏季,气温逐渐降低,热胀冷缩会引起墙体开裂,在天气冷的时候集中对裂缝进行修补;
         分析上述原因,作者立即采取措施,但渗漏现象依旧存在,且有趋于严重的现象。

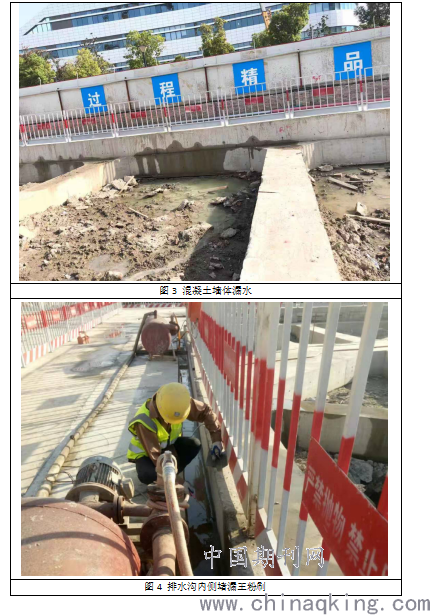

图3 混凝土墙体漏水

图4 排水沟内侧堵漏王粉刷


2.1.2 根本原因分析
         1、由于基坑所处地区为软土地区,地层分布较为复杂,所以基坑周围土体存在不均匀的流变变形,在开挖之前,对基坑内土体实行了降水措施,使得土体在这个过程中产生固结沉降,坑内、坑外荷载的变化导致基坑围护结构位移和变形,直接将排水沟“撕裂”,出现渗漏问题。
         2、排水沟沟底土体被水浸泡后,产生流失现象,引起排水沟不均匀沉降。
2.2排水沟渗漏处理
         作者在分析找出了根本原因后,制定了三个处理措施,经层层分析,最终选用第三种措施,最为经济可行。
         1、在粉刷层中增设钢筋网片。考虑到粉刷层始终作为一道附加层,受气候、荷载影响,本身强度不高,抗剪、抗裂性能不佳,易与基体分离,并开裂,还是会有很大的风险漏水,同时造价偏高。此方案排除。
         2、采用抗渗混凝土浇筑。由于发现渗漏问题的时候,排水沟已完成大部分,重新凿除不大现实,同时抗渗混凝土造价较高,不经济。此方案排除。
         3、整体增加一圈防水材料。采用传统防水材料,如SBS、非沥青高分子膜等价格偏高,整体做下来光材料就要8万元,用于排水沟防渗漏处理不经济。采用丙纶布作为排水沟的防水材料,整体造价仅约6000元。丙纶布防水卷材是在充分研究了现有防水防渗类卷材产品的基础上,根据现代工程对防水防渗材料的新要求而制造的一种构造全新、多用途、具有良好综合技术性能的防水防渗材料。

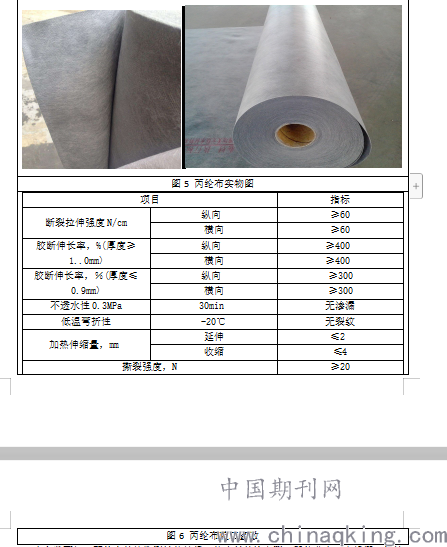

图5 丙纶布实物图

图6 丙纶布施工参数
         由参数可知,丙纶布的抗撕裂性能较好,能应付基坑变形,即使发生一点损坏,修补一下即可。综合评估下来,丙纶布造价低、性能好,适宜作为基坑排水沟防渗漏卷材使用。
3.丙纶布施工工艺
3.1施工目标
         1、工期目标:施工期间沟内不能排水,工期是越快越好,综合考虑定为2天,此阶段不排水;
         2、成本目标:通过分析整体排水沟造价,成本须控制于6000元;
         3、质量目标:防水质量合格就行,允许出现局部渗漏,不允许出现漏水成流的现象。
3.2资源安排
3.2.1施工人员
         6人:清理基层1人,制运胶凝材料1人,铺贴卷材4人。
3.2.2施工机具
         搅拌容器、搅拌电钻、手提桶、橡胶刮板、剪刀、扫帚、铁锹等。
3.2.3施工材料
         所用材料为聚乙烯丙纶复合防水卷材(丙纶布)、水泥、胶粘剂。
3.3工艺流程

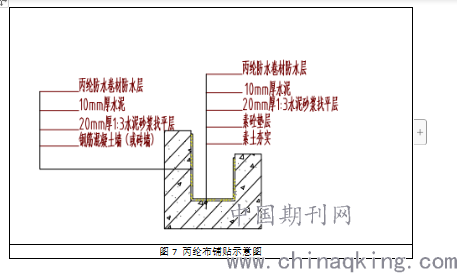

         沟槽清理→丙纶布裁剪、胶凝材料制作→排水沟涂刷胶凝材料→丙纶布涂刷胶凝材料→丙纶布铺贴→接缝及拐角节点处理→表面清理并养护。

图7 丙纶布铺贴示意图

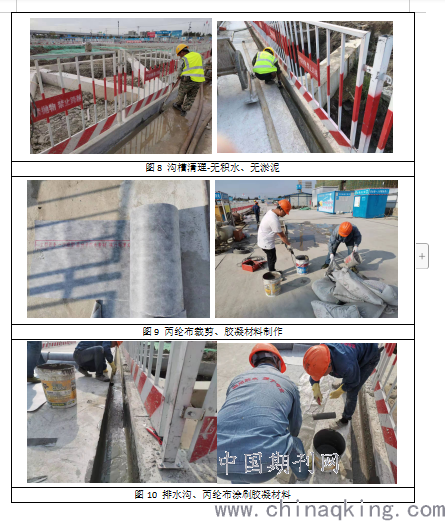

图8 沟槽清理-无积水、无淤泥

图9 丙纶布裁剪、胶凝材料制作

图10 排水沟、丙纶布涂刷胶凝材料

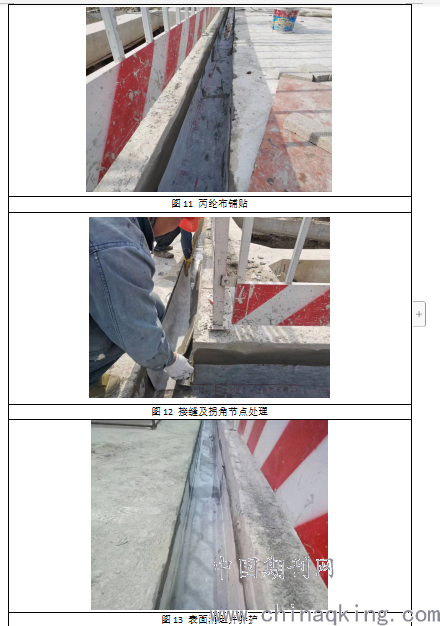

图11 丙纶布铺贴

图12 接缝及拐角节点处理

图13 表面清理并养护
3.4施工方法
3.4.1清理基层
         要求基层无明水、杂物、尘土、淤泥或滞留砂浆,空隙允许平缓变化,且每米长度内不得多于一处。
3.4.2胶凝剂的配制
         粘贴防水层时,胶粘剂含量为水泥重量的2.5%,即一袋水泥(50kg)配用一袋胶粘剂(1.25kg)。配制时将一袋胶粘剂与6kg~10kg的水泥干混均匀,然后边搅拌边将其加入到27.5kg~32.5kg的水中(相当于水泥重量的55%~65%,即2.5个外包装箱容积),搅拌均匀后逐渐加入剩余的水泥,边加入水泥边搅拌,搅拌至无凝块、无沉淀、无气泡即可使用。
         注意事项:防水卷材粘贴后24小时内禁止向水泥胶处洒水、或胶凝材料达到强度后,可进行排水。
3.4.3聚乙烯复合防水卷材施工
         防水卷材施工必须在找平层验收合格后进行,原则上聚乙烯丙纶复合防水卷材的粘贴,对基层的含水率无特殊要求,只要无明水即可施工,因当有明水现象时,水泥胶被过份稀释,使粘接层出现过薄、不均匀、漏粘等现象,卷材粘贴后防水层以下水份含量过高,影响了卷材粘接强度及施工质量。但基层含水量也不宜过低,过低时会导致水泥胶严重脱水、粉化,使水泥无法进行正常的水化反应,不能凝结硬化。通过实践证明,当基层含水率在40%~60%时,复合卷材的施工效果最佳。
         铺贴方法:将胶凝材料用灰刀或滚刷涂到基层(找平层)和卷材对应的表面上厚约10mm,然后粘贴卷材,同时在卷材上表面用刮板将粘接面排气压实,排出多余部分粘接胶,这是保证工程质量的关键。
3.4.4接缝及拐角节点处理
         卷材接缝处理:?卷材接缝处是卷材防水层的关键部位,处理不好极易张口、翘边、脱落。卷材铺贴完成后,在接缝处再用胶凝材料涂刷一遍将接缝涂刷严实。
         拐角节点处理:在拐角处先铺贴增强附加层,附加层长度为500mm,等附加层验收合格后再大面积铺贴,其搭接长度不得小于100mm。
         作为防水卷材直接铺贴在排水沟水泥找平的侧壁和沟底面,施工流程:沟槽清理→丙纶布裁剪、胶凝材料制作→排水沟涂刷胶凝材料→丙纶布涂刷胶凝材料→丙纶布铺贴→接缝及拐角节点处理→表面清理并养护。
4.治理效果
         在完成了一段排水沟后,进行了排水试验,整体无渗漏,随即安排大面积施工,整个环基坑一圈600m长排水沟,施工工期仅2天,花费人工12个,材料2000元,综合成本约5000元,低于预期造价,防水效果超过预期效果。

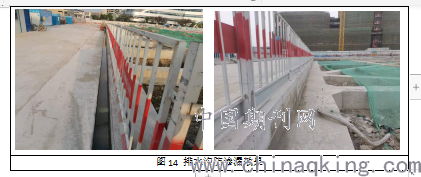

图14 排水沟防渗漏效果


5.结语
         本文对览海西南骨科医院基坑排水沟防渗漏处理进行了阐述,通过层层分析,找出渗漏原因,制定最为经济可行的处理措施,并实际验证其具有良好效果。同时通过渗漏问题的原因分析,说明基坑排水体系的局部失效是极有可能发生的,只有提前做好处理预案,才可以避免渗漏带来的进一步危害。
         通过此工程基坑排水体系额实例分析,为基坑排水沟防渗漏提供了一个很好的思路,对类似工程的施工有一定的借鉴作用。

参考文献
         [1]吴亚丁,地下工程渗漏水的原因与治理办法[J].山西建筑,2006,32(14)
         [2]陈华明,基坑漏水的预防与处理[J],山西建筑,2010(12)

投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
