铝合金模板在超高层住宅建筑中的应用及监理控制

发表时间:2020/10/13   来源:《城镇建设》2020年20期   作者:缪少云 戴蓉 罗旺 缪巧 余光耀
[导读] 铝合金模板体系是一种新型模板体系
        缪少云  戴蓉  罗旺  缪巧  余光耀
        武汉飞虹工程管理咨询有限公司 湖北 武汉430000

        摘要: 铝合金模板体系是一种新型模板体系,通过武汉某超高层住宅项目的应用。对其优缺点、施工工艺流程、安装操作要点、监理控制要点和效益分析,表明采用铝合金模板体系在降低工程成本、节能环保、文明施工、加快施工进度、提高工程质量等方面取得了优势,为以后铝合金模板在超高层建筑施工中的应用提供借鉴参考。
        关键词: 铝合金模板;超高层建筑;模板施工
        1 工程概况
        武汉某工程,总建筑面积288908.96㎡,由8栋27层-48层住宅组成,工程采用剪力墙结构,楼层多为标准层,其中1号楼47层高139.7米、标准层45层,2号楼48层高139.5米、标准层46层,7号楼47层高139.5米、标准层46层,3栋超高层标准层施工中采用铝合金模板支撑体系。1#楼标准层单层建筑面积486.35㎡(单层模板展开面积约1750.86㎡),2#楼标准层单层建筑面积564.34㎡(单层模板展开面积约2031.62㎡),7#楼标准层单层建筑面积994.36㎡(单层模板展开面积约3579.70㎡)。
        2 铝合金模板优缺点
2.1 优点
        (1)施工方便,重量轻、刚度高、稳定性好、模板及支撑通过传料口向上层传递不需要垂直运输设备的转运。
        (2) 节约木材、绿色环保、减少建筑废料的产生和处理、安全文明施工程度高。
        (3)定型化、标准化, 拼装精度高,铝合金模板水平和垂直度能得到很好的控制,混凝土成型质量高,从而不需要进行抹灰工作,利于质量控制。
(4)节约成本,缩短工期。                                                                                                                    2.2缺点
 (1)一次性投入较大。
 (2)一些线条、转换层等部位不能使用铝合金模板,使用具有一定的局限性。
        3施工工艺流程
        测量放线并复核→墙柱钢筋安装→预留预埋→隐蔽工程验收→墙柱铝模安装→梁板铝模板安装 →铝合金模板校正加固→ 梁板钢筋安装→预埋预留→隐蔽工程验收→混凝土浇筑并养护→铝合金模板拆除→铝合金模板倒运,进入下一楼层铝合金模板的安装流程。
        4安装操作要点
        4.1模板安装前的准备
        (1)完成施工测量放线并复核,控制好本层的水平标高,模板底部高度应保证一致,墙体标高高差应控制在±5mm范围内。
        (2)在墙身的两端及转角处,用φ8的圆钢定位,中间每隔2m应焊接一个定位筋。
        (3)铝合金模板安装前应保证设计的预留洞口、预埋件已留置,管线已敷设完毕,墙柱钢筋安装完毕并已验收合格。
        4.2墙柱模板安装
        (1)铝合金模板的安装按照先内墙、后外墙的顺序,安装完毕后应进行垂直及水平标高的调整。安装内墙模板从内角模开始,也可以从墙头封板开始,安装外墙模板之前需要安装外围导墙板,用固定螺丝锚固到混凝土结构中,外墙模板的重量支撑在导墙板上,安装时可使用塔吊整体吊装就位。安装洞口模板,按要求设置门窗洞口模板,洞口四边与墙模板连接牢靠。
        (2)墙柱模板的加固处理,墙柱模板安装完毕后,在模板上预留孔穿上对拉螺杆,对拉螺杆外边附背楞,转角处设置直角背楞,防止墙模板发生扭转、错台,保证结构的顺直光滑。
        (3)墙柱模板安装完毕后,安装斜向支持,对墙柱模板的水平标高及垂直度做初步调整,墙柱模板初步调整完毕后,再安装墙顶边模,为下一步的安装做好准备。

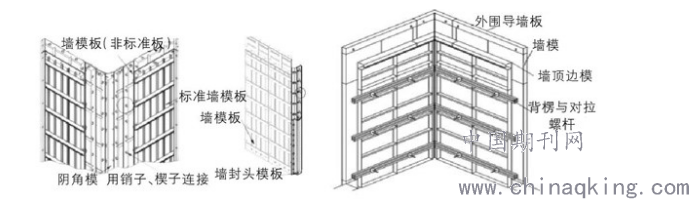

图1   内墙铝模安装示意                                                                            图2   墙模板的整体加固
        4.3梁、板模板的安装
        梁模板包括梁底模板、梁侧模板、梁底早拆头等。主、次梁,梁侧模板与楼面模板用铝阴角进行连接;梁侧模板与梁底模板的连接用角模进行连接;梁底模与柱模板用支撑立杆进行连接;底模与侧模用螺栓进行连接。根据设计图纸,按编号找出梁模板和板模板,并按施工工艺的要求进行安装,梁模板安装完毕后,需再次拼装铝合金板模板。等梁板模板安装完成后用水平测量仪检测其平整度,并对不平整的地方进行调整。本工程梁侧以1800mm长模板作主模板,梁底以1500mm长模板为主模板。梁底支撑立杆间距控制在1200mm以内,早拆头的宽度设置为100mm。同时设置梁底早拆模板,在梁底早拆模板下安装轮扣式钢支撑。
当梁是边梁时,需在梁侧模板设斜支撑,斜支撑安装在梁底早拆头上,以防止胀模及调整侧模的垂直度。当梁是悬空梁时,在梁侧模板上部用板对拉连接和背楞,对拉板间距≤1.2m。
4.4 楼梯模板的安装
        楼梯模板采用铝合金模板进行封闭整体式的安装,安装工艺同梁支撑,需要注意的是需在楼梯顶部留置检查口,以确保楼梯尺寸一致,做到整体统一。
4.5 混凝土浇筑
        铝合金模板验收后(含水电等安装工程的验收),方可进行混凝土浇筑。浇筑过程中必须加强监督,重点检查混凝土标号是否正确、坍落度大小、有无胀模等现象,检查铝合金模板施工过程中是否有位置偏差,以及丝杆在振动过程中是否松动,以防发生混凝土坍塌事故。
4.6 模板拆除
        铝合金模板为早拆设计,水平构件模板一般在砼浇筑完成36h后便可拆除。拆除顺序为:拆墙柱模板→拆梁板模板→拆其他构件模板→模板及时清理干净→模板转运至下一施工层。
 5监理控制要点
        (1)严格按规范标准,做好施工方案的审批。
        (2)铝合金模板进场时检查产品合格证、检验报告,把好产品质量验收关。
        (3)安装前做好测量定位复核工作,督促施工单位对安装人员进行技术交底。墙柱模板
安装前检查设计的预留洞口、预埋件是否正确留置,管线是否预埋完毕,对墙柱钢筋进行隐蔽验收。
        (4)墙柱模板安装后安装梁板模板,模板安装完成后检查模板轴线定位、外形尺寸、水平标高及垂直度准确无误、模板拼缝无错台、缝宽过大等问题后安装梁板钢筋,梁板钢筋、预留预埋隐蔽工程验收合格及检查梁板支撑垂直、对拉螺栓紧固、销钉安装无遗漏后方可浇筑混凝土。
        (5)模板拆除时间的控制:混凝土浇筑12小时后拆除梁侧模、墙模、柱模,36小时后拆除梁、板底模(支撑不拆),10天后拆除板底支撑,12天后拆除梁底支撑。
6 经济效益分析
        通过工程实践结果表明:传统的木模板施工,需要搭设支撑架、顶托、钢管、木枋、墙模、梁模、板模工序等,常规工期5-6天/层,而使用铝模后,经过墙模、梁模、板模等工序,工期4-5天/层,单层功效提升率达到16%;采用铝模施工,墙体和顶棚无需进行粉刷,通过表1铝合金模板与木模板经济指标对比:铝合金模板体系虽然一次性投资大,但其分摊成本较木模板有明显优势,在武汉某项目中使用铝合金模板面积达到336909㎡,取得经济效益达387.4万元,一定程度的缩短了工期。

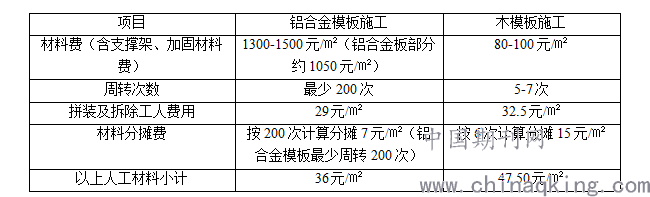

表1    铝合金模板与木模板经济对比

        7 结语
        武汉某工程1号楼、2号楼、7号楼工程实践表明,采用铝合金模板施工,工程混凝土结构表面平整、外观观感好、施工速度快、效率高,有效的缩短了工期,节省了劳动力。该模板体系具有节能环保、改善文明施工、提高主体结构施工质量等优点,社会效益和经济效益显著。
        参考文献:
[1]金剑青.铝合金模板在超高层建筑施工中的应用[J].价值工程,2018,(6).
[2]凌树阳.钱卫荣.铝合金模板体系在超高层住宅施工中的应用[J].理论前沿,2015,(7).
        [3]邵广鑫 . 铝合金模板在建筑工程中的应用及其经济效益分析[J].建设科技,2013,(10).

作者简介:戴蓉(1992-),女,湖北武汉人,助理工程师,专科,从事建筑工程管理工作。
罗旺(1997-),男,湖北武汉人,大专,从事建筑工程管理工作。                                            缪巧(1998-),女,湖北鄂州人,本科,从事建筑工程管理工作。                                             余光耀(1997-),男,湖北武汉人,本科,从事建筑工程管理工作。                                        缪少云(1974-),男,湖北鄂州人,高级工程师,注册监理工程师,本科,从事建筑工程管理工作。
