老挝南空3号水电站工程水泥稳定碎石挡墙施工技术

发表时间:2020/10/22   来源:《建筑实践》2020年第17期   作者: 王冬
[导读] 老挝南空3号水电站工程发电厂房周边水泥稳定碎石挡墙范围为ELE.431.15m~445.10m
        王冬
        中国葛洲坝集团老挝南空3号水电站项目部
        摘要:老挝南空3号水电站工程发电厂房周边水泥稳定碎石挡墙范围为ELE.431.15m~445.10m。对于采用水泥稳定碎石回填高度如此大的结构物在国内较为少见,本文详述了约14m高挡墙的施工方法,为其他类似工程的施工提供了借鉴。
        关键词:发电厂房、水泥稳定碎石、挡墙、14m高
1.概述
        老挝南空3#水电站项目位于老挝南部阿速坡省南空河中游。项目开发任务以发电为主,最高水头为103.6米,有效库容约为4.3亿立方米,电站装机容量54MW(3台机组)。工程枢纽建筑物主要包括碾压混凝土坝、溢洪道、引水隧洞、发电厂房和尾水渠。

        为节约投资,在发电厂房上游侧及右侧采用水泥稳定碎石挡墙结构,挡墙高程范围为ELE.431.15m~445.10m,约14高。
2.材料要求
        (1)土: 200#筛网通过率5-30%; 4#筛网通过率70-80%,最大粒径5cm。
        (2)水泥:根据土料情况掺加6-10%水泥。
        (3)水:满足水工混凝土规范对施工用水的相关要求。
        (4)强度指标:7d强度不小于2.0Mpa,28d强度不小于2.8Mpa。
3.施工程序框图

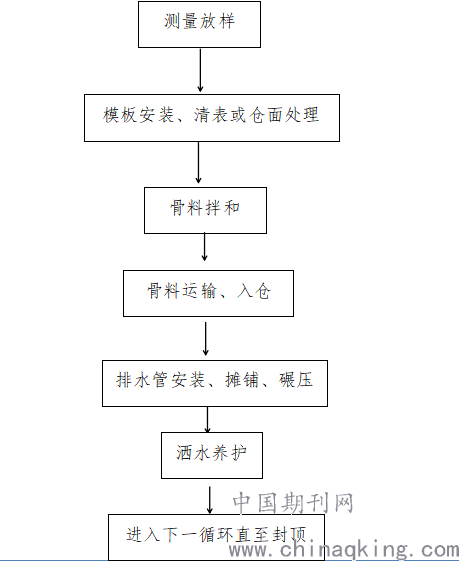

        发电厂房周边水泥稳定碎石挡墙施工程序见下图1。

4.施工方法
4.1 运输方式
        水泥稳定碎石通过自卸车水平运输,在指定卸料点卸料后使用挖机转运入仓。为保证入仓的稳定碎石料洁净,卸料点应进行表面清理或铺塑料薄膜、铁皮等,且使用挖机转运时,料堆底部应保留10-20cm厚的稳定碎石料不进行转运,以免将底部的泥土、石渣等转运至仓内。仓内采用0.2m3小挖机配合人工摊铺的方式进行。
4.2摊铺及碾压
        对于进入仓内的水泥稳定碎石料,采用0.2m3小挖机配合人工摊铺的方式进行。
        由于仓内面积较为狭小,碾压采用3t振动碾配合人工使用冲击夯的方式碾压。
        图2:水泥稳定碎石施工示意图

4.3 技术要求
(1)测量放样,确定结构边线,清除结构范围内的杂填土等等。
        (2)模板安装、固定。
        (3)施工前在仓内按30cm的层距画分层线作为填筑高度参考线。
        (4)根据每层所需回填方量确定20t自卸车运输材料总量,并在指定卸料点进行卸料。卸料完成后,随即利用挖机转运入仓。
        (5)入仓完成后,采用人工配合0.2m3挖机将骨料铺平,初拟摊铺厚度32-35cm(压实厚度30cm)。
        (6)骨料铺平后即开始碾压,人工碾压时重叠1/2夯板宽度;对于使用3t振动碾的部位,振动碾距边50cm范围(振动碾无法碾压范围)使用人工碾压,3t振动碾碾压遍数初拟10~12遍,或根据监理工程师现场的指示执行。另水泥稳定碎石中排水管两侧及上部水泥稳定碎石覆盖厚度≤50cm范围内只能采用人工碾压的方式,当排水管上部水泥稳定碎石层覆盖厚度>50cm时,方可使用振动碾碾压,以免破坏排水管。
        (7)为保证施工质量及外露面美观,挡墙周边水泥稳定碎石摊铺完成后按照60l/m3的掺量加入水泥净浆,之后采用φ100mm硬轴振捣棒加强振捣,保证外光内实。
5. 结语
    老挝南空3号水电站工程发电厂房周边ELE.431.15m~445.10m已于2019年10月25日施工完成。经过实验室取样,其最终抗压强度大于设计要求的5Mpa,施工质量满足要求
