徐龙
中国电建集团成都勘测设计研究院有限公司 四川成都 610000
【摘要】:在特高压输电线路基础工程中引进拖泵从山底直接输送混凝土到山顶进行基础浇筑的施工方法,这种方法在保证基础施工质量的前提下,大大提高了特殊困难地形基础施工的进度。
【关键词】:基础施工 混凝土泵送 施工技术
为深入学习贯彻习近平总书记重要讲话和指示精神,国家电网有限公司召开“新基建”工作领导小组第一次会议,会议确定加快“新基建”工作需做到“三个加快、一个加强”即:加快特高压工程项目建设,加快新能源汽车充电业务发展,加快现代信息通信技术推广应用,加强“新基建”项目配套电力建设。此次特高压工程项目建设又以崭新的姿态重回大家的视角,它作为我国的输电命脉,将充分发挥输送容量大、送电距离长、线路损耗低、工程投资省、走廊利用率高、运行方式灵活等特性,对我国电网的输送能力起到支撑作用。针对特高压工程导线截面积大、铁塔重量重、导线荷载大的特征,严控混凝土配合比,合理使用混凝土泵送施工方法将大大提高基础的质量,对整个线路基础工程质量起到关键控制作用。
1.混凝土泵送施工方法可行性分析
1.1 混凝土泵送设备技术参数情况

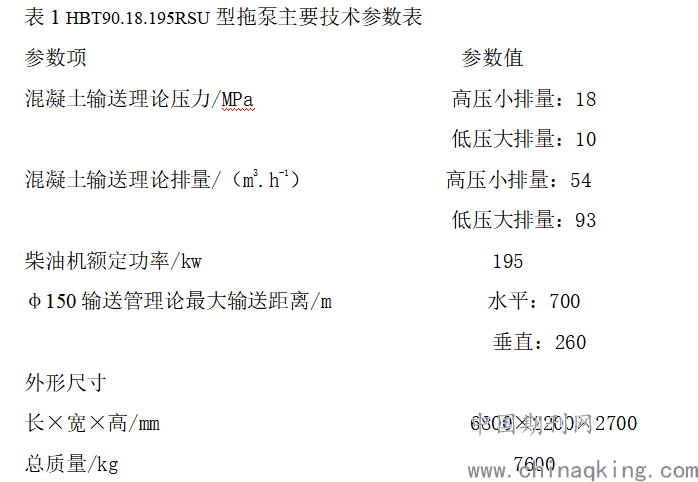

中联重科生产的HBT90.18.195RSU型拖泵拥有采用原装进口的液压件及电气元件,合理匹配动力系统、液压系统与泵送系统,大大提高设备使用的可靠性,采用液控信号拾取换向,确保混凝土活塞运行顺畅,减少混凝土缸头的残余量,高吸料性,尤其适合粗骨料泵送施工等特点。在施工过程中施工的塔基位相对高差符合要求,能够满足现场混凝土泵送条件。其主要技术参数如下表1:
1.2使用条件分析
经过相关技术人员和设备厂家技术人员到现场的实地考察,综合考虑设备的输送能力和现场的实际条件,以及混凝土泵车及罐车运输调剂等因素,又由于采用罐车直接运送混凝土至混凝土泵送点,因此计划一次性铺设管道按最长输送距离考虑),另外每基塔位配备备用管道100m。结合设备的工作能力以及现场的实际条件,基础完全可以使用混凝土泵送的方法完成基础浇制工作。
2.混凝土泵车的使用情况及人员分配
泵送点距塔位的水平距离、垂直距离、管道实际敷设长度符合要求,满足混凝土泵送的施工条件,施工现场基础钢筋绑扎和模板支护校正完毕后,根据山体地形特点以及泵送点位置进行布管,布管过程中时刻确保新泵管及高压泵管布置在泵送压力较大处;倾斜向下配管时,顶部设排气阀;向上配管时,底部水平段长度在20米以上。
泵送混凝土前,先把储料斗内清水从管道泵出,达到湿润和清洁管道的目的,然后向料斗内加入与混凝土配比相同的水泥砂浆,润滑管道后即可开始泵送混凝土。开始泵送时,采用慢速泵送的方法,待泵送顺利时,才用正常速度进行泵送。泵送期间,料斗内的混凝土量始终保持不低于缸筒口上10mm到料斗口下150mm之间,在进行基坑内混凝土振捣时,暂时中断泵送,但泵机时刻保持搅拌状态。泵送将结束时,估算混凝土管道内和料斗内储存的混凝土量及浇捣现场所欠混凝土量(Φ150mm径管每100有1.75m3),以便决定拌制混凝土量。泵送完毕后及时对管道内的混凝土进行清理,清洗过程中,随时敲击输送管,了解混凝土是否接近排空。当输送管内尚有20m左右混凝土时,将压缩机缓慢减压,慢速将混凝土从管内泵出。
混凝土泵送施工共配备施工人员20人,其中施工负责人1人、安全负责人1人、质量负责人1人、测工1人、机械操作手1人、混凝土罐车司机2人、混凝土泵车操作手2人、布管及管道监护人员2人、普工9人。对比以机械辅助人工浇制基础,每个作业班配备20名施工人员,每天浇制混凝土方量大约为60m3(不包括基础原材料的运输),不但大大的提高了工作效率,还不同程度的降低了施工人员的劳动强度,有效的保护了施工现场作业环境。
3.混凝土泵送的注意事项
(1)混凝土泵管的布置,宜缩短管线长度,少用弯头和软管。输送管的铺设应保证施工安全,便于清洗、排除故障和装拆维修。
(2)经常检查泵管有无龟裂、凹凸和弯折,接头是否严密,强度是否满足要求,向上配管时,底部水平段长度不小于18米。
(3)水平、向上或向下布管时,都应固定牢固,特别是在弯管部位。泵管固定不应与模板支架发生任何关系,泵管与支架之间应垫胶皮减震。
(4)泵送混凝土前,先要使用清水对管道进行清洗,泵送期间,料斗内的混凝土量应保持不低于缸筒口上10mm到料斗口下150mm之间为宜。避免吸入效率低,容易吸入空气而造成塞管,太多则反抽时会溢出并加大搅拌轴负荷。
(5)混凝土泵送宜连续作业,当混凝土供应不及时,需降低泵送速度,泵送暂时中断时,搅拌不应停止。当叶片被卡死时,需反转排队,再正转、反转一定时间,待正转顺利后方可继续泵送。
(6)泵送中途若停歇时间超过20min、管道又较长时,应每隔5min开泵一次,泵送小量混凝土;管道较短时,可采用每隔5min正反转2-3行程,使管内混凝土蠕动,防止泌水离析,长时间停泵(超过45min)气温高、混凝土坍落度小时可能造成塞管,宜将混凝土从泵和输送管中清除。
(7)泵送完毕,应立即清洗混凝土泵、布料器和管道,管道拆卸后按不同规格分类堆放。
4 结论
采用混凝土泵送的施工方法不但提高了劳动生产率、还有效的减少了运输和搅拌施工过程对周边环境的破坏,减少了原材料的占地面积,有力的保护了施工现场的生态环境。
采用混凝土泵送的施工方法通过对源头混凝土质量的控制,能够有效的保证基础的施工质量,值得在送电线路工程广泛推广。
混凝土泵送的施工也有其相对的局限性,要求施工现场的水平、垂直输送距离必须满足拖泵的泵送要求,施工现场要有较好的输送管道的安装环境。
参考文献
1.超高泵送混凝土施工技术(中国建筑工业出版社)
2. 混凝土泵送施工技术规程(JGJ/T 10-2011)
3. 韩崇 吴安官 韩志军著 架空输电线路施工实用手册 中国电力出版社 2008(11)
4. 胡立峰著 高标号泵送混凝土的配制技术 山西建筑[J] 2007(02)
