高层建筑土建施工关键技术研究

发表时间:2020/11/4   来源:《城镇建设》2020年第22期   作者:党玉欣
[导读] 为了保证高层建筑的施工质量和施工安全,本文从测量放线、基槽开挖和模板工程等方面探究了高层建筑土建施工中的关键技术,然后从质量管理的角度,分析了保障高层建筑土建施工质量的措施。
        党玉欣
        武城县建设工程质量检测站 山东德州253300
        摘要:为了保证高层建筑的施工质量和施工安全,本文从测量放线、基槽开挖和模板工程等方面探究了高层建筑土建施工中的关键技术,然后从质量管理的角度,分析了保障高层建筑土建施工质量的措施。
        关键词:高层建筑;土建施工;关键技术

        前言
        近年来,城市高层建筑群鳞次栉比,缓解了城市土地资源匮乏的情况。高层建筑的施工难度大、施工技术多样性特征明显,因此,为了保证高层建筑的建设质量,需要从基础的土建施工工序尤其是土建施工关键技术方面进行质量控制,避免技术人员在施工作业中因操作不当或者质量、安全意识不足等问题造成质量事故。希望能够提高高层建筑的整体施工质量和施工过程的安全性。

        1 土建施工关键技术介绍
        1.1 测量放线
        建筑施工中用于测量放线的仪器主要有经纬仪、水准仪和全站仪等,属于土建施工的准备工作。土建施工前,由施工单位和监理单位通过交桩并结合施工现场相邻建筑物的情况确定控制桩的坐标,然后通过测量放线确定施工现场构筑物的坐标,定位后设置轴线控制桩,控制桩要做好保护措施。待测高程则通过高程控制法将标高引测到控制桩上,然后结合测量放线的数据,确定控制点的空间坐标。
        1.2 基槽开挖
        土建施工中的基槽开挖通常采用机械开挖和人工开挖相结合的方式,开挖原则通常是“开槽支撑,先撑后挖,分层开挖,严禁超挖”。基槽开挖施工中,通常需要在基槽底部预留20mm深土层,采用机械施工的方式完成地基基础开挖后,通过人工作业完成基槽底部的平整和清理,施工过程中技术人员要根据现场开挖深度和土层情况进行合理放坡。当基坑底部标高达到要求后,由监理人员进行现场查验,并制成检验记录表存档。

        1.3 钢筋工程
        高层建筑土建施工钢筋工程中的关键工序有:(1)采用大面积网片结构的侧面钢筋和底板钢筋,需要使用绑扎法进行加固,加固完成后通过整片吊装法将钢筋结构移入基坑中;(2)针对悬空的固定钢筋网片,通过螺栓和模板支架相结合的方法完成支撑,无支架的位置需要搭建钢筋凳;(3)钢筋工程的安装要本着先底板后外部立壁的原则,首先要完成预埋管的埋设和螺栓固定架的施工,然后进行架空钢筋的安装,最后进行钢筋网片的安装。

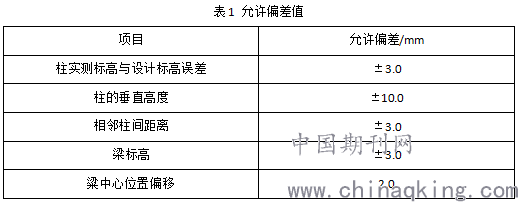

        钢筋工程施工中的关键技术有:(1)钢结构的安装,需要以柱脚板为中心控制点,相互连接的柱间都需要标记中心点位置,安装时要保持中心点的位置保持一致;(2)钢结构安装前,要通过经纬仪等设备进行立柱位置的全检,以免出现个别立柱位置错误的情况;(3)钢结构附件安装前,要保证支座的垂直度、水平度和柱间距等参数,质量控制数据允许偏差值如下表1所示。

        钢结构的焊接作业人员必须持证上岗;焊接作业前进行材料的试焊,并通过小线能量分段跳焊的方式来保证焊缝高度等质量要求。钢结构焊接操作中的质量控制点有:(1)必要的防护措施避免H型钢的焊接变形;(2)焊接作业要结合专用工具卡组来进行;(3)钢结构焊接完成后要进行矫正。
        1.4 模板工程
        (1)大面积的模板通常使用定型钢模板拼接的方式,组合完成后要检查其结构的稳定性。对于特殊形状的模板,可以结合定型模板与木模板相结合的方式进行组装。(2)为了保证模板工程中预留螺栓孔安装后的精度要求,需要在施工阶段安装固定支架,固定支架要保持一定的强度和刚度;(3)钢筋密集区域的预留螺栓孔施工难度较大,可以在施工时直接将横向和竖向的钢筋焊接起来,再配合剪刀撑进行加固;(4)施工过程中,采用水准仪进行埋件标高的多次测量,计算埋件轴线的位移情况,以满足模板工程中预埋件的水平度要求。
        1.5 混凝土工程
        为了保证高层建筑土建施工中的混凝土工程的施工质量,需要注意以下两个方面:(1)混凝土的浇筑需要一次性完成,以免出现施工缝;(2)混凝土原料中的配料和水灰比需要根据现场实验结果进行合理的调整,大规模的混凝土浇筑可以通过分层浇灌和振捣密实的措施提高混凝土的浇筑质量。
        1.6 土方回填
        土方的回填通常也是采用机械回填与人工回填相结合的方式,回填施工中要注意分层回填和夯实施工的操作。基槽的回填施工一般采用分层铺筑的方式,每层铺筑厚度控制在250mm左右,然后通过打夯机进行夯实处理;夯实处理后由监理单位进行夯实系数的检测,检测结果达到设计要求后进行后道工序的施工。回填前要注意清理出基槽内的建筑垃圾。

        2 施工质量管理措施
        2.1 强化质量意识
        高层建筑土建施工质量的保证,需要建立在充分的质量意识的基础上。只有提高了施工过程中的质量意识,才能尽可能的避免人为因素造成的质量事故。提高质量意识的关键控制点有:(1)落实三检制度。土建施工过程中,要根据不同的施工位置制定相应的质量规范,施工过程中做好“自检、互检、专检”工作;(2)完善隐蔽工程的检查制度。隐蔽工程通常是施工过程中的关键点,隐蔽前要做好预检工作,检验合格后才可以进行隐蔽并完成后道工序,并做好检验记录的存档。
        2.2 积极开展施工安全管理
        安全施工是所有施工的首要原则。因此,在高层建筑土建施工中,首先要进行施工安全思想的落实,提高所有参建人员的安全意识;其次,施工过程中要加强安全管理措施,专职安全员要不断进行安全巡检,发现安全隐患第一时间下达整改令;最后,土建施工的安全管理要贯彻整个施工阶段,发动全员共同参与,从意识上、技术上和管理上全方位的做好施工安保障工作。
        2.3 完善质量管理体系
        一般来说,高层建筑施工周期较长、施工难度大、工程量大。因此,为了保障高层建筑的施工质量,需要建立健全施工质量管理体系。施工过程中,由项目经理进行质量管理职责的划分并落实到位,工程施工过程中定期进行检查。同时,施工质量的保证需要以施工原料的质量合格为前提,质量保证体系中要重点规范施工原料的质量保证措施。在原料的采购过程和进场前,严格做好质量检查,并记录原料质量检查结果。
        2.4 细化施工管理
        (1)施工前各部门要进行施工规划的讨论,共同完善施工计划,并制定质量应急处理预案;(2)管理部门要做好施工机具进场安排和其他资源协调工作,保障资源按照施工节点按时就位;(3)监理部门要明确监理工作内容和责任,尤其是关键工序施工中要严格执行质量检查,检查确认后签字确认;(4)混凝土浇筑完成后要连续观察混凝土凝结情况,出现质量问题立即组织技术人员采取补救措施,不能修复的严格执行返工程序;(5)专职安全员要从人员意识和施工技术方面做好安全检查,严格执行安全管理规范。

        3 结语
        高层建筑的土建施工较为关键,在施工过程中要明确各道施工工序的技术,施工过程中做好细节控制,不断完善关键技术,加强过程管理和检查,提高高层建筑的土建施工质量,降低质量事故的发生率。

参考文献:
[1]刘宏伟.高层建筑中土建施工技术应用分析[J].装备维修技术,2020(02):85.
[2]武先锋.高层建筑给排水与土建协同施工分析[J].建材与装饰,2020(10):149-150.
投稿 打印文章 转寄朋友 留言编辑 收藏文章
  期刊推荐
1/1
转寄给朋友
朋友的昵称:
朋友的邮件地址:
您的昵称:
您的邮件地址:
邮件主题:
推荐理由:

写信给编辑
标题:
内容:
您的昵称:
您的邮件地址:
