浅谈 35kV输变电工程施工技术要求

发表时间:2020/11/5   来源:《中国电业》2020年6月第18期   作者:杨德宏
[导读] 云县新材料光伏产业园区田心片区10kV供电工程项目新建10kV线路长8.5km,
        杨德宏
        临沧玉带河电力有限责任公司
        一、工程概况及特点
        1.工程概况
        云县新材料光伏产业园区田心片区10kV供电工程项目新建10kV线路长8.5km,全线采用混凝土杆、焊接塔、角钢塔架立,主要特性如下:
        1)线路起迄点:本10kV线路起于110kV云县变,迄于火车站南侧忙回河边规划绿化带环网柜。
        2)线路长度及架设方式:新建 10kV 线路长 8.5km,其中 110kV云县变至田心片区河口村双回线路路径长 5.0km,河口村至环网柜单回路线路路径长 3.5km,110kV 云县变开关柜至终端塔沿围墙电缆直埋敷设路径长 2×0.08km,电缆沿桥洞敷设路径长 2×0.16km。
        1.2 建设规模和主要技术方案。
        新建 10kV 线路长 8.694km,单、双回混合架设。其中 110kV 云县变至河口村 N41 双回架空路路径长 2×4.951km,河口村 N41-N57 环网柜单回路线路路径长 3.438km,110kV云县变站内铁塔至终端塔 N1 沿围墙电缆直埋敷设路径长 2×0.1km+0.025km,N5-N6 采用架空电缆架设 2×0.02km,N11-N13 电缆沿桥洞敷设路径长 2×0.16km。
        2.工程特点:
        2.1本工程项目为10kV电压等级供电;线路架设杆塔主体结构为10-110kV杆塔架设;施工难度大;线路曲折系数、安全系数较高。
二、施工方案
        1. 施工准备
        1.1人员准备
        本次也将公司将派遣有丰富的输变电工程项目实施经验,能力较强输变电工程项目管理人员组建项目部进行对整个项目进行实施管控。
         1.2施工班组设置
            根据本工程工程量、工程特点等情况,结合我公司的施工效率、劳动组织及作业方式等,本工程的施工班组按施工阶段及专业性质设置为土建施工组、设备安装组、调试实验组。每个班组均指定一名专业的技术人员为班组长,全面负责施工现场的安全、质量施工,做好班组之间的协调沟通工作,每天向项目经理汇报工作开展情况及存在的问题,并每天召开班组的站班会,交代当天工作及注意事项。
        1.3通信联系方式
        项目部采用电话、网络的方式与外界联系,与各施工班组通信联系采用程控电话;与公司本部及业主、设计院、工程监理等联络除传真、电话外,还可利用电子邮件、QQ等方式。
        1.4施工技术准备
        本工程开工前,需对现场进行勘察,由公司技术部门组织项目部相关人员认真学习图纸,并进行自审、会审工作,以便正确无误地施工。
        熟悉图纸内容,了解设计要求施工达到的技术标准,明确工艺流程。组织各工种的施工管理人员对本工种的有关图纸进行审查,熟悉和掌握图纸中细节,组织图纸会审,由设计方进行交底,理解设计意图及施工质量标准,准确掌握设计图纸中的细节。搞好现场调查、核实施工设计资料,参加图纸会审,提供工程所需材料及加工、订货清单。
        1.5物资条件准备
        ①材料的准备
        根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需的材料用量计划,做好备料、供料工作和确定仓库、堆场面积及组织运输的依据。根据材料需用量计划,做好材料的申请、订货和采购工作,使计划得到落实。组织材料按计划进场,并做好保管工作。原材料进场后,及时进行原材料采样并送检。
        ②预制配件的加工订货准备
        1.6生活设施准备:工程正式开工时,在现场布置的完毕,并提供满足工作人员生活需求的必需品。现场设置部分职工宿舍、食堂及卫生间。
        1.7施工机械准备:根据施工组织设计中确定的施工机具、设备的要求和数量以及施工进度的安排,编制施工机具设备需用量计划、组织施工机具设备需用量计划的落实,确保按期进场。
        1.8试验和检测仪器设备准备:根据施工组织设计中施工工序安排,涉及电缆及设备试验编制试验设备需用量计划、组织试验设备需用量计划的落实,确保按期进场。
           拟投入主要施工机械设备表:
        注:其他施工工器具、安全工器具结合项目实施实际情况配置。

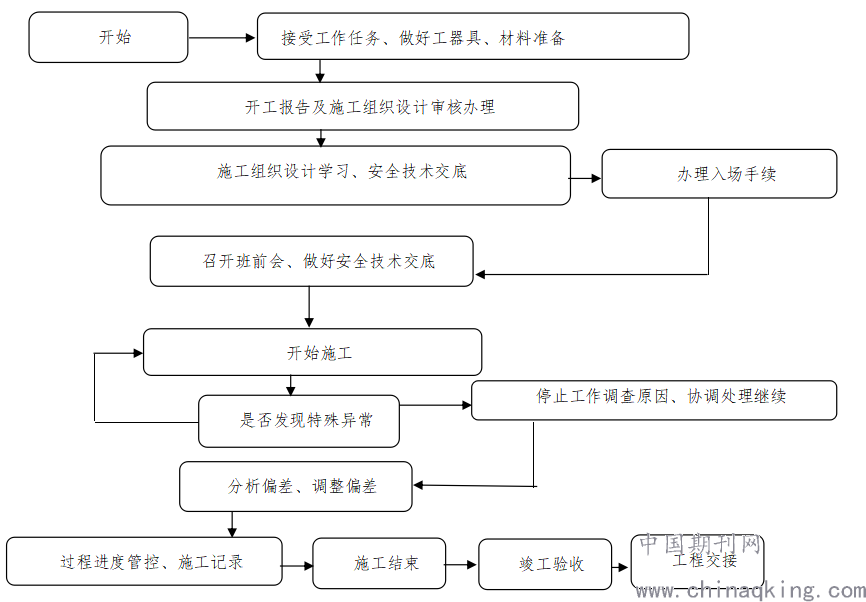

        2.施工工序总体安排



        3.策划分析
        按照工程施工组织的科学规律,在前期策划时,有重点、有深度的分析和思考工程施工工序的安排和整体规划,本工程施工工序的总体安排和整体规划显得尤为重要,特做如下考虑:
        根据历年来我公司施工的经验,土建施工的进度,直接关系到后期线路架设的进度,所以,在保证质量的前提下,提高土建施工进度是整个工程的关键所在,必将为后期线路架设施工提供有利条件。
        3.1线路架设与土建尽量在局部区域上避免交叉作业
        土建、线路架设交叉施工,势必给现场的安全文明施工局面造成影响,安全风险增加;同时,施工生产效率会降低,相互之间的协调工作量加大,故需从工程的大局出发,积极推进工程进展,也很难全面克服交叉施工客观存在的问题和困难。
        为此,在工程施工工序安排时,虽然整个工程在大的区域上存在土建、线路架设的交叉、配合,但就局部的施工区域,应避免出现土建、线路架设的交叉施工,原则上,应考虑在土建移交后,在移交场地范围内逐步展开线路架设,在此区域,以线路架设为主,土建施工为辅,坚持土建施工服从电气安装的原则。
        要考虑为工程施工中其他不可遇见性的风险处理争取时间,所以在施工安排时,在条件具备的情况下,原则上考虑采取平行施工的方式多点多面的展开施工,投入充足的人力和机械设备,全力以赴的完成工程施工。
        3.2总体施工安排
        根据建设单位相关文件要求,总工期控制在2020年11月30日竣工。
        具备条件的各专业同时施工,各专业齐头并进,合理调度。按照合同文件要求,项目经理部向监理工程师或业主提交总施工进度计划,并及时报送各类统计报表。进度计划中包括工程的实施顺序、设备材料到达现场的时间。
        4. 主要控制点:
        (1)基础施工
        1.1 质量控制:施工质量检验一般按以下方式进行。质量检验一般采用三级检验制,施工队(班)对所施工的分
        项工程、子分部工程应进行 100%的质量自检;项目部对所负责施工的子分部工程、分部工程和单位工程组织质量检查,复检比例不宜低于 50%;公司对分部工程和单位工程组织检查,抽检比例不宜低于 20%。原材料及器材质量必须符合下列规定:有该批产品出厂质量检验合格证书;有符合国家现行标准的各项质量检验资料;对砂石等无质量检验资料的原材料,应抽样并经有检验资格的单位检验,合格后方可采用;对产品检验结果有疑义时,应重新抽样,并经有资格的检验单位检验,合格后方可采用。施工现场检查:施工人员在施工安装前对所使用的原材料及器材的保管期,包装情况,材料设备的外观质量、规格、数量、防护和锈蚀情况应进行检查,在未证实合格前,不得使用。
        1.2作业流程:

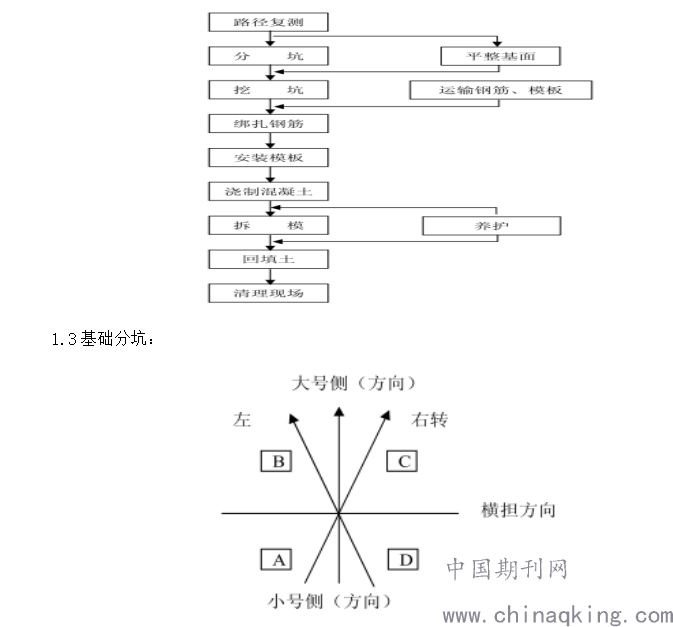

        1.4土方开挖
        由于基坑土方量大,使用机械和人工相结合的施工方法,根据基坑土质类别和开挖深度确定是否加设支撑,以防塌方。当开挖深度超过容许深度时,基坑开挖必须按规范要求留设坡度,开挖基坑时不得破坏下面土的结构,在土方开挖前应做好排水准备工作,保证开挖中及时排水,保证土体结构不被破坏。
        1.5垫层施工
        施工前必须请设计地质工代及监理进行验槽,当满足设计地基承载力时进行垫层支模工序,当不能满足设计地基承载力时,取得设计地质工代及监理书面处理意见时,再进行地基处理。验槽合格后填写地基验槽记录,各方签证后再进行下道工序施工。
        1.6模板工程
        露出地面基础用竹模板内衬塑料板(白色、1-2mm)为模板,以增加外露基础的表面光洁度,为防止棱角掉落,在模板阴角处嵌阴角线条,增加基础外观效果。其余按规范施工。此组合模板可周转使用2-3次。
        1.7混凝土施工
        构架基础属于大体积混凝土基础,混凝土搅拌时要严格控制水灰比和混凝土坍落度,并应经常根据现场确定施工配合比,随时调整用水量和砂、石用量。砂石料和水泥必须按批量进行试验分析;运输过程中保证混凝土不分层,不离析、不漏浆,运到灌筑地点时应具有规定的坍落度。模板四周应均衡下料,振捣,防止杯芯模板向上浮起或向四面偏移。混凝土振捣使用插入式振动器,分层浇灌,分层振捣,每层混凝土厚度不超过振动棒长的1.25倍,上层混凝土的振捣要在下层混凝土初凝之前进行,避免产生施工缝;振动时要采用二次振动法,以保持良好接槎,提高密实度;要及时排出混凝土表面泌水。在基础分台阶的与模板接口处,为避免出现蜂窝、麻面现象,采用调整混凝土拌合物配合比中砂的成分以减小泌水量和改善工作性,浇筑完毕后,杯芯模板在混凝土初凝前后用锤、撬棒、敲打松动。再用葫芦或双钩用链条将模板稍加松动后拔出。对杯芯模板浮起的,应及时清除杯底混凝土,保证设计杯口深度。在浇筑过程中,在现场监理旁站下,按规范要求留取混凝土试块。在施工过程中采取措施,努力实现镜面混凝土,提高施工的工艺质量水平。
        1.8混凝土养护。
        根据施工季节和天气状况制定具体的养护措施,采取保温保湿的方式进行养护,基础表面用草席覆盖浇水保持湿润,每天浇水5~6次,连续一星期(即七昼夜)。为保证混凝土有适宜的硬化条件,使其在规定龄期内达到设计要求的强度,并防止产生收缩裂缝。
        1.9基础拆模
        混凝土强度达到2.5兆帕时方可拆模,保证基础表面及棱角不因拆模而损坏,当用矿渣水泥,温度15℃~25℃,时间为3~5天。
(2)杆塔组立
        三、文明施工管理目标
             本工程文明施工目标:按照《中国南方电网有限责任公司基建工程安全文明施工管理规定》的要求和标准布置施工现场的文明施工设施,作业现场认真落实基建管理5S的要求,制定相关管理细则并加以落实、运用,创造良好和规范的安全文明施工环境。
