王富 高阳 孙宇恒 董叶 周振清
中建一局集团第三建筑有限公司
摘要:望江单元SC0402-R21-04地块公共租赁房项目进行塔吊置换施工,介绍了塔吊置换相关技术详细研究,希望日后能够熟练掌握此技术来降低塔吊运行成本,为类似的塔吊布置提供有效的参考价值。
关键词:塔吊双预埋节、小塔吊置换大塔吊
引言:近年来随着我国经济发展,国内深基坑建筑不断涌现,深基坑施工阶段,通常采用格构柱式塔吊布置,在地下阶段施工与地上阶段施工采用双预埋节小塔换大塔技术应运而生,既要确保安全,又要确保能缩短工期,以便取得最大的经济效益。
一、工程概况
望江单元SC0402-R21-04地块公共租赁房项目位于浙江省上城区,北临婺江路、西临莫邪塘路、南临东宝路、东临望清路,地上8栋22层,地下三层,二道内支撑,共布置6台塔吊。
二、塔吊选型
综合整体布局并保证满足各栋主体阶段的施工垂直运输需要以及基本覆盖整个施工场地的原则,选用6台塔吊作为结构阶段的垂直运输机械。
塔吊采用T7020和TC6012,T7020最大回转半径为70米,最大起重量为10t,TC6012最大回转半径为60米,最大起重量为6t。
三、塔式起重机的设立要求
本工程地上22层,建筑高度为68米,地下室高度12.9米,根据本工程特点错开高低塔高度,格构柱长度11.55m,TC6012独立高度40米,T7020独立高度60米,故初始安装高度不含格构柱时,TC6012不大于30m,T7020不大于45m。
塔式起重机搭设要求表:

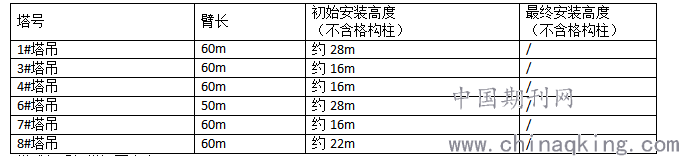

前期施工地库时:

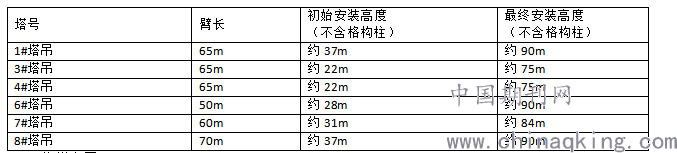

后期地库施工完毕后,施工主楼结构时:
四、换塔布置

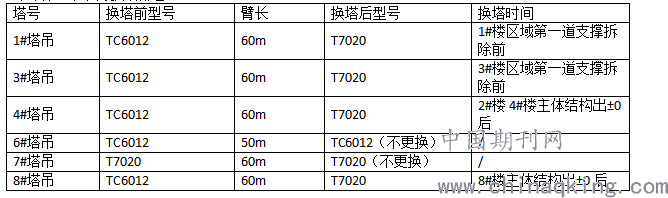

本工程1/3/4/8#塔吊地下阶段及地上阶段采用不同型号的塔吊,6台塔吊根据工况不同,分别进行基础设计计算。下表为换塔部署。
五、塔吊基础具体做法

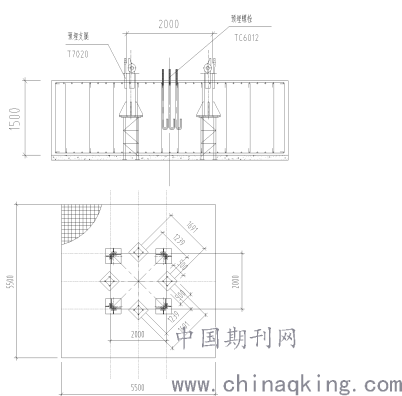

塔吊基础承台大小为5.5×5.5×1.5米,双预埋节做法如下图:
六、结语
本工程建筑体量较大,土方开挖深度深,地下室施工周期长,对塔吊的选型及平面布置要求高,需在不同阶段选用不同型号塔吊,合理布置塔吊对工程顺利施工起到决定性作用。
本工程采用塔吊双预埋节共用一个混凝土承台基础的方法,有效解决了大小塔吊机械在施工过程中置换问题,只需浇筑一次的塔吊混凝土基础减小了施工难度,保障施工进度,节约施工成本,为以后类似工程的塔吊选型及平面布置提供借鉴,通过本技术的应用研究,以便该技术在日后能够得到广泛应用。
参考文献
[1]包纯南 刘秋媛 王张栋 双预埋节在大小型塔吊置换中的应用
