刘尚贤 谢喆 王博 张硕
中建二局第三建筑工程有限公司,北京市丰台区 100070
摘要:地下室是当代建筑的一个重要构成部分,随着在建筑中地位的不断增加,导致地下室结构特殊化,在具体应用中会出现一些问题。本文章将结合实际项目对于泄水减压技术进行阐述。
关键词:泄水减压;抗浮设计;地库抗浮;
1 工程概况
纽宾凯K5地块,总建筑面积约30万方,其中地上约20万方,地下约10万方。地块位于武汉市汉阳区十里铺(汉阳大道与赫山路交叉口),建筑业态包含该项目由4栋超高层建筑(43 F /46F)、1栋高层(23+4F)及多栋多层商铺(2F/3 F/4 F),三层地下室。其中4栋超高层为剪力墙结构、1栋高层为框架核心筒结构、多层商铺为框架结构、纯地下室为框架结构。
2 场地现状
场地地下水主要为上层滞水、孔隙承压水及岩溶裂隙水。上层滞水主要赋存于上部①杂土层中,主要接受大气降水入渗补给,水位、水量与地形及季节关系密切,无统一的自由面。④粉土层为弱渗水层,黏粒含量较高。该层上下均为③/⑤黏土层,属隔水层,导致该层呈封闭状态,无地下水补给来源。孔隙承压水主要赋存于⑥-1粉细砂、⑥-2中粗砂、⑦中粗砂夹卵砾石及⑧粉土粉砂夹碎石层中,与汉江水无水力联系。岩溶裂缝水主要赋存于泥灰岩裂缝中。
3 原理及做法
泄水减压主要是由泄水装置和排水系统组成。原理是通过泄水减压装置将地下室外的地下水引入至排水系统,经过排水系统将地下水排出。具体做法为事先在地下室外墙或底板上设置泄水孔,然后在地下室侧墙或底板处增设盲沟,通过泄水减压装置将地下水引入盲沟内,从而减小地下水对建筑物的浮力。达到抗浮作用。
4 处理方法
4.1施工期间,基坑底部采用合理的排、止水措施,防止基坑及底板施工时上层滞水或雨水渗入地下室底板以下,保证基坑内不受水浸泡,基坑周边排水顺畅,避免造成施工期间地下室的上浮。
4.2为避免上层滞水大量渗入地下室板底,导致在使用过程中经常性排水,同时为了使地下室与支护结构之间已渗入的上层滞水有效进入地下室内排水系统中,采取以下回填方式:
(1)地下室支护采用支护桩+支撑形式,地下室外墙与支护结构之间距离较近,采用与外墙同等级素混凝土回填。支护桩顶回填粘性土,分层压实,压实系数不小于0.94,防止上层滞水下渗。
(2)人防区地下室外墙附近的底板垫层以下设置盲沟。沟内回填砂加碎石,沟顶覆盖土工布后再浇筑垫层。盲沟接入非人防区底板泄水孔。
5 施工工艺流程
5.1施工顺序
底板盲沟:测量放线→沟槽开挖→沟壁抹灰→回填级配砂石→土工布制安
泄水减压:测量放线→底板垫层无损切割→防水套管预埋→固定套管→取出管口封堵物→洛阳铲掏土→孔底回填配套碎石滤水包→安装滤水装置
5.2施工工艺要求
5.2.1测量放线
施工前,对泄水孔位定位进行放样,根据设计要求,在底板垫层面上标出泄水孔定位线。
5.2.2底板垫层无损切割
复核泄水孔定位线位置无误后,接好水钻电源,把水钻钻头放置于泄水孔处进行钻孔切割底板垫层。施工时以Ф120水钻逐个切割泄水孔处垫层,水钻钻孔至底板垫层底后取出混凝土运出场外。
5.2.3防水套管预埋及固定
将防水套管下部止水环放置在垫层面上并将管口封堵,防止底板混凝土浇筑时堵死套管。随后采用堵漏王封堵及固定套管后,再由总包单位铺设防水卷材。
5.2.4地下室底板泄水装置设置
待结构施工完毕,基坑回填完成后,取出管口封堵物,采用人工洛阳铲掏土。掏土时尽量避免挠动周边土。在孔底回填配套碎石滤水包。在预留的镀锌套管内安装Ф105滤水装置。
5.2.5底板盲沟
局部地下室外墙附近的底板垫层以下设置盲沟。盲沟上边宽1000mm,下边宽400mm,高400mm,坡比1:0.75。坡面及沟底采用水泥砂浆抹面。沟内回填砂加碎石,沟顶覆盖土工布后再浇筑垫层。盲沟接入非人防区底板泄水孔。基坑开挖到基底时,如原勘探孔渗水应及时封闭,可采用双流注浆处理,并增设底板盲沟连通至底板泄水孔处。

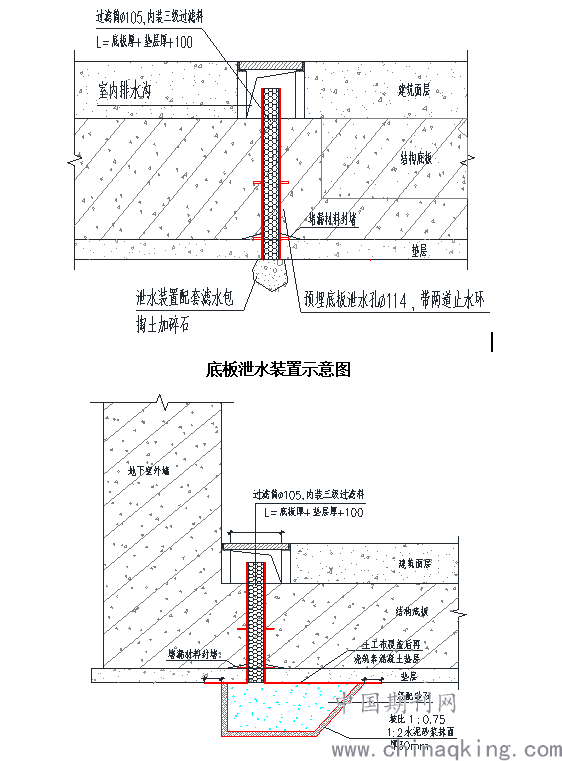

底板盲沟做法示意图
6 总结
相对于传统的配重法、抗浮桩、抗浮锚杆等被动设计,泄水减压施工方法是一种盲沟利用止水压力进行排水,主动与被动水相结合,降低了地下室抗浮水位的技术措施,概念简单、施工方便,适用于不同的地质条件。本工程采用泄水减压施工方法达到了理想的抗浮效果,同时创造了十分可观的价值。
