[导读] 建设工程达标投产创优的目的,不仅是为了促进国内工程质量和管理水平的提高
        苏晓龙
        华润电力(锡林郭勒)有限公司
        【摘要】建设工程达标投产创优的目的,不仅是为了促进国内工程质量和管理水平的提高,为了贯彻“百年大计、质量第一”的方针,鼓励技术进步、保障投资者效益、追求卓越绩效,推动我国的工程建设质量更好地向世界一流高水平的靠近。实现“一次成优,过程创优”,需要各参建单位共同齐心合力,全员参与达标创优的策划、实施和过程管理。
         【关键词】;达标投产;追求卓越;一次成优;过程创优
一、引言
        电力建设工程合格通过达标投产验收,是电力行业对电力建设工程最基本的要求。能进一步通过行优申报并经过验收合格,可获得“中国电力建设优质工程奖”,该奖项为电力行业建设工程质量的最高荣誉奖。在此基础上,经行业企协质量评选委员会按优中选优推荐,报中国企业协会验收、评审通过,可获得“国家优质工程奖”,该奖项为国家级跨行业、跨专业评选的工程优质奖项,其中“国家优质工程金质奖”,是国家级优质工程奖的最高荣誉奖。
二、创优的整体要求
  工程建设目标:
1、最大限度节约资源、减少污染,实现全寿命周期的安全可靠,性能、功能与成本的最佳匹配;
2、科技与美学高度统一,设备系统优化,施工技术创新,工艺流程量化,生产要素组合科学。
工程质量目标:
程序合规、管理有效、技术创新、工序量化、工艺精准;可靠耐用、节能减排、指标先进、档案规范、特色突出。
三、创优目标的确定
        创优目标制定应根据工程本身容量、特色、拟投入的人力和财力等情况进行制定。创优的终极目标有3个:中国电力优质工程奖、国家优质工程奖和国家优质工程金质奖。要实现上述3个目标的条件分别如下:
   获得中国电力优质工程奖的条件:
   1、与中电建协签定电力建设全过程质量控制示范工程咨询合同。
        2、通过达标投产验收。
        3、通过中电建协绿色施工示范工程、新技术应用示范工程验收。
        4、工程整体质量评价综合得分≥92分。
        5、合规性文件基本齐全。
        6、电力科学技术进步奖2项及以上、QC小组活动成果奖2项及以上。
        获得国家优质工程奖的条件:
   1、获得中国电力优质工程奖,在中国电力优质工程奖现场复查中小组排名前1-3名。
        2、合规性文件齐全。
        3、电力科学技术进步奖3项及以上、QC小组活动成果奖3项及以上、获得省(部)级优秀工程设计奖。
   获得国家优质工程金质奖(鲁班奖)的条件:
   1、获得中国电力优质工程奖,在中国电力优质工程奖现场复查中小组排名前1-2名。
        2、合规性文件齐全、完备。
        3、机组容量同期最大。
        4、通过结构和基础中间过程验收,评价为优良。
        5、电力科学技术进步奖3项及以上、QC小组活动成果奖3项及以上;获得国家级优秀工程设计奖。
        6、获中电建协推荐,且在行优复查大评会时胜出。
        高水平通过“电力工程达标投产”(基础);高等级完成工程质量评价(资格);获得“中国电力优质工程奖”;争创“国家优质工程奖”。
四、成立创优专项机构
五、工程创优和完成的工作项目

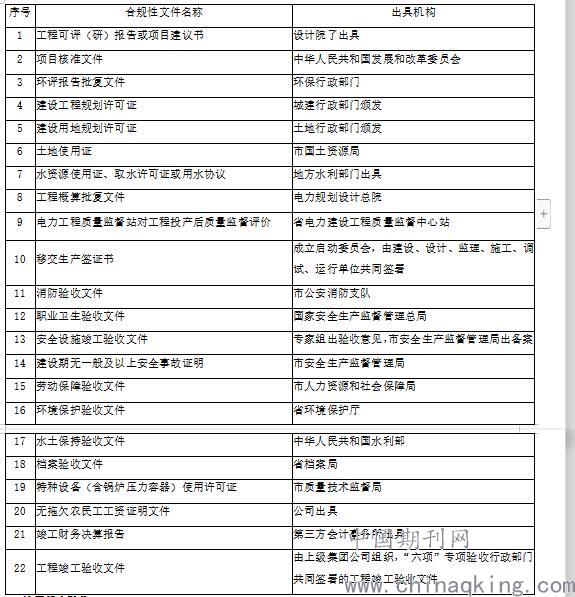

1、合规性文件的取得:合规性文件的齐全、完整性很大程度上决定了创优终级目标能否实现,合规性文件和出具机构要求如下表所示:

2、达标投产验收:
   达标投产验收标准为:DL 5277-2012 火电工程达标投产验收规程。
3、绿色施工示范工程验收:
4、科技进步奖、QC小组成果等奖项的取得:
  科技进步奖、QC小组成果奖、工法、专利、勘察奖、咨询奖等奖项必须是依托本工程产生的。
5、电力建设新技术示范工程验收
        一般情况下、绿色施工和新技术示范工程验收同时进行 ;也有达标投产、绿色施工和新技术应用验收同时进行的。
6、工程整体质量评价
6.1与中电建协沟通,让其推荐质量评价单位并签定合同。
6.2由质量评价单位提供评价表,按评价表进行自查。
6.3如自查没有大的问题,安排1-2次现场检查及可获得质量评价结论。
6.4质量评价报告需经中电建协组织进行评审,评审通过后即可出正式评价报告。
6.5工程整体评价得分需≥92分。
7、优秀工程设计奖
7.1在中国电力优质工程奖申报前一定要取得省(部)级设计奖,一定要把握好时间,必须在中国电力优质工程奖申报前。
7.2取得省级设计奖的2个渠道,一是通过各省设计协会。二是通过中国电力规划设计协会进行申报。
8、DVD的制作
8.1 国优及以下解说词字数应控制在1100字以内(因DVD播放时间要控制在5分钟以内)。
六、结束语
        一个建设工程从破土动工到达标投产创优,直到荣获“国家优质工程奖”,这是一个漫长的全过程,需要踏踏实实的一步一步的走过来。它得到的不仅仅是一个荣誉奖牌,而是承载着全体参建单位、全体参建人员辛勤汗水、设计优秀、科技领先、管理创新、质量求精;在达标投产创优活动中脱颖而出,获得“国家优质工程奖”的殊荣!
参考文献:
[1]DL/T5210 电力建设施工质量验收与评价规程
[2]DL/T5437火力发电建设工程启动试运及验收规程
[3]电力工程达标投产管理办法
[4]中国电力优质工程评选办法
[5]国家优质工程评选办法
作者简介:
        苏晓龙,男,1983年02月出生,汉族,山西朔州人,全国注册一级建造师,2007年毕业于山西大同大学建工系,现为华润电力(锡林郭勒)有限公司土建主管,
