逐层偏移管井内给排水管道施工技术——以重庆来福士项目为例

发表时间:2020/11/26   来源:《基层建设》2020年第22期   作者:徐械入1 周明2 张婷3
[导读] 摘要:应用了BIM技术、预制技术、二维码信息化技术等新技术,通过技术革新,采用双红外十字平面精准定位技术、可调式限位器三维精准固定管道技术、超高层管线累积误差消除技术等多项施工技术,实现偏移管井竖向管道与倾斜管道高质量组装及安装。
        中建二局安装工程有限公司成都分公司  重庆  400000
        摘要:应用了BIM技术、预制技术、二维码信息化技术等新技术,通过技术革新,采用双红外十字平面精准定位技术、可调式限位器三维精准固定管道技术、超高层管线累积误差消除技术等多项施工技术,实现偏移管井竖向管道与倾斜管道高质量组装及安装。
        关键词:逐层偏移管井;管道;安装;定位
        1 工程概况
        重庆来福士广场项目位于朝天门与解放碑之间,项目建设用地地形为梯形。总建设面积约110万平米,地下共6层约21万平米;其中地上建筑面积约91万平米,共8栋及一条观景天桥。
        塔楼住户内竖向管井随着大楼有约5°倾斜,常规的竖向管道施工技术不可行。
        2 施工工艺技术
        2.1 BIM及图纸深化/优化
        首先对照设计、现场勘察,绘制BIM模型,如图1;然后根据建立好的BIM模型深化/优化竖向管道。从图纸可以看出每一层楼都存在管井的偏移,并且由于建筑外观的特殊性,管道的偏移距离和层高并非线性关系。

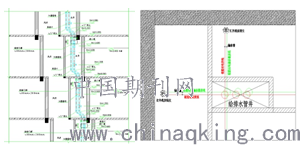

        图1  竖向管道优化图            图2  双红外线十字定位管道图
        2.2 管道洞口定位
        偏移管井中立管的安装,管道洞口的定位尤为重要,洞口的偏差会直接影响到管道是否垂直,偏移管道的长度。第一步以图纸为依据,以土建已成型的结构为参照,用红外对管道洞口进行初步定位,并用油漆做好标记(如图2红线)。第二步确立现场的测量基点,并与土建单位和测量单位进行沟通,获取测量数据。第三步核对放线用结构参照,土建或测量单位测量偏差数值并由测量员进行再复核。对于最终偏差值取平均值。第四步采用双红外线十字交叉精准定位管道洞口位置(如图2绿线),确定套管位置。第五步安装金属套管,并用钢钉在套管四个方向固定作为限位点,确保浇筑混凝土时套管不偏移。
        2.3 确定管道偏移量
        第一步结合市场供应和材料损耗要求,弯头标准件为45°,确定出倾斜管道的夹角为45°。通过上下楼层管洞中心距和楼层高度、现场梁的高度、管件的长度,在确保偏移管道45°的情况下,计算出倾斜管道的长度。第二步结合实际现场情况,确定出每个管井的每根管道长度。偏移管道长度确定后,即可计算出穿越上下楼板管道长度。
        2.4管道工厂化预制、编码
        根据确定好的管道尺寸,在加工厂进行管道加工预制,并在每根管道上进行二维码编码。现场安装时按照管道编码及安装工艺进行组装即可。
        2.5管道安装
        传统管道在管井内安装时,施工人员会进管井进行吊线,以此为参照进行立管安装,但偏移管井内吊线仅能保证到立管的安装,却不能确保倾斜管道的安装。若管道的安装未达45°,会导致管道安装完成后与管件连接不紧密,可能会出现渗水现象。在此我们创造性自制了可调式限位器,利用可调式限位器三维精准固定倾斜管道,进行辅助安装。
        1)先按照深化图纸,确定管道安装顺序。
        不同管井,按管井水平在结构层内的位置,先内后外进行安装;
        同一管井,按管道在管井内的相对位置,先内后外进行安装;
        同一管井上下管道安装,采取多层平行流水施工工艺,采用层间连接节点调整吸收微量误差、整体消除超高层累积误差的施工技术进行安装。
        2)在墙上标注出管道走向投影。
        3)可调式限位器安装。
        a根据现场需要,自制专用可调式限位器。

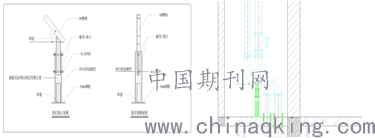

        图3  可调式限位器示意图             图4  可调式限位器作业示意图
        b将限位器调至管道正下方位置,采用膨胀螺栓临时固定。
        4)倾斜管道安装
        将倾斜管道放置在可调式限位器上,临时抱箍固定。
        5)垂直管道安装
        将垂直管道穿过套管、安装就位,并用正式支架固定.
        6)误差微量调整,管件安装、连接
        利用可调式限位器,调整斜向管道的倾斜度、水平位置及标高,使其与垂直管道及管件对正、连接;
        7)最后复核安装安装偏差,偏移管道角度偏差应控制在3‰以内。
        3 质量控制措施
        拿到施工图,勘察现场,通过BIM深化管道图纸;管道洞口定位。采用双红外线十字交叉精准定位管道洞口位置,确定套管位置。安装金属套管,并用钢钉在套管四个方向固定作为限位点,确保浇筑混凝土时套管不偏移;确定管道偏移量。通过上下楼层管洞中心距和楼层高度、现场梁的高度、管件的长度,在确保偏移管道45°的情况下,计算出倾斜管道的长度;管道安装。照深化图纸,确定管道安装顺序:a、不同管井,按管井水平在结构层内的位置,先内后外进行安装;b、同一管井,按管道在管井内的相对位置,先内后外进行安装;c、同一管井上下管道安装,采取多层平行流水施工工艺,采用层间连接节点调整吸收微量误差、整体消除超高层累积误差的施工技术进行安装。
        4 安全措施
        所有施工人员进行施工现场人员正确佩戴安全帽,安全带,2米以上高空作业的必须系好安全带,脚手架搭设必须经过安全部门检验。注意临边防护的拆除与恢复。管道井内临时照明采用安全电压。使用手电钻等机具,不得佩戴线手套。
        5 结语
        逐层偏移管井内管道的施工一定要从整体考虑,科学安排施工,严格管理,实现管道安装的优质化、美观化、实用化。
        参考文献:
        [1]王旭.管道施工使用手册[M].上海:上海科学技术出版社,1998
        [2]杜国伟.管道施工技术[M].上海:上海科学技术出版社,2001
        [3]周亮,江贤勇,乔彬彬.CCTV新址倾斜管井管道施工技术[J].给水排水,2010,46(04):97-99.
