铁路装配式“四电”房屋施工管理的研究

发表时间:2020/11/30   来源:《基层建设》2020年第23期   作者:熊伟华
[导读] 近些年来,随着中国社会和经济的发展,装配式建筑在我国地方建筑领域取得了令人瞩目的成就,也总结出很多宝贵的经验。
        中铁电气化局集团北京建筑工程有限公司  北京  100071
        1、引言
        近些年来,随着中国社会和经济的发展,装配式建筑在我国地方建筑领域取得了令人瞩目的成就,也总结出很多宝贵的经验。铁路“四电”房屋的装配式理念也开始受到的关注。
        铁路“四电”房屋的特点:
        (1)四电房屋除个别位于车站外,大部分位于区间,分布分散。
        (2)四电房屋面积较小。像光纤直放站、无线基站等房屋的建筑面积甚至只有12.02或39.33平方米。
        (3)“四电房屋及生产工艺性”房屋建筑体型独特。建筑层高低,使用功能固定,房屋柱网、开间相对规则。
        铁路装配式“四电”房屋实施研究过程中,需要克服生产、运输、施工组织、质量控制等多项难题。相较传统的施工方法,其技术特点及优势主要体现在以下几方面:
        ①节能环保,②节省模板,③缩短工期,④产业化,⑤质量保障,⑥材料节约。
        2、铁路装配式建筑的特点
        与地方装配式建筑一样,集中在工厂加工预制构件,如:预制柱、预制梁、外墙挂板、叠合板、内墙板、楼梯、空调板等。现场主要工作量是预制构件的组装,减少现场湿作业的工作量。
        利用已形成运输能力的铁路工程线运输网,采用“火车+汽车”运输相结合的方式将预制件的运至现场安装。
        BIM技术和现场管理信息化的运用,构件的标准率越高,生产效率也就越高,构件质量越可控,预制成本越低。
        3、制作厂的选址
        由于预制构件运输主要通道为铁路运输网,厂址的选择条件有:(1)旁边有成型的铁路网;(2)原材料方便运达;(3)配套设施方便接入;基于上述几点要求,厂址选定为铁路货运站场地内,最好与铁路“T”梁预制厂合建。
        3.1生产线配置
        构件生产线主要包括模台流转、养护窑,堆垛机,布料机,振动台,横移车等主要设备,运行采用PMS系统自动化控制。与传统工艺相比,具有工艺设备水平高、全程自动控制、操作工人少、加工效率高等优点。
        3.2产能计算
        按采购要求:工作时间为每年300个工作日,每工作日两班制,每班8个小时作业。即每年工作时间为4800小时或每天16小时。产能计算,以多功能生产线为例:
        1 条综合自动化生产线(两班制):
        模台尺寸9×3.5m;
        综合有效利用率:60%(面积利用率)
        生产节拍:叠合板20分钟,墙板30分钟
        叠合板厚度:60mm;墙板平均厚度250mm
        全年混合生产,按最慢节拍计算,则最大设计产能为9*3.5*60%*(60/30)
        *8*2*300*(0.25+0.06)/2=2.8万立方。
        固定模台生产线(单班制):
        8张固定模台,主要生产柱、叠合梁等异型构件,年产能约 0.4 万立方。
        考虑到我项目为首次构件预制施工,各种施工影响,生产能力按照构件总量的1.5倍考虑,1.8万立方*1.5=2.7万立方。
        3.2万立方/2.7万立方=118%
        构件生产线最大生产能力为构件总量的118%,能够最科学的满足本工程施工生产的需要。
        4、预制构件的制作
        构件在PC生产线生产,采用标准模台配置组合边模的方式,置于流水线上生产。生产线的运行由PMS系统控制,实现对生产线流转、养护窑,堆垛机,布料机,振动台等设备的动态监控。

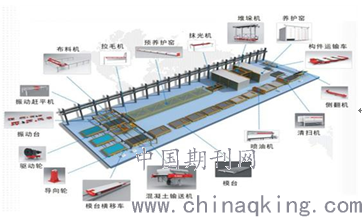

        流水生产线示意图
        流水线的主要作业流程:
        预制梁、预制柱、叠合板施工流程为:组装模具→喷涂隔离剂→绑扎钢筋(吊入钢筋笼)→混凝土布料→振动成型→抹平(拉毛)→养护→拆模→检验→成品码放
        墙板类施工流程为:模台清理→组装模具→喷涂隔离剂→绑扎钢筋(吊入钢筋笼)→埋设预埋件→检查预埋件→保温层安装连接件(外墙板)→混凝土布料→安装保温板(外墙板)→内叶墙绑扎钢筋(外墙板)→混凝土浇筑→振捣→抹平→养护→拆模→检验→成品码放
        5、预制件的运输
        构件装载、运输施工执行《装配式混凝土建筑技术标准》GB/T51231-2016及《装配式混凝土结构技术规程》JGJ 1-2014标准。
        (1)叠合板装载方式。叠合板采用平放运输,在板的边或与绳索接触的混凝土上,应采用橡胶垫加以保护。顺装3行,共装18件,层间上下对齐,货物总重心投影位于火车的纵、横中心线的交叉点上。

        (2)预制柱装载方式。采用平放运输,叠放2层,顺装2行,共装20件,层间上下对齐,货物总重心投影位于火车的纵、横中心线的交叉点上。在预制柱的边或与绳索接触的混凝土上,采用橡胶垫加以保护。
        (3)预制梁装载方法。采用平放运输,叠放1层,顺装2行,共装14件,货物总重心投影位于火车的纵、横中心线的交叉点上。在预制梁的边或与绳索接触的混凝土上,采用橡胶垫加以保护。

        (4)预制墙板装载方法。外挂板采用立放架运输,立放放置方式。在墙板的边或与绳索接触的混凝土上,应采用橡胶垫加以保护。顺装2行,共装8件,货物总重心投影位于火车的纵、横中心线的交叉点上。在预制墙板的边或与绳索接触的混凝土上,采用橡胶垫加以保护。

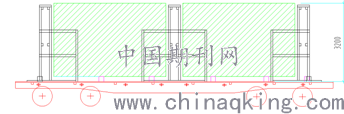

        预制墙板构件加固
        6、预制构件的吊装
        预制构件吊装作业人员必须是经过专业技能和安全知识培训,并取得上岗合格的人员。机具的选择根据构件的型号、重量、作业半径等选定。
        预制构件进场后,根据进场预制件的种类、型号和产品合格证明文件等报请监理单位或建设单位验收,验收合格后方能使用。根据深化图中标注的预制构件型号,提前确定预制构件的安装顺序。按照确定好的安装顺序,对作业人员和工班长进行技术交底。预制构件吊装过程中需控制构件的轴线、标高、垂直度、平整度、预留钢筋连接质量、灌浆质量、脚手架搭设安全性等指标的控制,每到工序吊装完成后,报请监理单位或建设单位验收,验收合格后方可进行下一道工序的施工。
        7、智慧工地
        以安全、进度、质量、绿色施工等现场管理需求为牵引,引入“5G”云数据信息技术,通过网络、移动客户端建立以AI能力平台为核心的智慧工地平台。实现预制构件从工厂制作、运输和吊装全过程控制。
        结语:
        铁路装配式“四电”房屋施工管理,就是“队伍专业化、生产工厂化、作业机械化、管理信息化”的管理,“四化”标准越规范,安全、质量、进度和成本越可控,经济性价比越高,装配式建筑才能更广泛的推广。
