10kV配电网工程施工安全管理及技术措施分析

发表时间:2020/12/7   来源:《中国电业》2020年第20期   作者:龙志高
[导读] 随着我国电网工程的发展提高到一定的水平之后,供电所配电网工程是供电整体系统
        龙志高
        国网四川省电力公司平昌县供电分公司  四川平昌636400

        【摘要】随着我国电网工程的发展提高到一定的水平之后,供电所配电网工程是供电整体系统中的关键,而配电网工程的施工安全对构建完善的线路系统起着至关重要的作用。而10kV线路是目前较为广泛引用的配电网形式。因此,针对配电网工程施工安全管理和相关的技术措施进行详细的分析和探讨。
        关键词:10kV、配电网工程、施工安全管理
        1、影响供电所配电网工程施工安全的因素
        本文主要针对的是10kV的配电网工程,供电线路的半径相比较大,配电线路普遍是放射性树枝型,许多个线路的中间缺乏联络线,因此设备的保护设施非常有限。此外,配电网的绝缘方式落后,多个线路中间的间隔比较小,普遍分散在地势宽广、广阔的山区或者丘陵地带,非常容易遭到雷电冲击的影响,在外部力量的作用下极易造成设备无法运行。因此,导致10kV配电网安全问题的因素很多,使得供电系统故障率提高。为了更好地确保10kV配电网安全、可靠性运行,深入了解其配电网施工中的安全注意事项具有极其重要的意义。
        在10kV供电所配电网工程施工时首先要深入了解哪些因素对供电所配电网工程具有影响。从整体来说可以归纳为有三大因素:气象因素、人为因素及管理因素,下文将针对这三种因素进行详细展开描述。本文结合实际施工工作中的种种因素,详细阐述配电网工程中施工安全注意事项。研究内容为施工人员的安全操作提供参考,同时也为今后检修及维护电网工程的技术方面给出指导。
1.1 气象因素
        因地理环境的差异性,使得在我国某些核心地区的10kV及以下配电网工程只能在露天环境下进行操作,在这种环境下配电网工程会长期暴露于自然环境中,也就是说配电网工程受室外环境的气象因素影响比较大。当遇到狂风暴雨或者是雷雨天气时,提高了配电网工程施工的难度和要求,特别要注意的是避免配电网工程发生短路现象。尤其是在一些偏远的农村地带,对于10kV配电网工程施工时务必要增加相应的安全防护措施。
1.2 人为因素
        首先,大部分位于公路两侧的电杆,因为缺少保护及隔离措施,在因车辆碰撞或者其它突发意外导致的倾倒时,造成电线断裂掉落;其次,在配电网工程施工时,因电网工程设计人员没有合理的给出相邻两电杆的合适距离,导致两电杆之间的电线处于过度的绷紧状态,在恶劣天气的作用下产生过大的张力而导致断线现象。最后,按照施工标准去实施对立杆的掩埋则能够保证整体电杆的稳定性,否则电杆易发生倾倒引起断线的安全问题。
1.3 管理因素
        目前,仍然存在某些管理人员对10kV以下配电网工程的管理工作缺乏认真负责的态度,导致较多的问题出现纰漏。例如,在每天的检修和维护时,只是马虎应付了事而没有进行细致深入的检查,对一些较为危险的隐患没有排除,这些将会导致配电网工程不能正常安全的运行。
2、供电所配电网工程施工安全注意事项及措施
        基于上述对10kV配电网工程安全因素的具体分析,下面我们将详细阐述10kV供电所配电路施工安全需要注意的事项。
        第一,跨越高速公路的架空配电网工程离高速公路路面垂直距离至少为7m,立杆距离离高速公路边距15m至20m以上,特殊地段作特殊处理。第二,电缆走廊在人行道上设置电缆标志牌;在绿化带或泥土路段设置电缆标志桩。矩形线槽每隔10m处设置电缆标志牌。每隔20m设置一个标志桩。所有电缆井口应设置电缆标志牌。第三,电缆构筑物应满足防止外部进水,渗水的要求,且应符合下列规定:(1)对矩形线槽底部低于地下水位或矩形线槽与工业水管沟并行邻近时,宜加强电缆构筑物防水处理;(2)矩形线槽与工业水管沟交叉时,矩形线槽宜位于工业水管沟的上方。第四,杆塔施工中不宜用临时拉线过夜,需要过夜时,应对临时拉线采取加固措施。第五,新增杆基础必须放置原状土或基岩内,对个别位于水田中,底盘基础以下为淤泥质土,应采用换土方式,即清除软土层,回填块碎石,并分层0.3米夯实回填。第六,位于岩石或者松砂石上的基础应先采用人工开凿形成基础模型,立杆塔后回填碎石块然后浇灌混泥土砂浆。第七,安全注意事项中还包含:
        (1)拆除导线、横担的时候,必须核实导线的锈蚀状况,检查人员的安全带必须牢牢挂在主杆上。
        (2)在实际操作中必须留意过往的行驶车辆,在施工处周围的路口应该设置安全警告牌,安排相应人员在路口看守。

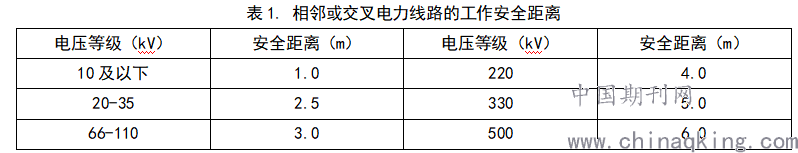

        (3)当新架的电网线路与其它带电线路交错或者距离不远时,造成施工人员和施工工具或与其它导线接触或靠近至表1安全距离以内时,则靠近的另外线路应该做出停电和接地处理。若该带线路未能做出停电时,在施工时务必采取避免另一带线路产生损伤的措施。

        (4)在放线或撤线、紧线施工时,应该选取合理的方式避免线路或者架空地线因为摆(跳)动或其它风力因素而与带电导线靠近至安全距离以内。
        (5)绞车等牵引工具应该做接地处理,放落导线和架设导线过程中也应该作接地处理,以避免出现感应电现象。
        (6)室外施工时塔杆作业应该选择较好天气,如果在施工过程中碰到6级或者6级以上大风天气及雷雨、沙尘暴等较差天气时,应该停止施工并作出相应的防护措施。特别是确定必须在较差天气中进行配电网工程的施工时,务必与施工人员归纳及分析出较为全面的防护和保障措施,且需要告知相应的配电网工程和主管生产的上级领导(总工程师)审批后才能进行。
        (7)此外,在室外环境的温度处于零下10°C或者更低时,不宜在高空进行施工,以避免危及施工人员的安全。特别是确定需要在高空进行施工时,施工人员应该做好保暖防风措施,施工地点周围设置临时取暖供应点,且避免火灾的发生。高空长时间连续施工不宜超过一小时,尽量保证多次间断性施工。
        (8)交叉跨越各种线路、铁路、公路、河流等放、撤线时,首先要获得相应管理部门批准,采取安全防护举措,例如,构建高稳定性的跨越架、封航、封路、在路口设专人持信号旗看守等。
        (9)在放线、撤线和紧线施工时,施工工作人员不能处于或跨越已经受力的牵引绳、导线的内角侧和展放的导、地线圈内以及牵引绳或架空线的垂直下方,避免突然跑线时人员发生抽伤等意外。
        (10)在10kV配电网工程安装断路器的过程中,需在安装断路器的周围电杆上做好临时拉线,并装设接地线。
        (11)附件安装均为高空作业,安全措施的编制主要从工器具传递,防高空坠落。
        (12)为了保证10kV配电网工程的施工安全,对施工过程中的停电线路名称、相应开关的编号需要做出详细的记录和核实工作。
        此外,在穿越森林地带需要铺设配电网线路时,务必要根据国家相关规定或者批准方能施工,以确保配电网工程的安全运行。在10kV配电网工程施工中还需要仔细核实杆塔、导线、金具等材料质量是否合格。
3、总结
        10kV配电网工程中需要注意的安全事项首先考虑气象因素、人为因素和管理因素,针对这些因素提出了相应的管理措施,以期对相关技术人员有所裨益。

参考文献
【1】黄火电. 基于10kV配网工程施工安全管理及技术措施的探析[J]. 中国科技投资, 2017(17).
【2】王雄仕. 10kV配网工程施工安全管理及技术改善措施[J]. 通讯世界, 2017(20):154-155.
