关于地下室地坪施工技术分析

发表时间:2020/12/14   来源:《建筑实践》2020年25期   作者:蔡儒鹍 龙智
[导读] 本文主要内容为地坪施工方法介绍,根据本项目建筑做法要求
        蔡儒鹍 龙智
        中建三局集团有限公司
        摘要:本文主要内容为地坪施工方法介绍,根据本项目建筑做法要求,主要介绍其中铺设钢筋网、垫层施工、养护隔缝、环氧地坪施工、排水板施工工艺、灌浆补强施工工艺、高压注浆堵漏工法的施工工艺与施工要求。
        关键词:地坪;施工技术;分析
        前言:为有效指导卫星物联网产业大厦主体工程项目地坪施工,保证地坪施工进度以及施工质量,特编制此《地坪施工方案》。
1 工程概况

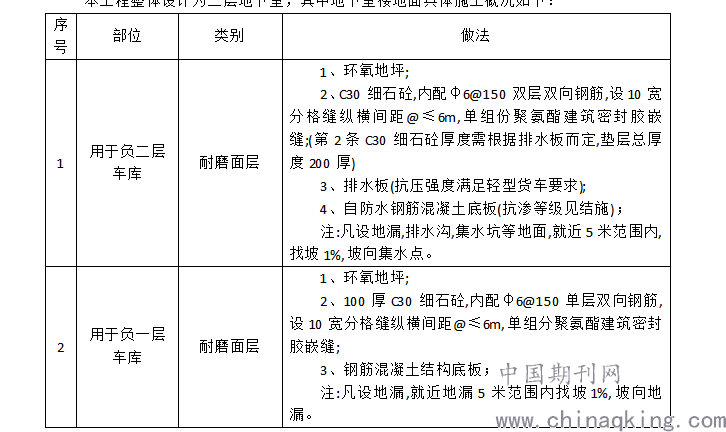

        本工程整体设计为二层地下室,其中地下室楼地面具体施工概况如下:

2地坪施工方案
2.1工艺流程:
基层验收→规划弹线→空铺排水板(只有要求固定的部位、区域才固定)→→铺设钢筋网片→浇筑混凝土→养护切缝→环氧地坪施工→验收
2.2基层处理
        基层表面的浮土、砂浆块等杂物应清理干净。墙面和顶棚抹灰时的落地灰,在楼板上拌制砂浆留下的沉积块,要用剁斧清理干净;墙角、管根、门槛等部位被埋住的杂质要剔凿干净;楼板表面的油污,应用5%~10%浓度的火碱溶液清洗干净。清理完后要根据标高线检查细石混凝土的厚度,防止地面过簿而产生空鼓开裂。基层清理是防止地面空鼓的重要工序,一定要认真做好。如底板有渗漏处,采用高压灌浆技术处理。
2.3规划弹线找标高、弹面层水平线
        根据墙面上已有的建筑1m线,为地面的标高控制线,弹在墙体四周上,并与房间以外的楼道,楼梯平台、踏步的标高相呼应,贯通一致
2.4铺设排水板
2.4.1排水板施工方法
        (1)排水板在平整的结构底板上互相搭接满铺;

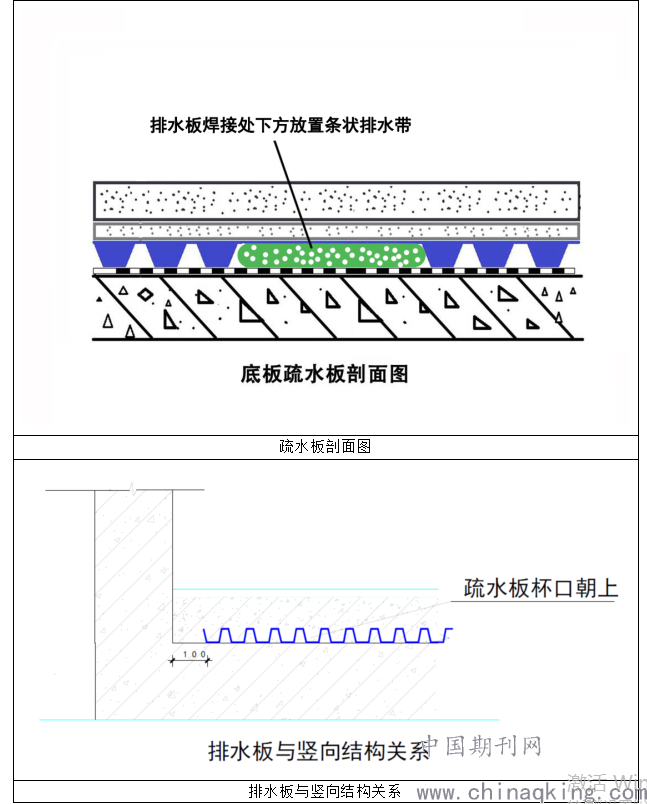

        (2)板材边短边沿搭接部位搭接两个杯口,长边采用热熔连接,排水板之间焊接边长5cm-10cm,焊接面下增加排水带,作为支撑点,防止形成阻水带。

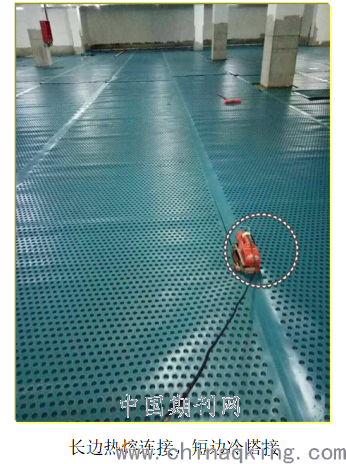

长边热熔连接,短边冷搭接
        (3)排水板满铺至墙边、柱边时,排水板端部应距离竖向结构100mm。并在排水板、墙体连接处,采用专业封条密封,避免地下水沿接缝渗出。

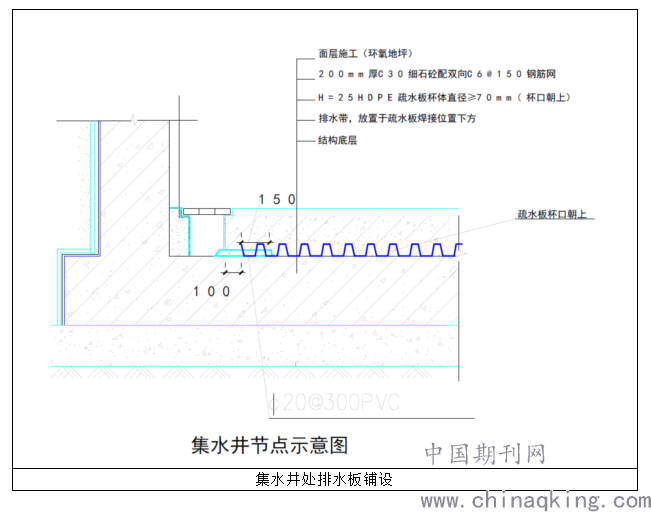

        (4)排水板应满铺至集水井时,排水板端部应距离集水井边100mm,并且安装20mmPVC管,每间距300mm一设,PVC管一端平集水井边,另一端伸进排水板150mm,排水板间隙夹层不可被杂物堵住。

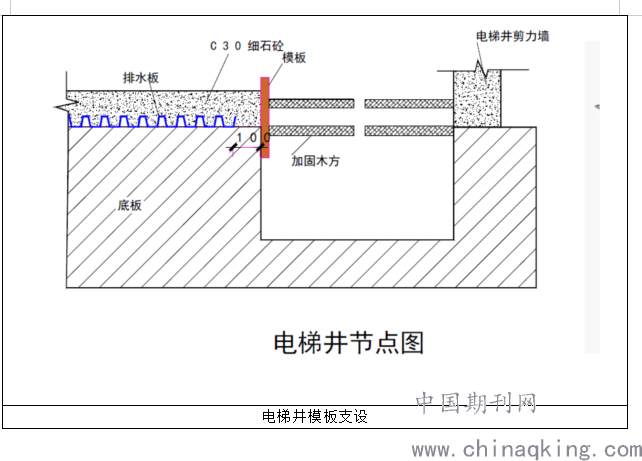

        (5)排水板铺设完成后,铺设φ6@200的钢丝网,砼浇筑200厚C30细石混凝土(含排水板厚度),6mx6m设置分仓缝隙。
2.4.2排水板施工节点大样



2.5地坪施工工艺
2.5.1钢筋网铺设
        根据设计要求,铺设φ6@150钢丝网,网片接头处,需要用扎丝绑扎搭接,以保证网片的整体性,有利于在接头处网片和混凝土的受力。在网片与网片的接头处,还要保证搭接长度,钢筋网片搭接长度满足25d,避免后期开裂。钢筋网保护层a=50mm,采用混凝土垫块进行厚度控制,垫块间距为1m*1m一设。
钢筋绑扎完自检合格后,及时通知监理进行验收,必须在监理验收合格后方可进行混凝土浇筑;
2.5.2浇筑混凝土

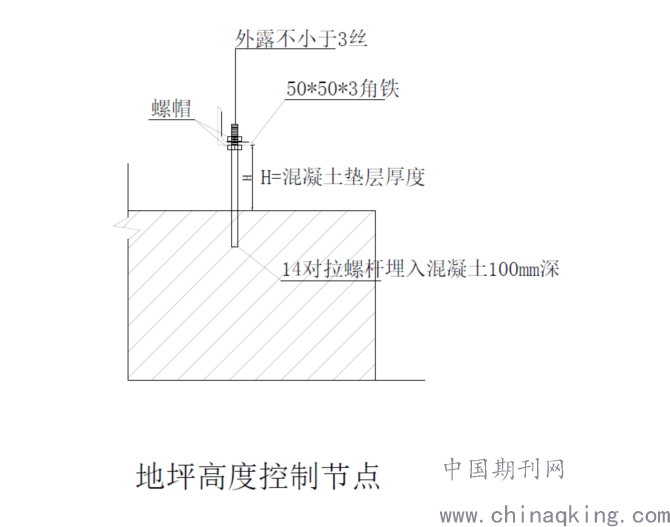

        根据设计要求,浇筑C30细石混凝土。混凝土浇筑区域边线用槽钢或模板作为侧模进行封堵,确保浇筑时控制浇筑区域混凝土不外流。混凝土一次浇筑至设计标高,局部未达到标高处用混凝土料补齐并振捣,严禁使用砂浆修补,振捣时使用平板式振动器振捣,柱、边、角等部位用木抹子拍浆。按照每个分区浇筑在地漏、排水沟、集水坑边5m范围内降坡1%的坡度浇注,利用建筑一米线拉线严格控制标高。混凝土地坪平整度需满足<4mm。为保证平整度要求,按照下图设置角铁进行平整度控制。沿角铁长度方向,每1.5m设置螺杆进行固定,角铁平行方向3m一设。混凝土浇筑前完成角铁固定,角铁顶面标高平混凝土地坪完成面高度,角铁开洞,上下利用螺帽进行固定和调节标高。配合利用大于3米的铝合金刮板,刮平混凝土。待混凝土初凝后方可拆除角铁,拆除角铁割掉螺杆后及时进行面层收光。地下室砼浇筑时按分块进行浇筑,施工缝两端的钢筋需断开。施工前要先对接头位置进行凿毛,再进行清理,包括混凝土渣滓、垃圾等,基面清理干净后才可以开始下一道工序的施工。

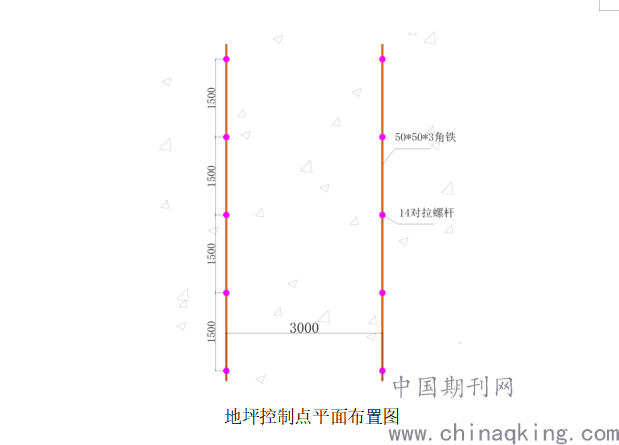

地坪控制点平面布置图

2.5.3分隔缝
        切割机切缝:待地面终凝并充分养护12h后,方可进行切割机切缝。切缝前必须用墨斗弹出切割线,切割时必须用切割刀压墨线进行切割。当柱、墙根部大切割机不能切到时,应用手提式切割机进行补切,且距离墙柱及设备基础等竖向构件20cm。分格缝设置原则:根据建筑图轴线布置,由于轴线之间间距基本大于8m,中间设置一道,具体位置为:汽车道中线,具体依据地下室建筑施工图,分割线平直度控制在3mm以内,缝宽5mm。分割线应充分切入地坪厚度25mm处。此外,柱子需沿长宽方向外200mm处设置切缝。
2.6环氧地坪施工
2.6.1施工准备
        1)素地基本平整,2m标尺内,落差不应大于4mm,整体粉光并养护28天以上;
        2)水泥结合牢固,无空鼓,不起砂,无龟裂,无水泥浮浆;
        3)施工时空气相对湿度不大于70%,环境温度不低于0℃;
        4)施工前定作方应向承揽方提供施工图纸,完成通水、通电工作。
        5)测量施工地坪的表面含水率,应小于8%;
        6)测量施工地坪的实际施工面积。
2.6.2成品半成品保护的保证措施
   在工程施工中,要注意做好施工区域内的设备外壳、墙体、柱的污染保护工作,不能损坏其它单位的成品;做好材料进场后的保护工作,做好防盗、丢失防范工作;完工后,做好环氧地面的保护与看护工作,直到验收移交给业主前,不允许有未能满足保护成品表面工作要求的其它施工队进行施工;
   从基层处理开始至整个涂层系统施工完毕后 7 天的涂层固化期内,严禁其它工种进行交叉施工,严禁非本工种施工人员进入施工现场。若在面层完全固化后到移交给业主的期间内,由于工期的原因,业主安排其它工种施工队伍进入我方成品保护区域内施工,则必须由施工方作出如下的保护工作,并保证承担责任。
2.7灌浆补强施工工艺
施工要点
(1)找准渗水点,把渗水部位清理干净。
(2)用快速堵漏剂将注浆咀周边密封好,注浆咀间距应根据实际情况而定,一般200mm左右。
(3)用电动高压注浆泵,将水溶性聚氨酯堵漏剂从注浆咀中注入混凝土空隙缝,直到压不进为止(注入率≤0.011/min)随即关闭阀门,24小时后割除(去除)注浆咀。
(4)为达到长期防水目的,可再在施工面面上涂刷聚氨酯防水层。
(5)注浆完毕及时用溶剂清洗设备与工具。
(6)施工现场保持通风,注意防火,严禁火种。
2.8高压注浆堵漏工法
(1)本工法是利用高压灌注机所产生的巨大压力,将材料送至壁体的缝隙中间部位,使材料中间部位为中心向四周扩散,材料与水快速反应硬化后,填实空隙达到加固地基,堵漏防渗的效果。
(2)本工法所使用的高压注浆机,灌注压力高、流量大,可快速止水,确为有效堵水工法。
(3)本工法的灌注点由结构的中心位置开始灌注,尤其对厚度大于40cm以上的混凝土壁体,使用本工法堵漏更是快速有效。
结语:地下室地坪施工过程十分复杂,为保证施工的整体质量,需要严格的按照施工图纸所规定的内容开展相应的施工工作,保证铺设钢筋网施工、垫层施工、养护隔缝、环氧地坪施工等施工过程的完整性,做好后续工程的维护和管理,加强各个部门工作的协调,进而提升工程的总体质量。
参考文献:
[1]施云杰, 保青春, 徐永征. 地下室耐磨地坪混凝土地面施工技术[J]. 城市建设理论研究:电子版, 2013, 10(007):1-4.
[2]马辉. 浅论地下室地面施工技术[J]. 城市建设理论研究:电子版, 2012, 22(015):1-6.
[3]张全英. 地下车库环氧地坪工程施工技术[J]. 建材发展导向, 2017, 15(003):26-27.
