顾成刚
东方电气集团东方汽轮机有限公司 四川德阳 618000
精益管理理念始于丰田与福特,其核心思想是消除等待,消除浪费,从而降低成本。精益改善项目是“向管理要效益”的有效途径和方法。采购管理作为精益改善项目,改善空间大,可复制性强,是精益改善的重要切入点。
1项目基本情况
某汽轮机公司是专业汽轮机制造商。汽轮机生产所需配套的零部件繁多,中小锻件是汽轮机的重要原材料之一,对汽轮机生产配套影响很大。中小锻件采购交货及时性影响制约生产配套。根据某年度中小锻件订货数据,中小锻件采购及时交付率低,该年度中小锻件共有1305条订货数据,其中:采购入库滞后于计划需求日期共631条,占比达48%(统计滞后30天以上的数据),拖期90天以上项次105条,占比8%。
2价值链分析
本精益改善项目主要研究采购管理流程,通过消除采购流程的等待浪费,缩短采购周期,提高采购及时交付率。SIPOC宏观流程为供应商-输入-流程-输出-客户,其中采购流程主要包括六步,即采购计划-采购策划-招标定标-签订合同-订单追踪-复验入库。
3项目改善过程
3.1定义阶段

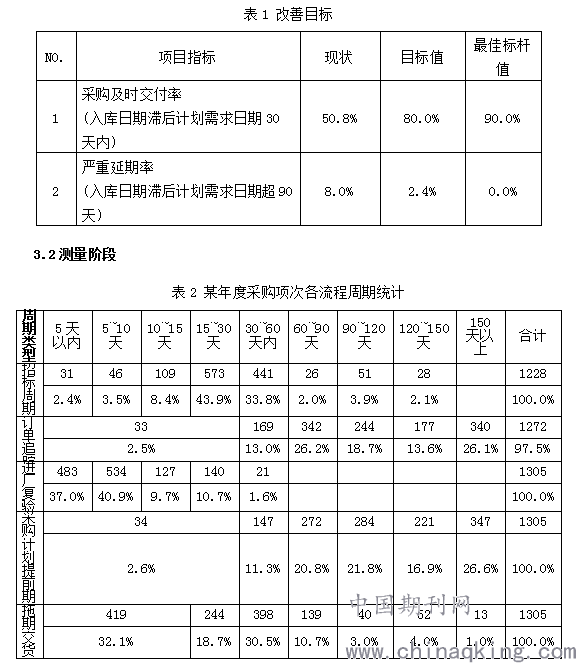

在定义阶段,根据某年度中小锻件采购项次统计数据,针对及时交付率非常低问题,定义项目Y为及时交货项次占比,如表1所示。
在测量阶段,项目团队分工合作从SAP中导出某年中小锻件采购项次共1305条,统计数据如表2所示。
3.3分析阶段
分析在输入提前期充足情况下,各采购流程节点完成时输出提前期不足项次的占比,从而筛选采购流程中的关键业务流程。采购计划、采购策划和订单追踪到厂紧急提前期量分别为90天、72天、5天。各流程输出提前期不足项次占比分析如表3所示,采购计划提前期不足项次占比35%,订单追踪提前期不足项次占比73%。因此,采购计划和订单追踪是关键业务流程。
3.4改进阶段
在改进阶段,项目团队针对14条关键影响因素分析列出了22条改善方案,经筛选和风险评估,最终确定9条改善措施,具体内容如下:
应急管控:1)建立异常情况处置机制,制定《中小锻件异常情况(急件)管控细则》。2)建立紧急件预警机制,编制SOP《关键物资交货重大偏差通报流程》。
过程管控:1)建立全流程统一管控供应商机制,制定《中小锻件供应商付款管理实施细则》。 2)建立物资配套考核机制,制定了《物资配套考核管理办法》,修订《采购计划管理办法》。
采购计划:1)拓展计划模式,策划“公斤价”招标,以批量计划招标模式,引导供应商储备钢锭。 2)梳理《采购期量表》,细分不同材质、不同状态的采购期量和生产配套提前期。
订单追踪:1)开发省内新供应商,强化竞争。 2)在集团《采购管理制度》指导下,探索建立战略采购机制,促进供应商储备原材料。
信息化建设:优化SRM系统审批流程环节,精简部分节点,消除动作浪费。
3.5控制阶段

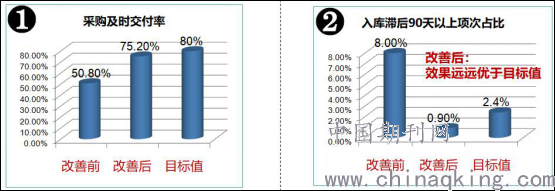

通过上述改善措施,中小锻件采购交货改善明显。采购及时交付率提高到75.2%,严重滞后项次占比降至0.9%,改善前后及时交付率对比如图8所示。
图8 改善前后及时交付率对比情况
4结束语
老子云:“天下难事,必做于易;天下大事,必做于细。” 美国品质大师朱兰博士曾说:“任何改善都必须按部就班,一个项目接一个项目的进行…… 而没别的途径!” 管理提升是点点滴滴精益改善的积累,只有“量变”,才会“质变”。精益改善积累就是“量变”,管理效益就是“质变”。
参考文献
[1].盛媛. 基于精益六西格玛的整车制造企业采购质量管理的研究[D]. 武汉理工大学, 2012.
[2].邱嫣. 论精益六西格玛在供应商管理中的应用研究[D]. 上海外国语大学, 2014.
顾成刚
2020年9月13日
