绿色施工示范工程的创建实践

发表时间:2020/12/15   来源:《基层建设》2020年第24期   作者:姚卓
[导读] 摘要:我公司在西安外国语大学长安校区文体馆工程中创建市级绿色施工示范观摩工地,在创建过程从前期策划到施工过程中坚守“四节一环保”的实践理念,现将在创建过程中的做法及理念进行归纳总结,并使得此创建方案能在其他项目中得以指导及应用。
        西安市建总工程集团有限公司  西安  71000
        摘要:我公司在西安外国语大学长安校区文体馆工程中创建市级绿色施工示范观摩工地,在创建过程从前期策划到施工过程中坚守“四节一环保”的实践理念,现将在创建过程中的做法及理念进行归纳总结,并使得此创建方案能在其他项目中得以指导及应用。
        关键词:绿色施工策划;绿色施工的应用实践;环境保护;节材与材料资源利用;节水与水资源利用;节能与能源利用;节地与土地资源保护
        1 引言
        绿色施工是践行国家创新、绿色、开放、共享、协调的五大发展理念,实现建筑业可持续发展,实现建筑业从传统高投入、高能耗、高污染的施工方式向节约型、技术创新型施工方式转型,是实现从粗放型管理向高效的集约型升级的重要途径。西安市建筑工程总公司积极践行绿色发展理念,在项目施工中推行绿色施工管理,创新绿色施工方法,取得了良好的成效。在此就我公司的西安市外国语大学文体馆项目在创建市级绿色施工示范观摩工地的过程和体会与大家分享。
        2 工程概况
        西安外国语大学长安校区文体馆施工项目位于西安外国语大学长安校区内,本工程为体育馆建筑。总建筑面积16575.17平方米,其中地上建筑面积13674.86平方米,地下建筑面积2900.31平方米。地上三层,地下一层。主体结构采用框架结构,屋面采用钢桁架结构。
        3 绿色施工策划
        项目开工前,确定项目绿色施工目标,成立绿色施工管理小组,制定绿色施工岗位职责。
        3.1.编制绿色施工方案。
        3.2.利用横幅、宣传栏、黑板报、室内告示牌、夜校等传播绿色施工知识,营造绿色施工氛围;
        3.3.定人、定岗、定措施,实施绿色施工方案。
        3.4.运用BIM技术优化施工场地布局。

        3.5 确定绿色施工的总体计划及框架组成。内容包括:绿色施工管理、环境保护、节材与材料资源利用、节水与水资源利用、节能与能源利用、节地与施工用地保护。
        这六个方面涵盖了绿色施工的基本指标,同时包含了施工策划、材料采购、现场施工、工程验收等各阶段的指标的内容。
        4.绿色施工的应用实践
        4.1绿色施工管理:包括:组织管理、规划管理、实施管理、评价管理、人员安全与健康管理。
        (1)组织管理:成立绿色施工组织机构,明确管理目标,确定人员职责。
        (2)规划管理:邀请绿色施工专家深入现场,指导绿色施工规划;公司BIM团队完成场地实景平面布置模型,优化施工平面布置。模型内容覆盖大门、门禁系统、生活区、办公区等多方面。
        (3)实施管理:,分解项目绿色施工管理目标:
        环保目标:达到节能环保的标准;
        节材与材料资源利用目标:钢材用量损耗率2%以内,模板周转次数6次以上,临设回收利用率96%以上;
        节水与水资源管理目标:提高用水效率、非传统水源利用、用水安全;
        节能目标:能源节约比常规施工节约量达到工程总造价的1.5%,节能节水设备配置率≥98%;
        节地目标:符合国家标准,不占用、不污染、不损坏土地资源;

        生活区                            宿舍
        (4)人员安全与健康管理:职工生活区设置浴室、厕所、医务室、娱乐室等设施,宿舍安装空调。
        施工作业人员按照工种分别安排宿舍,集中居住、统一管理。
        劳动保护、安全防护标准化:施工人员配备劳保用品、安全防护用品,有害工种配备专业防护用品,保护施工人员的职业健康。
        4.2环境保护包括:扬尘控制、噪音振动控制、光污染控制、水污染控制、土壤保护、建筑垃圾控制、地下设施文物和资源保护。
        4.2.1扬尘控制:

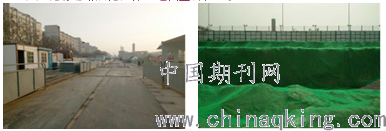

        (1)现场道路硬化,裸土地面全部覆盖。

        施工现场道路硬化                          裸土全部覆盖
        (2)施工前依据施工平面图的规划,对场区道路、加工区、材料堆放区等区域进行地面硬化。施工期间,主道路安排专人清扫洒水,根据天气及温度情况适时洒水,以保持路面湿润。
        (3)生产区出入口设置车辆冲洗台,对驶出作业车辆进行冲洗;采用封闭严密的运输车辆,降低对场外道路的污染;施工现场基坑周边布设喷雾设施,降尘及绿化浇水。
        (4)木工间采用一台精密裁板机自带吸尘设施,防止粉尘,保护健康。
        (5)主体结构施工期间配备一台吸尘器清理模板内灰尘及细小杂物。清理楼层内垃圾禁止从窗口向外抛扔,清理完成的建筑垃圾用袋装好,运送至指定收集点。
        (6)主体结构施工阶段外架悬挂双层高目密目安全网,搭接部位长度大于400mm,控制楼面扬尘。
        (7)制作安装降尘、降温喷雾系统,安装于基坑四周、施工道路一侧、办公区及生活区二楼走道栏杆等部位,通过雾化喷头喷洒出雾状水雾,增加空气中的含水量,以达到降温效果;以雾化喷头替代传统水管浇水方式,即满足路边绿化需求,又减少了不必要的水资源浪费。雾化水雾能有效的降低空气中及路面的扬尘含量,提高空气质量。

        降尘、除雾霾系统

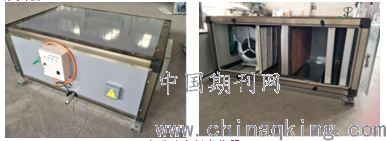

        (8)利用建筑工地有效资源的循环利用,项目部研发了一套新型的多功能空气净化器,该空气净化器配置有PM2.5传感器、室内温度传感器和室内空气湿度传感器,实现对室内空气污染物、温度、湿度等实时监测自动净化。

        多功能空气净化器
        4.2.2噪音震动控制:
        (1)采用环保低噪机械设备、搭设降噪棚、调整施工工序,避免和减少夜间施工以及现场动态噪声监测,合理安排工时等降低噪声。
        (2)现场设置禁止鸣号牌和限速牌,减少噪声。
        (3)设置智能环境检测系统,实时监控施工现场噪音,针对强噪声设备采取降噪控制措施。每天定时对场区噪音量进行测量,
        (4)现场木工电锯房采用封闭式轻轻钢结构封闭房屋。
        (5)混凝土浇筑时,禁止振动棒空振、卡钢筋振动或贴模板外侧振动。
        (6)混凝土后浇带、施工缝、结构胀模等剔凿尽量使用人工,减少风镐的使用。
        (7)采用整体集成式成品水泵房,安装于集装箱房内,集装箱用加厚型隔音墙体材料,底部铺装方钢架空地面,顶部设有送风口,全部为一体式结构,统一吊装。
        4.2.3光污染控制
        (1)调整施工工序,避免和减少夜间施工、设置定型灯罩、焊接作业采用遮光罩、遮光布等,防止光源外泄。
        (2)办公区、生活区夜间室外照明全部采用节能灯具并采用声光控设备。
        (3)施工区与学校之间采用定型化全封闭式围挡。
        4.2.4水污染控制:
        (1)修建沉淀池、隔油池、化粪池等净水设施并定期清理、有毒有害物品隔水存放、排水水质检测等。
        (2)现场雨水经排水沟流向沉淀池经三级沉淀后流向过滤池,经石子,沙子,无纺布过滤后进入蓄水池,净化后的水可用于马路冲洗和混凝土养护
        (3)场区卫生间设置化粪池,厨房设置隔油池,化粪池每月派专人清掏一次,隔油池每半月由专人清掏一次。
        (4)每月请区环保部门对现场排放水水质进行一次检测。
        (5)现场设备润滑油及其他油类均放置在专用库房内,避免撒漏污染。
        4.2.5土壤保护:
        (1)现场布置采用绿化与硬化相结合的方式:交通道路和材料堆场等采用硬化措施,设置排水沟、集水井、沉淀池等排水系统;其他区域视条件尽可能多的种植花草树木,美化环境的同时避免土壤流失。
        (2)油类、有毒有害垃圾进行分类收集确保不发生渗漏、溢出等现象,防止污染土壤。
        (3)设置封闭式建筑垃圾站,按可回收、不可回收、有害三类对垃圾进行分类收集;各区均设置垃圾箱。
        (4)工程竣工或临建搬迁后,组织专门的劳务队伍破除硬化的临时道路和临建基础,将建筑垃圾外运。
        4.2.6建筑垃圾控制:
        (1)现场设置建筑垃圾分类处理场,除将有毒有害的垃圾密闭存放外,还将对砼碎渣、砌块边角料等固体垃圾回收分类处理后再次利用。
        (2)加强模板工程的质量控制,避免拼缝过大漏浆、固定不牢靠出现胀模产生混凝土固体建筑垃圾。
        (3)提前做好精装修深化设计,避免墙体偏位拆除,尽量减少墙、地砖以及吊顶板材非整块的使用。
        (4)在现场建筑垃圾回收站旁,建简易的固体垃圾加工处理车间,对固体垃圾进行除有机质、破碎处理,然后归堆放置,以备使用。
        4.3 节材与材料资源利用:材料成本占工程总成本的70%,是施工企业管理的重中之重,也是节能降耗的关键所在。
        开工前根据工程图纸、施工进度计划创建好阶段性的BIM模型,利用MC查看工程的形象进度,编制材料用料、进场计划。
        节材与材料资源利用的内容包括:节材措施、结构材料、围护材料、装饰装修材料、周转材料。
        4.3.1结构材料:(1)钢筋余料可用于楼板马凳筋,预制盖板,1m左右,ф12-14的钢筋可用于二次结构构造柱植筋
        (2)采用直螺纹套筒连接方式,减少搭接长度节省钢筋材料
        (3)圆柱采用定型化模板及配套加固附件,使用方便,拆模后具有良好的感观效果;大尺寸框柱采用槽钢作为龙骨固定加固,施工方便、不易变形且可多次周转利用。
        4.3.2围护材料:

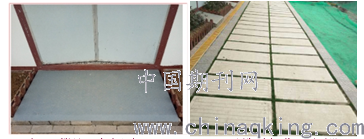

        活动房简易一体式踏板               预制盖板做人行道路
        (1)活动房简易一体式踏板:活动房简易一体式踏板按照活动房门洞口尺寸+200mm设计,采用3mm厚花纹钢板与20mX20mm的方管进行焊接,使用铰链与活动房门下钢梁连接,替代传统混凝土散水。并具有使用方便,节材环保和节约成本等优点。
        (2)前置预制室内管沟盖板,作为生活区及办公区前临时人行道路,替代传统混凝土硬化路面及砖铺路面,室内管沟施工时用于管沟。
        (3)临建道路及生活办公区排水沟采用塑料定型化排水沟,取代传统砖砌排水沟,具有施工方便、可周转次数多、节约成本等优点。

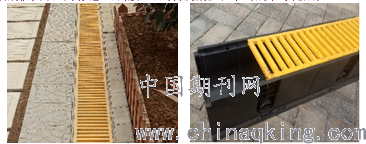

        定型化排水沟
        4.3.3周转材料
        (1)施工区和办公区采用定型、可拆卸成品方钢栅栏进行隔离。
        (2)基坑围护采用定型化可拆装镀锌铁皮围挡,外形美观且拆装方便。

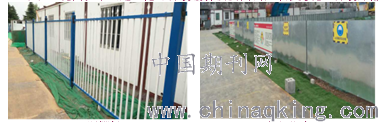

        方钢栅栏                        基坑防护
        (3)各工种施工加工车间均采用购买模式,一次投入,多次周转利用。加工棚规格尺寸为6m*6m.现场分别设有钢筋、水电、木工等三个加工区域;

        (4)塔吊防护采用定型化加工制作,安装方便且牢固耐用。

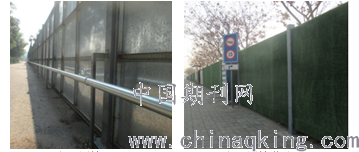

        (5)定型化围墙:本项目北、东、南三面采用定型化镀锌铁皮围墙,由钢立柱和全封闭式铁皮挡板组合安装,底部采用膨胀螺丝固定,临校区挡板立面采用粘贴草皮美化。

        定型化围墙                  定型化围墙草皮美化
        4.3.4应用信息技术提升工程项目管理水平和效率,是在施工过程中实现“四节一环保”的重要保障措施。应用措施包括:网络通公司信息化平台;多维信息模型碰撞检测;钢筋下料软件;工程算量软件;临电、临水、模板支撑设计软件;方案可视化模拟;监控系统等
        4.4 节水与水资源利用
        节水与水资源利用采取用水计量、节水器具、雨水回收、先进节水施工工艺等。“分区计量,分类汇总”的原则。
        节水与水资源利用内容包括:提高用水效率、非传统水源利用、用水安全;
        4.4.1项目空调冷凝水回收系统分为办公区、生活区两个独立的收集单元,通过把每一台空调冷凝水排水管用PVC管连接汇流收集至收集池中,再通过绿化浇灌水系统管路引至就近的绿化区域进行浇灌。
        4.4.2项目雨水资源的回收利用采用建造三级沉降池的方式进行,现场将所有排水沟经集水坑沉淀过滤后流向沉淀池,经三级沉淀后流向过滤池,经石子,石英沙,无纺布过滤后进入蓄水池待利用。
        4.5 节能与能源利用:
        包括:节能措施、机械与设备机具、生产生活及办公临时设施、施工用电及照明。
        4.5.1工程准备阶段,对现场主线路进行管道明排敷设,配置节能灯具;每月对各区进行分类计量核算。
        4.5.2宿舍区做到一房一表;宿舍实行定额用电,80度/月.间,超出部分由该房间人员进行补贴,节约部分进行奖励。
        4.5.3生活区配备太阳能集成热水器,满足现场洗澡使用。
        4.5.4选用高能效级空调,控制空调的开启时间及温度,制冷 温度不得低于26℃;
        4.6节地与施工用地保护:临时用地指标、临时用地保护、施工总平面布置。
        4.6.1工程开工前,针对场地的特点,对于施工道路、办公区、生活区、施工现场及加工区进行科学合理规划,根据现场施工进度进行动态调整。
        4.6.2基坑采用土钉墙支护方式,减少土方开挖及原土扰动。
        4.6.3施工区临时道路,由2.2mx10mm米钢板组合拼装而成,避免了原混凝土临时道路拆除产生的垃圾,且周转次数多。
        4.6.4临时办公和生活用房采用集装箱式活动板房标准化吊装结构,多次周转使用。
        4.6.5临水、临电、消防线路等采用附墙支架安装,避免了开挖土方和减少了建筑垃圾的产生。
        5结束语
        通过西安市绿色示范工程观摩会的成功举办,提高了施工人员的绿色施工的意识,提升了公司绿色施工的管理水平。同时也认识到要提高绿色施工水平,实现节能减排,保护环境,进而提高项目经济效益、社会效益和环境效益,实现综合效益是一个不断进步的过程,还应继续加强项目的科学管理和技术进步,才能更好实现绿色施工管理目标。
        参考文献:
        [1]《建筑工程绿色评价标准》GB/T50640-2010
        [2]《建筑工程绿色施工规范》GB/T50905-2014
        [3]《绿色施工示范工程实施指南》 陕西省建筑业协会编写  中国建筑工业出版社出版
