对比铝模工程中二次结构一次成型的优势 林明豪

发表时间:2020/12/23   来源:《建筑模拟》2020年第12期   作者:林明豪 洪辉 张华勇 彭皓 曲鑫鑫 王海瑞
[导读] 铝合金模板作为一种新型的模板体系,在我国的建筑工程中得到越来越广泛的应用,其施工技术也日益成熟。通过利用铝合金模板体系的拼装特点,结合铝合金模板工程中的二次结构一次成型技术。从工期进度、施工成本、施工质量几方面分析铝合金模板工程中的二次结构一次成型的优势。
        林明豪  洪辉  张华勇  彭皓  曲鑫鑫  王海瑞
        中国建筑第六工程局有限公司  天津  300451
        摘要:铝合金模板作为一种新型的模板体系,在我国的建筑工程中得到越来越广泛的应用,其施工技术也日益成熟。通过利用铝合金模板体系的拼装特点,结合铝合金模板工程中的二次结构一次成型技术。从工期进度、施工成本、施工质量几方面分析铝合金模板工程中的二次结构一次成型的优势。
        关键词:铝合金模板;二次结构一次成型;优势
        As a new formwork system,aluminum alloy formwork has been widely used in China's construction projects,and its construction technology has become increasingly mature. By using the assembly characteristics of aluminum alloy formwork system,combined with the secondary structure forming technology in aluminum alloy formwork engineering. The advantages of one-step forming of secondary structure in aluminum alloy formwork engineering are analyzed from the aspects of construction period,schedule,cost and quality.
        Aluminum alloy template;The secondary structure is formed at one time;Advantage

        1、研究的背景意义
        铝合金模板工程中的二次结构一次成型技术作为铝合金模板工程中比较重要的施工组成,相对于木模施工,可大幅减去二次结构的施工工作量,缩短整体工期、降低成本、并且施工质量极佳。通过研究铝模工程中二次结构一次成型工期、成本、质量上的优势。
        2、工程项目依托

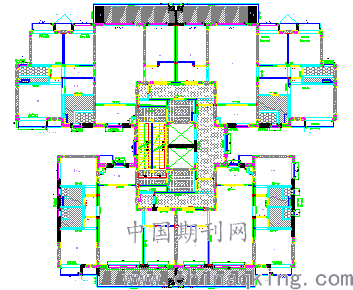

        某项目房建项目一共有4栋住宅楼,3#-6#楼为住宅楼。其中3#楼2F-17F、4#楼3F-26F、5#2F-22F、6#2F-24F为标准层,并且户型结构完全一致,采用铝合金模板+早拆独立钢支撑进行施工。在二次结构中的混凝土反坎、构造柱、过梁、墙垛、滴水线、门窗企口等混凝土结构借助铝模体系进行一次性浇筑。
        3、工期的对比
        在本项目中,通过项目部技术人员、以及铝合金模板的专业厂家深化人员共同进行深化设计,并在业主同意设计方案之后。将所有混凝土反坎、构造柱、过梁、墙垛、滴水线、门窗企口等混凝土结构进行深化,随着主体结构同时建筑。可省去混凝土反坎、构造柱、过梁后期支模、浇筑的大量时间。并且通过门窗企口的成型,实现了后期砼结构免抹灰。
        深化标准层户型为0.4立方混凝土反坎、1立方混凝土构造柱、0.2立方的门窗过梁。

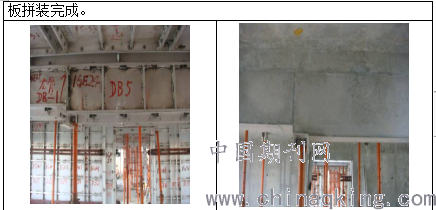

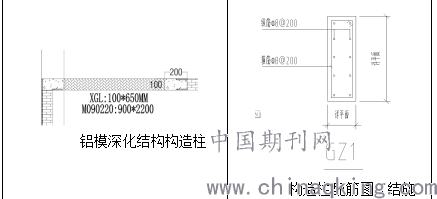

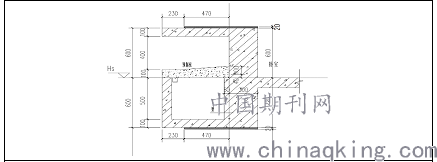

        图3-1二次结构深化图
        通过此本次二次结构一次成型的优化,实际施工比预计工期大大减少,大大的提高现场施工进度。

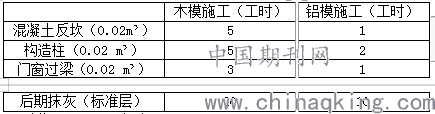

        表3-1工期详细对比

4、成本的对比
        在传统的施工工艺中,二次结构中的过梁、构造柱及厨卫间反坎都需在施工砌体结构阶段采用木模板进行二次施工,材料浪费较大,放线施工、植筋等都需要大量的人工进行施工。而通过铝合金模板工程,可随着主体结构直接一次性浇筑,以及后期的免抹灰工程,省去后期大量人费用。

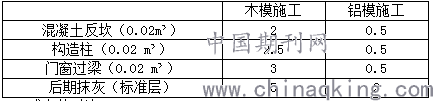

        表4-1费用对比

         5质量的对比
        通过深化二次结构一次成型,利用铝合金模板的编号固定特性,进行模板拼接,省去放线支模存在的误差。并且铝合金模板相对于木模具有较强刚性,不易变形,完成的混凝土观感质量较为美观。
        图5-1二次结构一次成型深化及质量观感

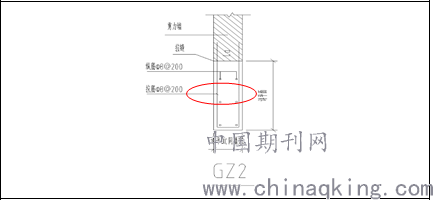

(1)构造柱的配筋:住宅楼原结构中的构造柱配筋按结构图所示施工,铝模深化结构的构造柱配筋参考原结构的构造柱配筋,按实际尺寸配筋。

(2)结构拉缝:在构造柱(包括原结构和铝膜深化的构造柱)和剪力墙之间设置拉缝条。控制混凝土裂缝的产生。

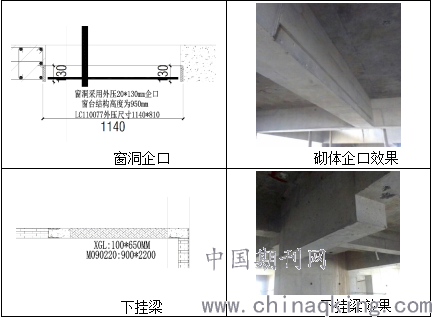

 (3)下挂梁、反坎、门窗企口等部位随主体结构浇筑,一次成型。

(4)飘窗位置处理:1)飘窗内模位置空间狭小,铝模施工困难,采用泡沫填充作为内模板;2)飘窗上部预制板提前预制,在当层现浇结构达到强度后就进行拼装,随爬架进度,保证在有工作面时将预制板拼装完成。

(5)洞口过梁处理:洞口有过梁处,过梁与结构梁一起浇筑。
6、结束语
        通过依托项目从工期进度的对比、成本的对比、质量的对比去比较传统二次结构后期木模施工与铝模工程中的二次结构一次成型,其中明显的发现无论从工期进度、成本节约、施工质量,铝模工程中的二次结构一次成型都要优于木模施工。
        参考文献:
        [1].苏媛媛,BIM技术的应用及BIM与铝模板设计的应用研究,《施工技术杂志社》 .2019
        [2]. 张余、曾棚、董旭峰,二次结构采用铝模板一次成型技术在实际工程的应用,《建材与装饰》 .2017
        [3]. 孙晖,王心刚,铝合金模板施工技术及质量控制探讨,《商品与质量》 .2016
