“三软”采空区下复杂煤层开采支护工艺研究

发表时间:2020/12/31   来源:《科学与技术》2020年第26期   作者:王从跃
[导读] 针对淮北许疃煤矿典型的采空区下三软煤层72311工作面开采出现
        王从跃
        淮北矿业(集团)有限责任公司许疃煤矿
        摘要:针对淮北许疃煤矿典型的采空区下三软煤层72311工作面开采出现的矿压显现明显,工作面和巷道围岩破损严重工业难题,制定了工作面、采空区和巷道开展支护工艺研究,同时制定顶板支护管理参数,经过工业试验,针对72311工作面制定的支护工艺,有效解决了采空区下三软煤层开采带来的工业难题,有效提升了经济和社会效益。
关键词:“三软”;采空区;复杂煤层;开采;支护工艺
        一、项目概况
        淮北许疃煤矿72311工作面风巷自预计收作线向里378m;机巷全段为71与72煤层合并区,合并区72煤层厚2.30~7.02m,平均5.30m(其中含0~2层夹矸,平均厚0.59m);自预计收作线向里378m至798m范围内,为71与72煤层分叉区,分叉区71煤层厚0.90~2.80m,平均1.70m。分叉区71煤与72煤层间距0.70~5.50m,平均3.70m。
        72311工作面位于83下采区下山南翼的第一阶段,工作面北至83下采区下山保安煤柱,南至NJF35逆断层,西邻83下采区边界,东邻71313工作面
        71煤,黑色,以碎块状为主,条带状结构,弱玻璃光泽,属半亮型煤;72煤,黑色,粉末~碎块状,具玻璃光泽,内生裂隙发育,由亮煤及暗煤组成。
        72311工作面基本顶为粗粉砂岩,厚度为3.55~7.90m;直接顶为泥岩,厚度在0~6.30m;直接底为泥岩,厚度在0.51~4.60m,基本底为细砂岩,厚度在2.80~16.68m。
        采空区下三软煤层开采,采动影响大,矿压显现明显,工作面和巷道围岩破损严重的情况发生,将极大程度上影响72311工作面的安全回采,为了保证工作忙的安全开采,提升经济和社会效益,针对工作面、采空区和巷道开展支护工艺研究,同时开展顶板支护管理。
        二、支护工艺研究和设计

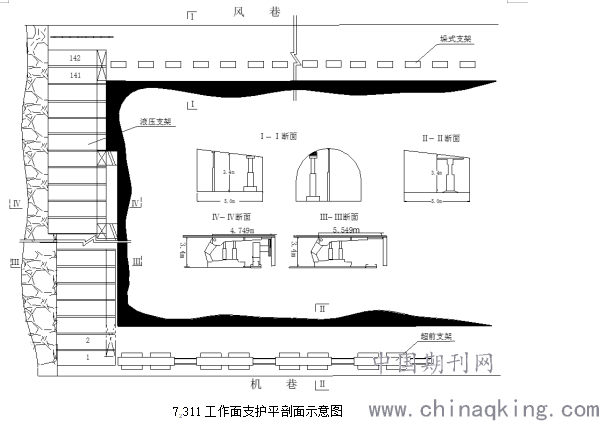

72311工作面支护平剖面示意图
        1.工作面支护与采空区处理
        (1)支架操作方式
        通过集中控制操作台、支架控制器及支架操作按钮操作支架。
        (2)移架方式
        工作面采用综采自动化控制系统时,回采期间自动跟机移架,滞后煤机前滚筒2架进行移架。人工移架时,可以本架移架、邻架移架和成组支架移架,滞后煤机后滚筒6~9m追机顺序移架。
        (3)推溜方式
        工作面采用综采自动化控制系统时,回采期间自动跟机推溜,推溜执行步距推溜,步距为800mm。人工推溜时,可以本架推溜、邻架推溜和成组支架推溜,滞后煤机后滚筒12m~15m进行推溜,弯曲段不小于15m。移机头、机尾时必须停止刮板输送机,移机头必须停止转载机。
(4)采空区处理
        采用全部垮落法处理采空区。采空区局部悬顶和冒落不充分(面积小于2m×5m)的应采取措施,超过的应进行强制放顶。特殊情况下不能强制放顶时,应有加强支护的可靠措施和矿压观测监测手段。
        2.端头支护方法
        (1)端头支护
        机头采用ZZ11000/25.5/56型液压支架作为端头支架支护端头顶板。
        机尾采用ZZ11000/25.5/56型液压支架配合ZQ2400/19/40型垛式支架支护端头顶板。
        当工作面支架与两巷支护间的控顶距离超过500mm时,必须采用DW35-300/110X(G)或DW40-300/110X(G)型单体液压支柱配合两面平(Φ200×4000mm)或铰接顶梁进行走向棚管理,单体初撑力不低于11.5MPa,软底工作面支柱必须穿鞋,“三软”煤层、破碎顶板工作面初撑力不小于50KN,中等稳定顶板工作面初撑力不小于90KN。当支撑高度超过2.5m时拴两道防倒绳,防倒绳生根牢固。
        工作面上、下端头与两巷顶板层位高差不得超过300mm。
        (2)两巷切顶单体液压支柱的回撤
        1)回柱采用拔柱器,用加长卸载手把远距离人工卸载。
        2)回柱顺序严格按照从下往上的顺序进行。
        3)回柱前必须对不合格支柱进行加固整改,确保支架正规有劲,失效、损坏柱梁必须更换,单体液压支柱初撑力不小于90kN(11.5MPa)。
        4)回柱放顶至少两人一茬,打紧水平销。一人回柱,一人观察顶板及周围支架情况,发现问题及时发出信号并处理。
        5)回柱时,拔柱器吊挂点要牢固可靠,人员必须避开拔柱器牵引方向。
        6)切顶支柱收作不准滞后,应与工作面放顶线一致。
        7)回柱采用拔柱器或千斤顶,用卸载手把人工远距离卸载。采用拔柱器或千斤顶回出单体支柱,回拉工具要生根在顶板完好处。
        3.特殊支护
        (1)顺山托棚:当煤壁片帮等原因造成大面积悬顶时,采用顺山托棚作临时支护,顺山托棚使用半圆木作梁,使用DW31.5-300/110X(G)、DW35-300/110X(G)或DW40-300/110X(G)单体支柱作腿,一梁二柱。梁面要与顶板接实,支柱正规有劲。
        (2)超前管理:当工作面片帮、漏顶严重时,必须超前管理。使用DW31.5-300/110X(G)、DW35-300/110X(G)或DW40-300/110X(G)单体支柱配合半圆木或工字钢支设一梁一柱走向棚管理,梁的一端放在支架顶梁上(200mm),梁另一端头(200mm)支单体支柱,一架两棚。用板皮过顶、竹背板腰帮,严禁空顶作业。
        (3)走向挑棚:当矿压显现顶底板移近量增大、巷道刷扩及巷道退锚时必须补强支护。采用DW40-300/110X(G)或DW35-300/110X(G)单体支柱配合HDJB-1200型铰接顶梁架设一梁一柱中定位走向直线棚进行支护。
        4.两巷超前管理方法
        (1)两巷超前管理
        机巷使用一组4架超前支架(型号:ZQL2×5000/23/48)进行顶板管理。
        风巷使用一排30架垛式支架(型号:ZQ2400/19/40)进行顶板管理。
        管理前将顶部锚索锁具卸掉,拆除锚索梁。拆除锚索之前,必须先进行补强支护,补强支护不得拆除;准备班超前一个圆班的进尺量将顶部锚索锁具、锚索托盘卸掉,生产班负责将锚杆螺丝、锚杆托盘在进入采空区前卸掉;拆除锚索锁具、锚杆螺丝及托盘之前,必须先采用单体液压支柱配合HDJB-1200型铰接顶梁架设一梁一柱中定位走向直线棚进行支护进行补强支护,补强支护不得拆除,同时补强支护位置以不影响正常退锚为原则。
        (2)超前管理范围内,巷道高度不低于1.8m,人行道宽度不小于0.8m。局部顶板破碎时可用竹笆、背板过顶,过实、过正、过匀。
        (3)如果两巷顶板压力显现明显时可适当增加走向挑棚加强支护,软底要及时下木底梁,保证两巷通风、行人及运料安全。
        (4)两巷部分巷道压力显现剧烈,影响通风断面和行人,需要采取以下措施:
        1)加快推进速度。
        2)采用单体挑棚或垛式支架,延长两巷超前支护距离。
        3)及时支设帮部点柱,必要时对两巷进行撕帮。煤帮及时采取卸压措施防止单体受侧压折断伤人。
        5.顶板管理参数
        (1)工作面支架编号应保持清晰,号码规格尺寸200×150mm。
        (2)支架应排成一条直线,偏差不得超过50mm,支架中心距1750mm,偏差不得超过100mm,支架初撑力不低于24MPa。
        (3)支架拉移后,架身应与煤壁保持垂直,顶梁与顶板平行支设,最大仰俯角不大于7°。支架垂直顶底板不歪斜,歪斜角不大于5°。
        (4)相邻支架顶梁平整,不能有明显错茬(不超过顶梁侧护板高的2/3),支架不挤不咬,侧护板正常使用,架间间隙≤100mm。
        (5)支架拉移后,应及时将护帮板伸出护住煤壁防止煤壁片帮,确保煤壁端面冒高≤300mm。
        (6)支架出现调斜、咬架等现象时,应及时调整,确保支架正规。支架液压系统出现漏液时,对损坏的千斤顶及其它配件应及时更换。
        三、结论
        (1)72311工作面作为典型的采空区下三软煤层,后期受采动影响大,矿压显现明显,工作面和巷道围岩破损严重的情况发生,将极大程度上影响72311工作面的安全回采;
        (2)针对72311工作面开采出现的问题,对工作面、采空区和巷道开展支护工艺研究,同时制定顶板支护管理参数。
        (3)经过工业试验,针对72311工作面制定的支护工艺,有效解决了采空区下三软煤层开采带来的工业难题,有效提升了经济和社会效益。

        作者简介:王从跃(1988~01),男,安徽淮北市人,工程师,现任许疃煤矿综采一区机电副区长
