住宅项目绿色施工管理节能节水节材工作研究

发表时间:2021/2/3   来源:《建筑实践》2020年10月30期   作者:姚一峰 夏树芳
[导读] 绿色施工对环境保护和可持续发展尤为重要。
        姚一峰  夏树芳
        上海交通大学
        【摘要】绿色施工对环境保护和可持续发展尤为重要。本文结合某住宅项目绿色施工“四节一保护”等管理措施,将管理目标与采用绿色施工措施后的实际节电、节水、节材效果进行比较,分析当前绿色施工管理过程中存在的问题,并对上海绿色施工发展提出了自己的看法和建议。
        关键词:绿色施工,四节一保护,住宅项目

1.前言
        近年来,随着环境保护和可持续发展理念越来越深入人心,传统建筑业存在的高能耗、高污染等问题与当前人们对生活环境越来越高要求的矛盾日趋凸显。在这大背景下,国内外学术界在传统建筑施工工艺的基础上提出了绿色施工的理念,明确了一批绿色施工管理措施和绿色施工评价措施,迅速得到了推广,取得了环保、经济多方面的显著效果。本文主要针对“四节一保护”中的节能、节水、节材措施在具体项目中的运用进行了分析和研究。
2.研究项目背景
        本项目为商品住宅项目,总用地面积:52411平方米。总建筑面积:138982.67平方米。其中地上建筑面积:94524.25平方米,地下建筑面积:44458.42平方米。
主要建设内容包括1栋13层含商业网点住宅用房,14栋13层住宅用房,5栋单层配套公建及一个地下车库。
3.绿色施工措施
        3.1节能、节水、节电目标
        能源控制指标:为0.0180吨标煤/万元产值,用电指标0.0159吨标煤/万元产值,相当于52.93kwh/万元产值。柴油指标0.0021吨标煤/万元产值,相当于2.27L/万元产值。水资源控制指标为3.43m3/万元产值。主材节约指标,钢材、商品混凝土、木材、墙体材料、商品砂浆在原损耗率上减少损耗40%。
        3.2节能措施
        施工机械方案优化,减少2台塔吊、5台人货梯。控制挖土阶段液压挖掘机的每台班的耗油。
        利用太阳能热水器为生活区工人提供洗漱用热水。施工现场实行总电能集中输出的分路供电分路控制,既保证了安全用电,又降低了交叉能耗。
        3.3节水措施
        循环水系统利用。施工现场的水循环利用采取“室外集水综合利用”的方法,循环系统主要以室外废水、雨水的收集为水源,通过施工现场周边相通的排水沟形成的网络,由高到低引入室外三级沉淀池过滤。
        施工现场生产、生活、办公用水全部使用节水型产品和节水器具,在水源处设置明显的节约用水标识。
        3.4 节材措施
        木材:在结构施工阶段,利用结构分块施工流水作业的施工优势,对模板和木方进行合理的周转,节省了木材的用量。地下室分为10个区域进行流水施工,按此施工顺序进行合理周转,提高了约15%木材使用率。木工翻样做好模板计算和配置工作,确保翻样的损耗率小于目标损耗率。
        钢材:风管、管道等都采用工厂化加工模式。做好钢筋计算工作,确保翻样和制作安装的损耗率小于2.5%。专人控制钢筋单位的加工损耗,降低钢材消耗,并在施工过程中作好防锈处理,杜绝施工过程中的损耗。钢筋连接采用直螺纹套筒连接。
        混凝土:在混凝土浇筑的浇注方面,每次都详细核对图纸,做到精确计算,拌站订货时最后保留10m3左右的机动,确保最后两车数据的精确。浇捣前安排质量人员会同木工监护对模板支撑系统进行仔细复查,合理安排现场道路,控制道路浇注中的混凝土用量。
        砌体:设计最优的组砌方法,工人使用专用的切割工具,减少切割过程原材料损耗;同时通过合理布置堆放场地,减少了贮放和搬运时间的损耗,充分利用断砌块,进场材料在吊运和水平搬运过程中要求操作人员轻拿轻放。
        4.绿色施工措施实施效果

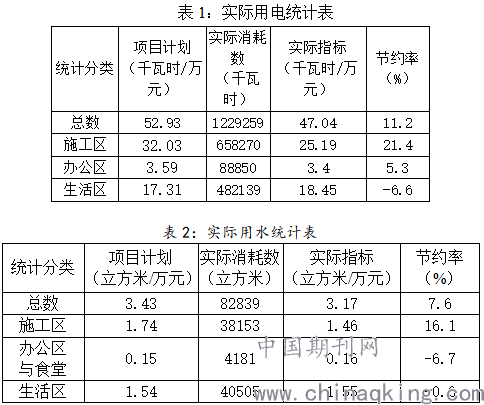

        对实际用电、用水情况进行统计如表1、表2,实际节材情况为,钢筋43.60%,商品砼42.70%,木材44%,商品砂浆41.70%,墙体材料43.80%。


        5.总结分析
        我们通过从节能、节水、节材三个方面,分别对各项设备,能耗等进行了仔细的计算,详细明确了各项能耗清单,并对各个区域的实际能耗与计算能耗进行了对比分析,可以发现,通过施工区域的节能、节水措施,对用电和用水的节约形成了较为显著的作用,节电率达21.4%,节水率达16.1%,节材均超过40%,达到了预期的目标。但对生活区域虽然已经用了不少措施,但可以看到实际节电和节水仍然有待进一步改进。主要还存在管理责任还未压实,存在离开不关灯等情况;培训还不到位,绿色施工理念尚未深入人心;监管还未有力,发现有部分员工有使用电热锅、烧水壶等高能耗设备。
        6.结语
        本文项目通过对项目用水、用电、用材等的实时跟踪分析,提出了项目绿色施工精细化管理的要求和重大经济效益,为后续推动绿色施工管理提出了有益的参考。
参 考 文 献
[1]    肖亦林, 施杨. 浅谈复杂周边环境条件下绿色施工管理[J]. 施工技术与管理,2020,(9):141-142.
[2]    肖龙岗. 工程监理在建筑项目施工质量管理中的作用[J]. 建材与装饰,2020,(19):149-150.
[3]    苏敏哲. 建筑施工管理及绿色建筑施工管理研究[J]. 建材发展导向,2020,(18):88-89.
