风力发电机组主体及风轮组装施工探讨

发表时间:2021/2/4   来源:《电力设备》2020年第30期   作者:刘浩
[导读] 摘要:本文针对风力发电机组主体及风轮组装施工,采用理论结合实践的方法,先分析了风力发电系统的用途和结构,接着探讨了风力发电机组主体及风轮组装施工要点,并提出组装施工中需要注意的事项。
        (中国能源建设集团浙江火电建设有限公司  浙江杭州  310016)
        摘要:本文针对风力发电机组主体及风轮组装施工,采用理论结合实践的方法,先分析了风力发电系统的用途和结构,接着探讨了风力发电机组主体及风轮组装施工要点,并提出组装施工中需要注意的事项。分析结果表明,风力发电具有绿色无污染,清洁有效等优势,具有良好的发展前景,值得大范围推广应用。
        关键词:风力发电;机组主体;风轮;组装施工
        引言
        在我国社会经济高速发展的背景下,用电量与日俱增,传统火力发电,造成的污染比较大,风力发电清洁无污染,而且发电效率比较符合绿色、节能、环保发展理念的需求。风力发电机组主体及风轮组装施工难度大,需要结合现场实际情况,制定科学合理的施工方案,才能保证各大工序高质量开展。基于此,开展风力发电机组主体及风轮组装施工的探讨分析就显得有必要。
        1、风力发电系统的用途和结构组成
        1.1用途
        按照运行方式的不同,风力发电系统分为两种,一种是离网型风力发电系统,另一种是并网型风力发电系统。二者的相同之处是都采用风力来发电。不同之处是前者通过风机控制器向蓄电池组进行充电后,再通过逆变电源供照明系统、家用电器、动力设备等用电使用。后者是通过风机控制器进行直流整流后,再通过并网逆变器电流交流输出,向国家电网馈送电能。
        1.2结构组成
        完整的风力发电系统由风力机组主体、塔杆及其基础、电气控制供电系统三部分共同组成。其中风力机组主体由风轮、发电机、回转体(内部包括传动机构、滑环输电机构、机械变桨机构、电动推杆制动机 构、支撑减震机构等)、风速传感及刹车控制系统等组成; 塔杆按照实际情况的不同,可进行适当调整,标配高度为15m;电气控制供电系统由刹车控制器、风机控制器、蓄电 池、逆变电源(或并网逆变电源)组成。
        2、风力发电机组主体及风轮组装施工要点
        2.1塔杆施工要点

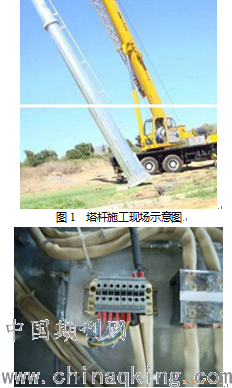

        在塔杆施工之前要先进行基础上施工,按照塔杆施工标准和要求,搭设钢筋混凝土基础,基础搭设完成后,将基础上的螺栓清理干净,并拧入调节螺母和垫片,保证每个螺母位置高低的一致性和。都准备好之后,通过吊车专用吊带,穿过塔杆上布置好的维修窗口,以免在杆塔起吊中吊带发生滑动甚至是脱落问题。有些塔杆的质量比较大,长度比较长,仅凭人力几乎无法完成,因此在风力发电系统塔杆安装施工中,多采用起重机起吊,通过吊车将杆塔平稳移动到需要安装的位置,在移动过程中,可指派1~2名施工人员,扶住塔杆底部,保证吊装施工的稳定性,以免塔杆底部晃荡过大,引发施工事故。将塔杆底部法兰和提起埋设好的地脚螺栓相互连接,在施工中要保证塔杆能够垂直、缓慢下落,法兰和地脚螺栓连接全部套入之后,拧入垫片、螺母,牢牢紧固。塔杆施工现场如图1所示:
        大型风机的塔架分为:过渡段塔筒、下塔筒、中塔筒和上塔筒。应根据现场实际情况和塔架重量,选择适合的运输、吊装设备,并在施工前对施工机械工况进行分析和安全技术校核。
        2.2风力发电机组主体组装施工
        风力发电机组主体组装施工是风力发电系统组装施工重中之重,组装施工工作量大,施工难度大,组件比较多,需要按照有一定的工序进行组装施工。
        先安装飞速仪,将购置的风速仪进行检测,确认各项标准都达到风力发电系统施工运行的要求之后,将风速仪和管状支架法连相互连接,各条信号线要穿入支架管内部后,再将支架和机舱相互连接,信号线要穿入机舱内部,和机舱内接线板按照对应颜色的线相互连接,比如:黄色为信号线;红石为+5V电源线,黑色为-5V电源线。在信号滑环上没有黑色线,可将风速仪黑色信号线和信号滑环白色相互连接,具体接线施工示意图如图2所示:
        图2  风速仪信号线连接图
        再进行风机主体起吊安装,采用2根软纤维吊带,前后分别悬挂在机舱底部的起吊挂耳之上,然后按照实际情况合理调整前后吊带的长度,尽量保证下方连接法兰保持水平状态,以便更好的和塔杆相互对接,平缓平稳起吊。风机主体和独立塔杆对接施工示意图如图3所示:

        图3  风机主体和独立塔杆对接施工示意图
        在独立塔杆顶部需要至少有一个人员指挥吊车,缓慢将主机靠近塔杆顶部,对准连接法兰之后,用16套M16×60高强度外六角螺栓连接【1】。
        最后进行风机主体部分电缆连接施工,将主电缆由塔杆底部出线管穿入,通过塔杆之后上升到风机碳刷集电环的位置,将ABC三相电缆分别连接到对应的碳刷接线端口上,并固定电缆,以免受到自重发生脱落。将风速显示控制器的信号线有塔杆底部出线管穿入,通过塔杆上升至风机信号滑环处,分别将黄、红、黑三根信号线按颜色与信号滑环连接(对应机舱内部接线颜色,黄线对应信号滑环黄线连接,红线对应信号滑环
        红线连接,黑线对应信号滑环白线连接)。
        2.3风轮组装施工要点
        在风轮组装时要先将变桨往复杆和轮毂相互连接,打开导流罩,以便将整个风叶轮毂吊起,缓慢平稳的将变桨往复杆插入轮毂中间孔,前端加轴套并拧如啷个圆螺母,但先不用锁紧【2】。有塔杆顶部安装人员指挥吊车,缓慢将风轮靠近机舱前端,对准轮毂和风机主轴连接法兰上的螺栓孔,采用15套M16×50高强度外六角螺栓连接,并进行紧固处理中,具体组装施工示意图如图4所示:

        图4  风轮组装施工示意图
        插入变桨往复杆销子,销子两端螺帽锁紧。锁紧轮毂前端两个圆螺母,并装上导流罩【3】。
        3.4风机水平度调试校准
        下风向风机无尾舵,主要靠转体自身形成的力臂对风,所以,风力发电系统在运行中,影响发电效率的主要因素就是风机的水平度,当塔杆、主体、风轮等结构安装结束之后,要及时对风机的水平度进行调整校准。可通过调整塔杆底部法兰上下的螺母,按对角顺序上下同时放松旋紧,存入将杆塔调整到垂直于水面的状态。塔杆经目测和垂直线校准垂直度,旋紧全部螺母,专人施工人员爬上塔杆打开机舱罩,观察机舱内部水平尺是否显示水平状态,将风机朝向推转180°后再观察水平尺,如果水平度不足,要及时校正风机水平度。要放松风机倾向一侧法兰上方螺母,将此方向上的调节螺母向上微调,同时向下微调对角线线上的螺母,具体的调整距离,要按照现场情况合理把控,锁紧螺母之后再观察风机数平度【4】。
        3、风力发电机组主体及风轮组装施工注意事项
        风力发电机组主体及风轮组装施工是一项非常复杂且系统的工作,涉及的内容和工序比较多,对每道工序施工质量都有严格要求,任何一个细节方面开展不当,都会影响整个风力发电系统运行的安全性和稳定性。因此,在风力发电机组主体及风轮组装施工中必须高度重视一下几点:
        第一,安装一台风力发电机需要专门的技能,专业的工具及经验。
        第二,在进行风力发电机安装点选址、安装、操作或使用设备之前,请仔细阅读 本说明书。
        第三,应选择合适的安装场地,以保证安装工作安全顺利的开展,在雷电、冰雹、大风或冰冻等异常天气条件下,严禁安装风力发电机,以保证人身安全【5】。
        第四,塔杆、主机、风轮起吊必须使用足够承重力的吊带并且与起吊物绑定牢固,吊车驾驶员必须有相应的吊机驾驶证,以保证整个吊装过程安全顺利进行。
        第五,大型风机组装根据现场情况和组装件重量选择合适的起重机械,可考虑抬吊方法对组装件起吊或翻身。必须顾及风机设备的保护,并施工机械工况进行周密的工况分析。
