苏州苏明装饰股份有限公司 215131
新建建筑上使用的玻璃面板尺寸越来越大,普通的建筑百米高已经属于正常现象。现阶段幕墙设计人员积极利用新材料、新工艺,采用夹胶玻璃、防爆膜工艺,解决了玻璃自爆后碎片高空飞溅掉落到地的问题,避免了道路的车、物损伤,保证路人的安全。
安装完成的玻璃还有自爆的机率,虽然属于个别现象,但对于幕墙技术人员来讲,后期的维护、保养,维修的便捷性、安全性、高效性是本次谈论的重点。
本文主要讲述幕墙板块在室内的安装思路。主要材料在工厂装配一体化后运至施工现场,进行安装调试。幕墙项目完工后,对面板材料的调换、维修、保养,均可在室内完成,避免室外施工操作安全风险。板块的安装分了五个阶段来解读,后续的维护保养可以参照以下步骤进行反向拆卸,再按步骤安装;
阶段一
1、测量放线;
2、玻璃板块入楼层堆放;
3、安装层间幕墙系统及亮化系统
阶段二

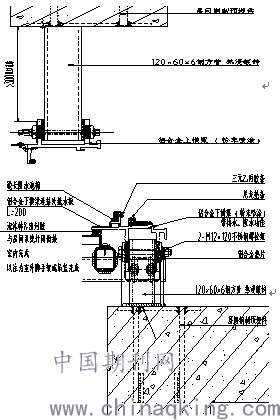

上口处理:
1、根据测量放线结果,将车间制作的带有排水、挡水功能的铝合金上横梁、方管连接件与建筑预埋件连接成一体;
下口处理:
1、根据测量放线结果,将车间制作的带有排水、挡水功能的铝合金下横梁、方管连接件与建筑预埋件连接成一体;
2、将安装好的铝合金下横梁与建筑层间铝合金装饰线条进行防水交接处理;
3、铝合金下横梁连接处批水板安装完成,形成一圈整体连接;
4、放置通长阻水泡棉,检查胶条、尼龙垫条等是否安装到位;
阶段三
1、利用建筑上下楼板及结构梁、框架结构柱,在室内做好满足安全防护、生命线系统、板块防脱、安装调试等到位的基础上进行玻璃板块室内吊装;
阶段四
1、板块插接下口10mm,利用上口的18mm来保证安装到位;
2、下横梁的防水、收口在初期完成,上口的防水、收口在本阶段完成,从上口的预留通道,将防水批水板安装形成环形闭合系统;
3、铝合金上、下横梁压码将板块限位,安装密封胶条;
阶段五
1、板块安装到位,上下口防水交圈完成,进行上部封修,保证防水、保温;
2、安装地面、顶面;
3、完成成品
室内安装的幕墙板块设计及施工维护,更应该注重过程的室内防护,板块吊装、板块防脱、生命线系统、维护保养系统。层间横向线条室内吊挂、室内吊挂玻璃板块系统等作为下次课题研究。
通过对幕墙系统的优化设计,安装的工艺优化、工序的调整、构造关系的整合,减少使用蜘蛛人、使用吊篮高空作业,消除高空作业的安全隐患。后续还可以室内调整幕墙材质及机理,为业主增加选择调整的空间。增加了一线施工人员的施工操作的安全度,带来了更好的经济效益和社会效益。
